擁壁工完了し、順調に進捗していたのですが

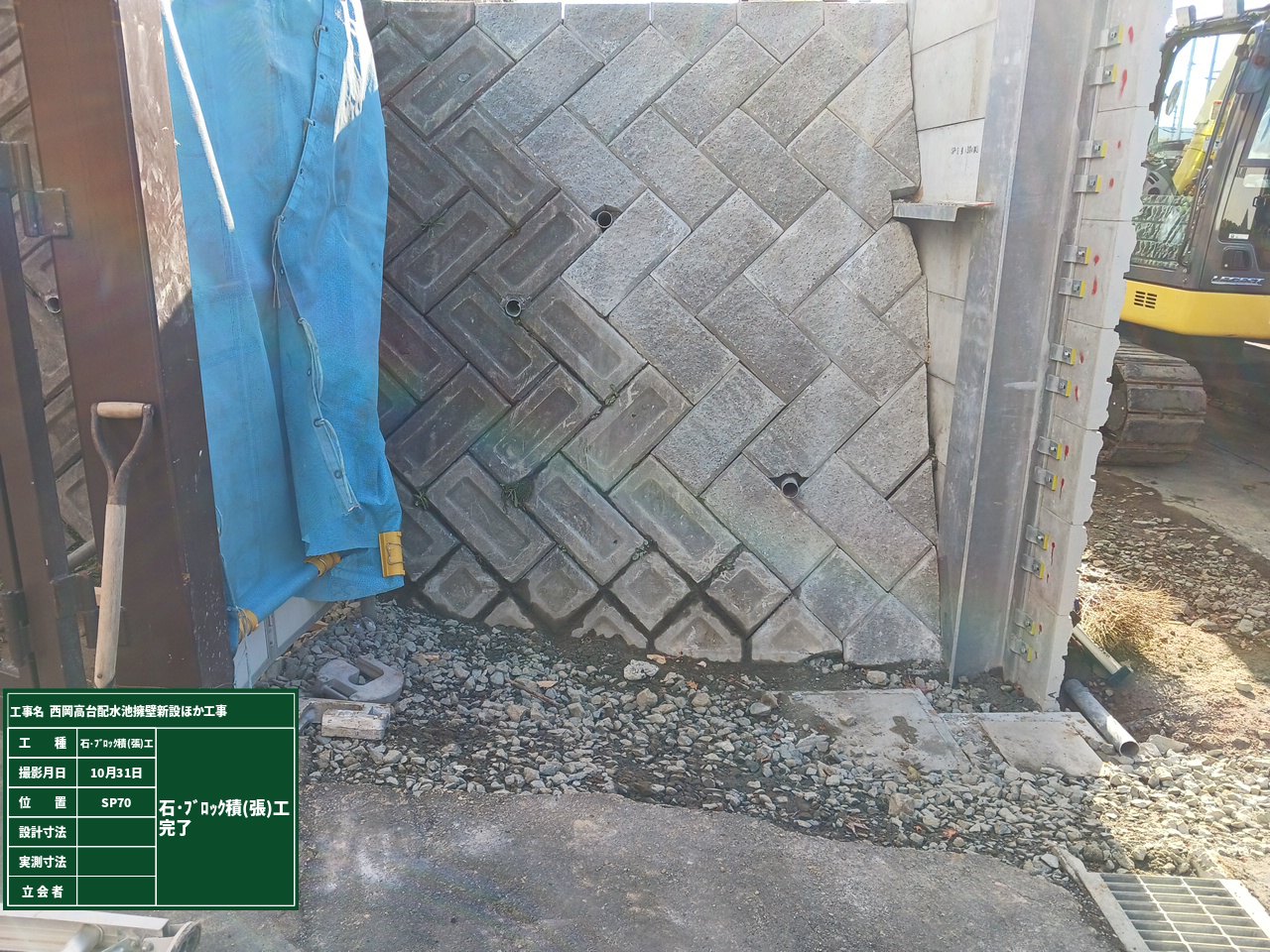

擁壁工が完了し、細かい工種も順調に進捗していたのですが最後の工種である格子フェンスの制作が予定より大幅に遅れる事実が判明し、12月上旬に本工事完了予定でしたがフェンスの納期が12月下旬になります。格子フェンス以外の工種は、12月第1週で完了いたしますがフェンスの設置作業は、12月下旬から1月中旬までかかりそうです。大変申し訳ありません。冬型事故防止に最善の努力をし早期完工に努めますので引き続きご理解とご協力をお願いいたします。
昼夜規制解放しました。現在本工事メインの擁壁工事を行っています。


近隣の皆様に一番負担をかけることの予想される昼夜1車線を規制しなければならない既製杭の打設作業が終了し、現在本工事のメインの工事である擁壁の設置工事を行っています。しばらく水源池通を1車線規制する交通規制が9時から17時までですがしばらく続きます。11月いっぱいで本工事は、目途がたちそうです。
くい打ち作業目途がたちました。

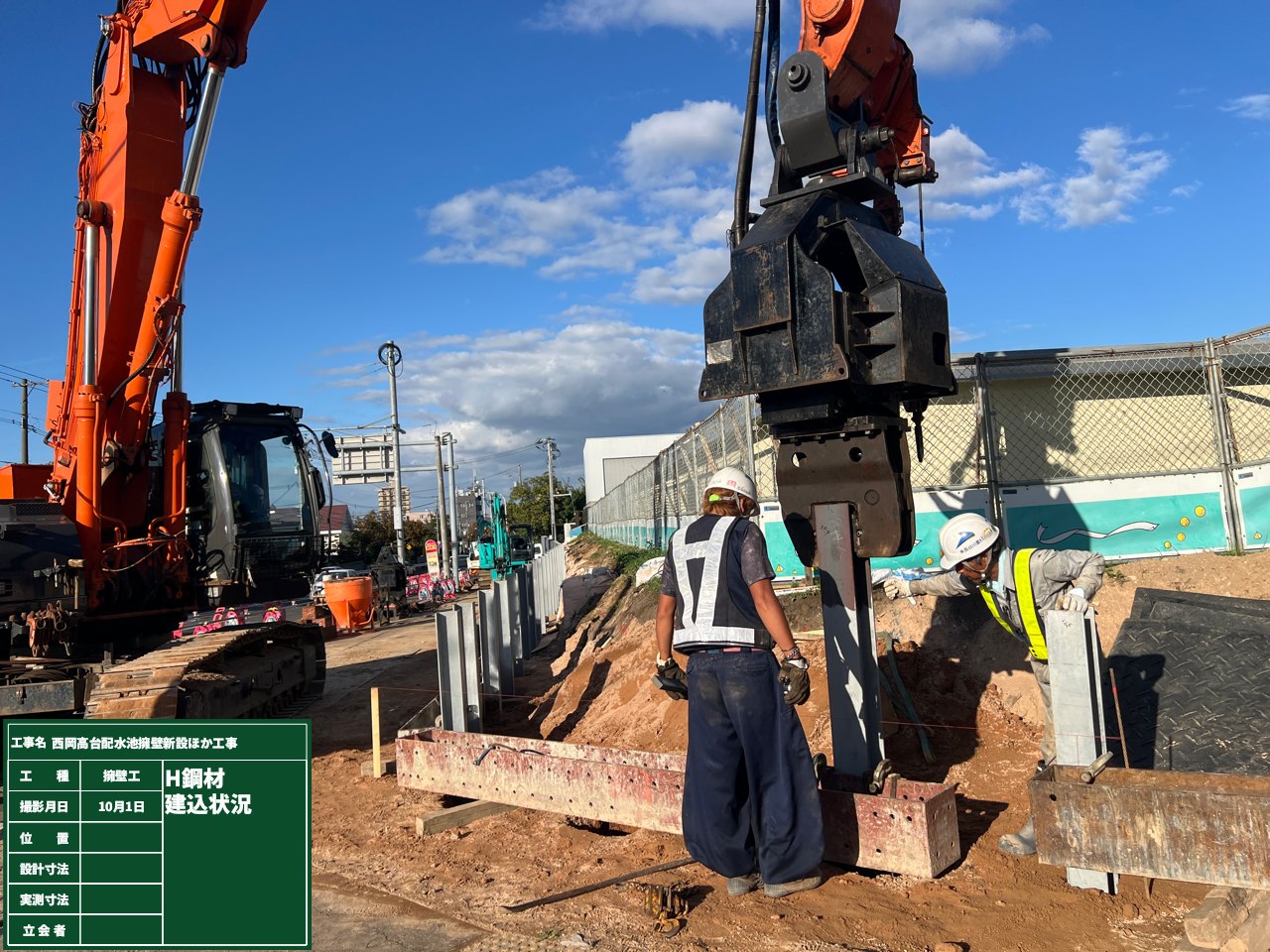

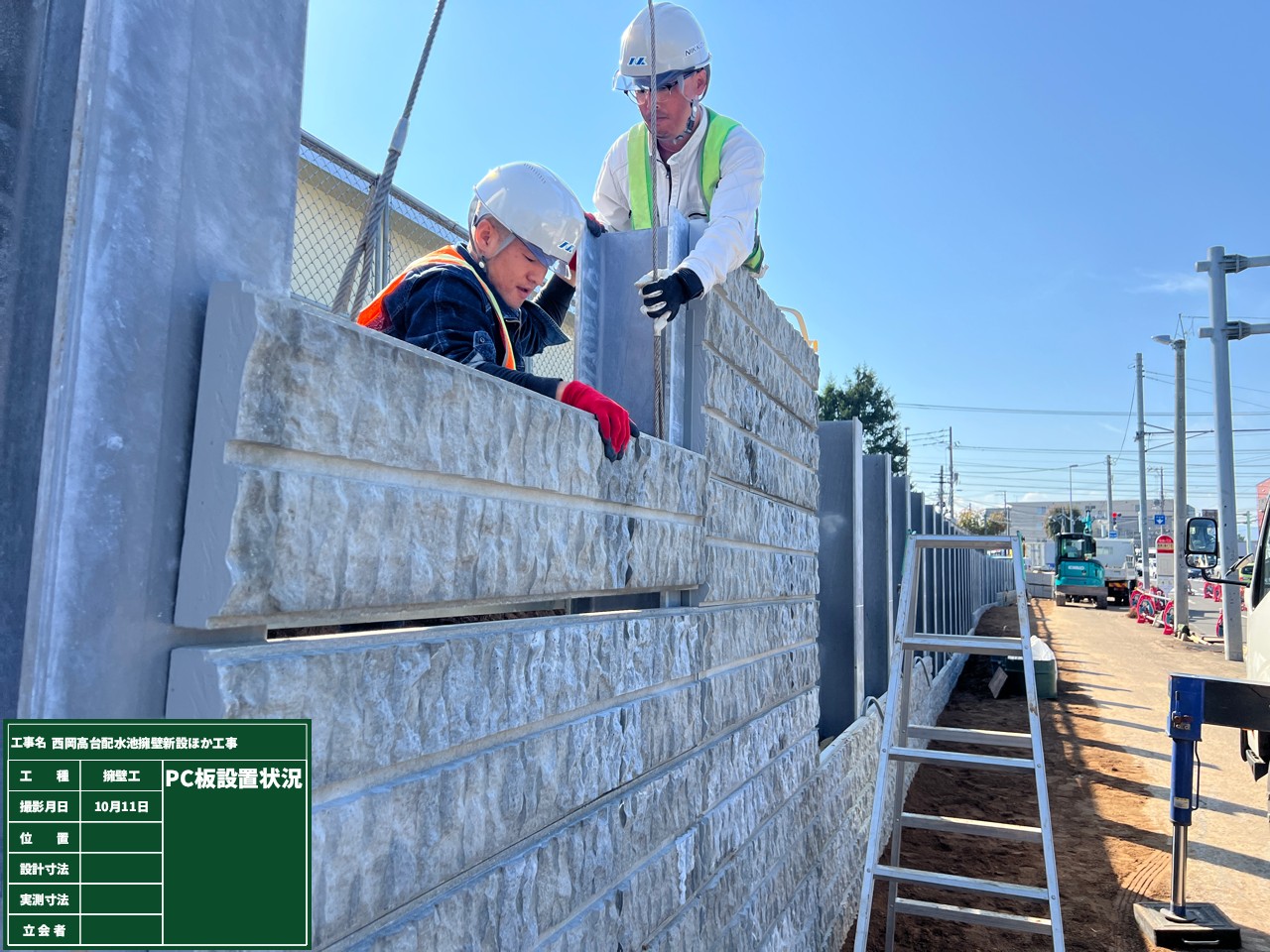

10月に入りくい打ち作業も順調に進み

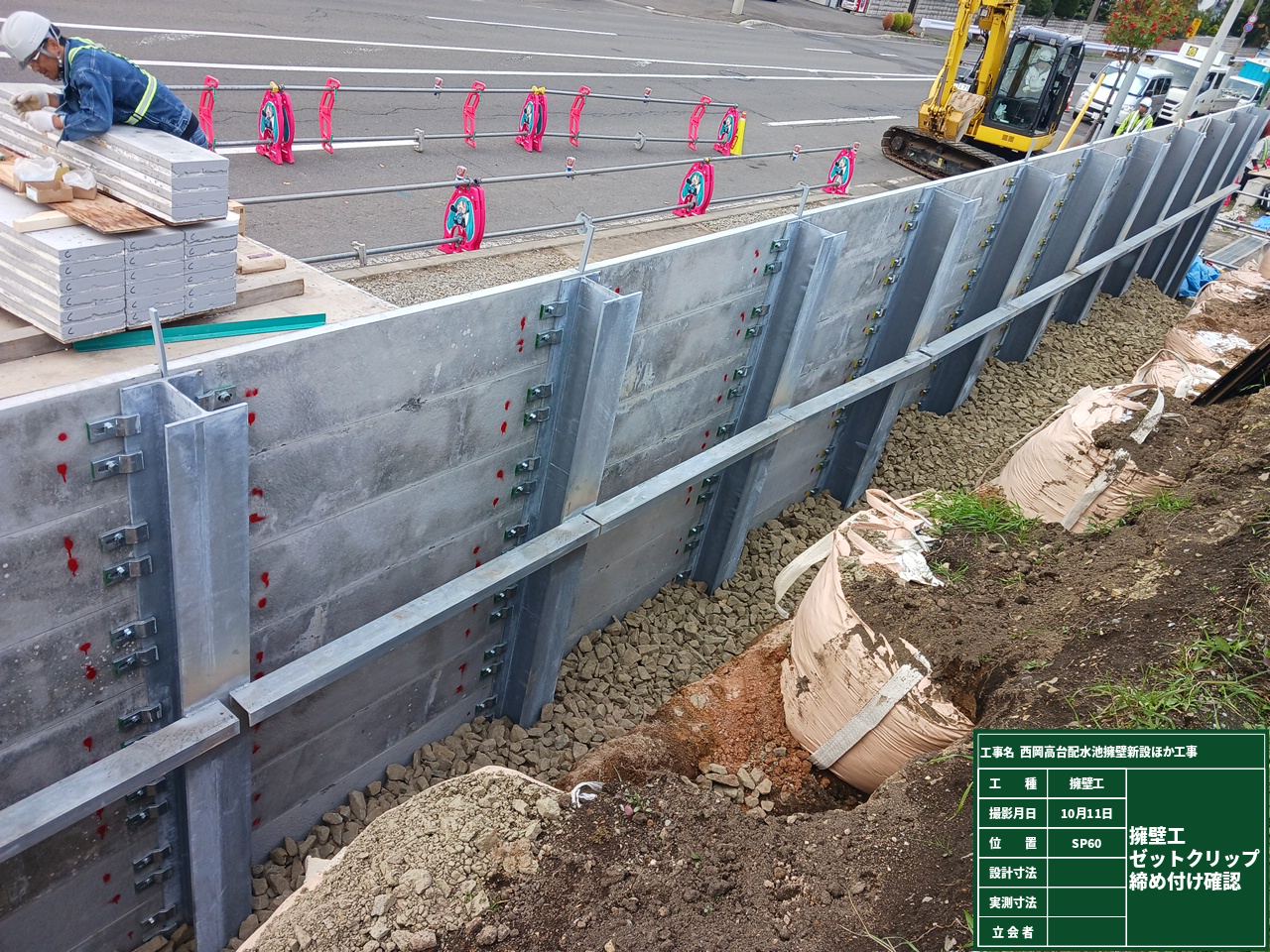

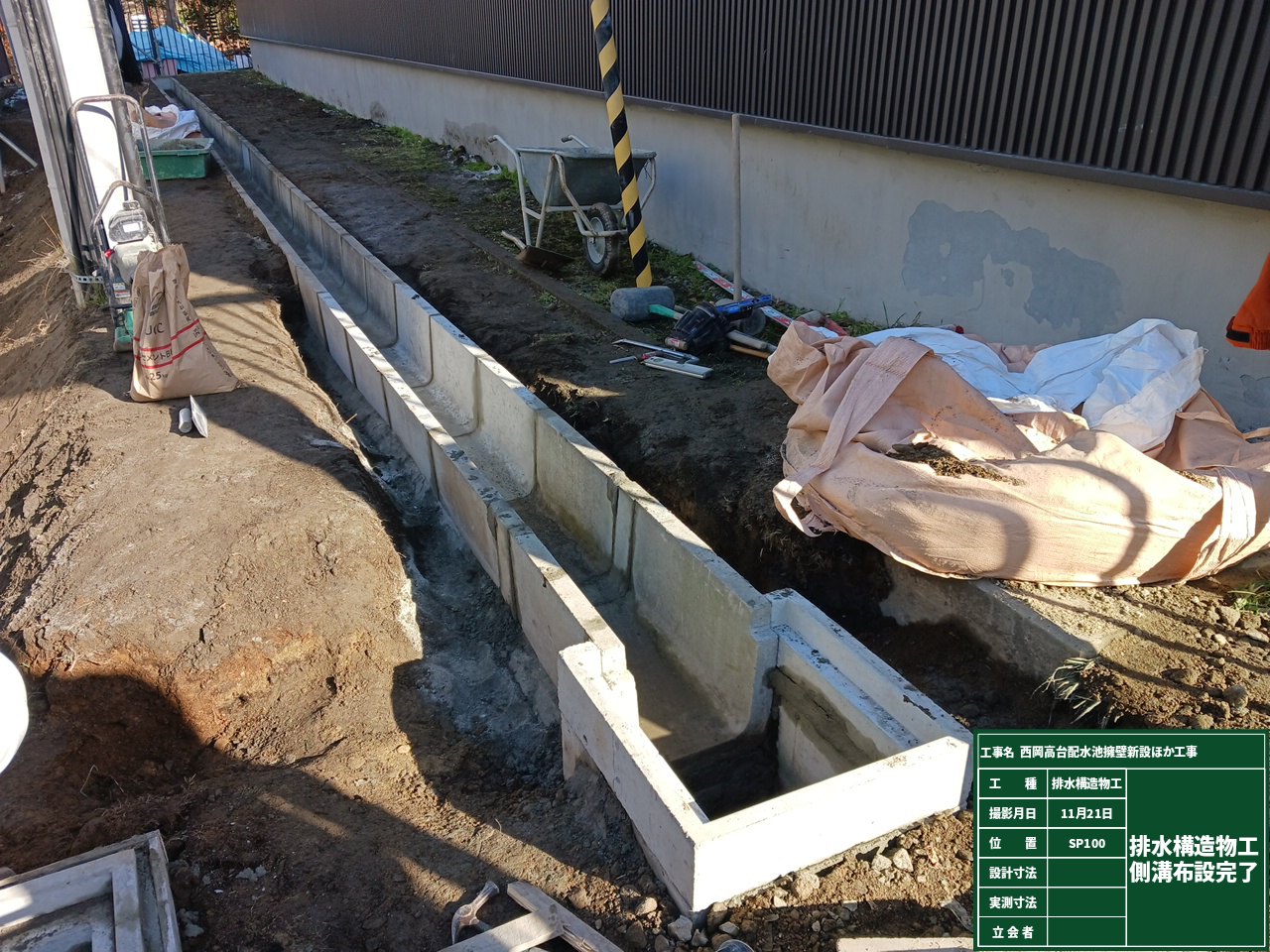

予定していた3週間で昼夜規制を解除できる
目途がたちました。今週金曜日4日に解放予定です。

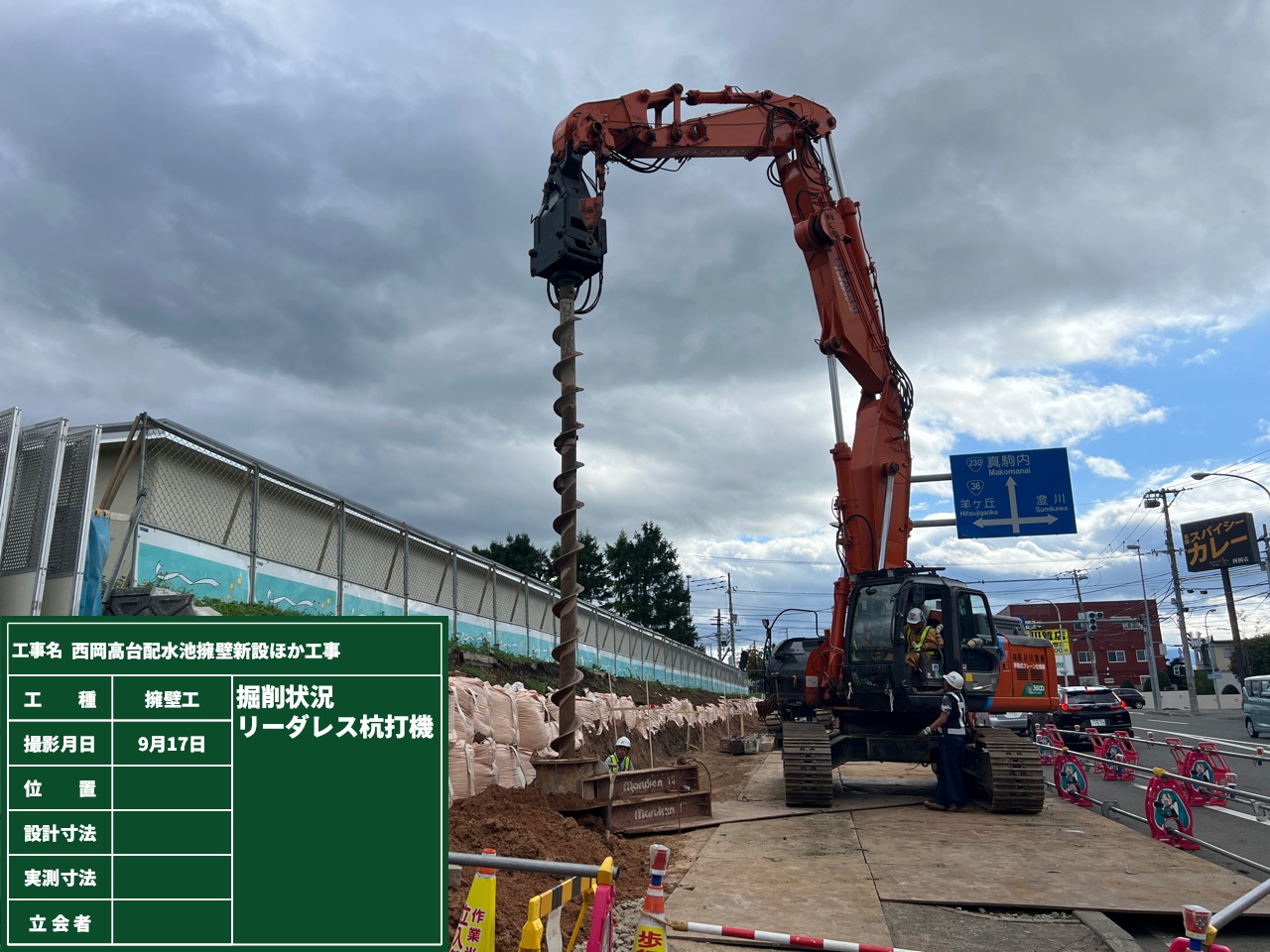

今回の工法としては、重機にドリルの刃みたいな機械

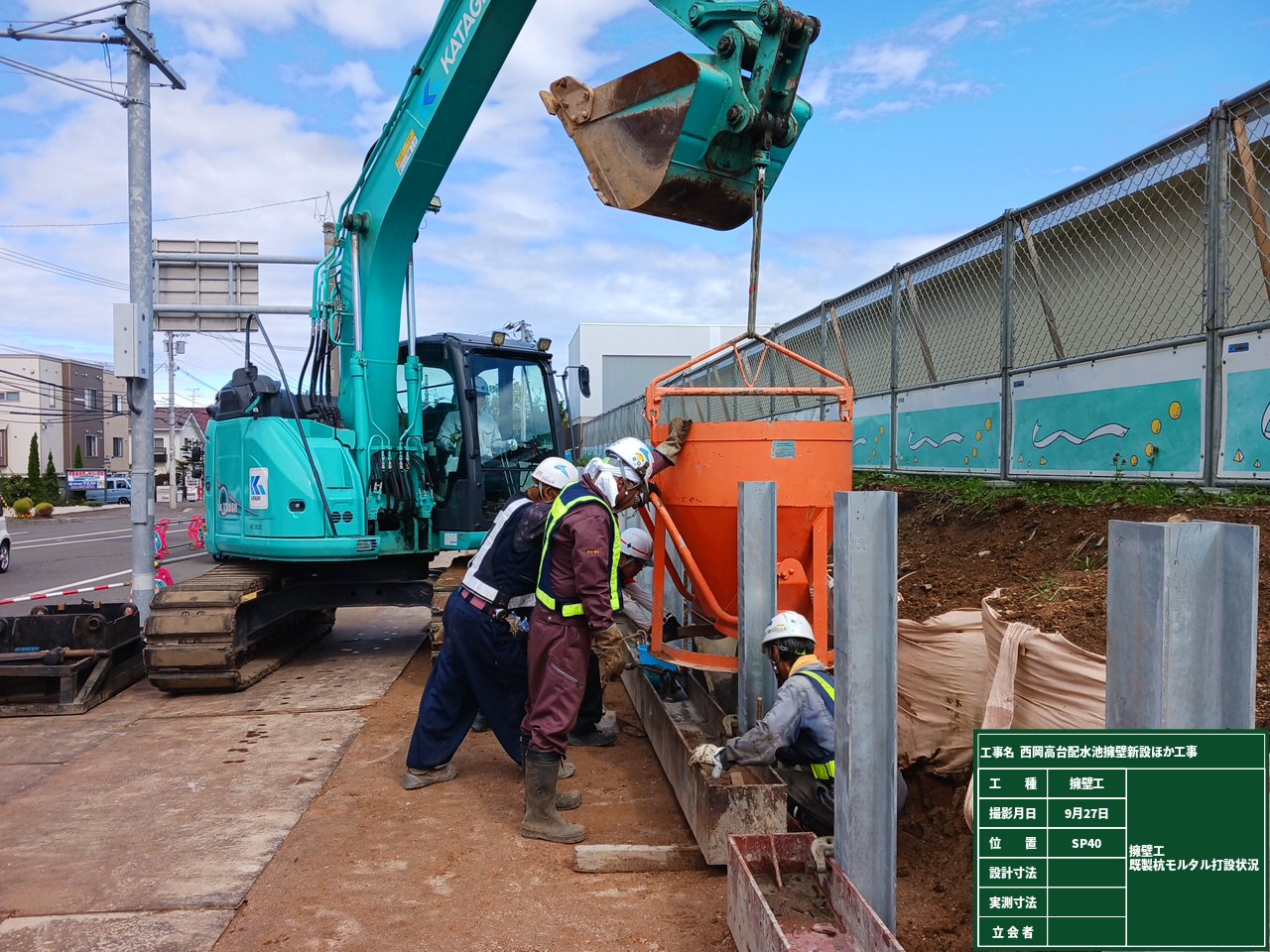

を取り付け掘削し、H鋼材を建て込みモルタルで固める
工法です。昼夜規制終了後12月中旬までは、昼間交通規制
を行います。引き続きご協力お願いいたします。
9月16日より昼夜1車線規制します。
いよいよ本工事もメインの工種になります。
くい打ち作業が来週より始まります。
日々の回送作業が不可能な大型の重機を使用
するため、昼夜水源池通を1車線規制いたし
ます。ご不便をおかけしますがご協力お願い
します。
夏季休暇明け施工スタートいたします。


夏期休暇も終わり本日より西岡高台配水池
前にて施工を再開いたしました。本日、台風
対策で一時撤去した案内看板関係を復旧し、
構造物の撤去を行っています。11月下旬まで
1車線減少する交通規制を行います。
引き続きご協力お願いします。
地区センター側 8月一日で完了です。

日頃より工事にご協力ありがとうございます。

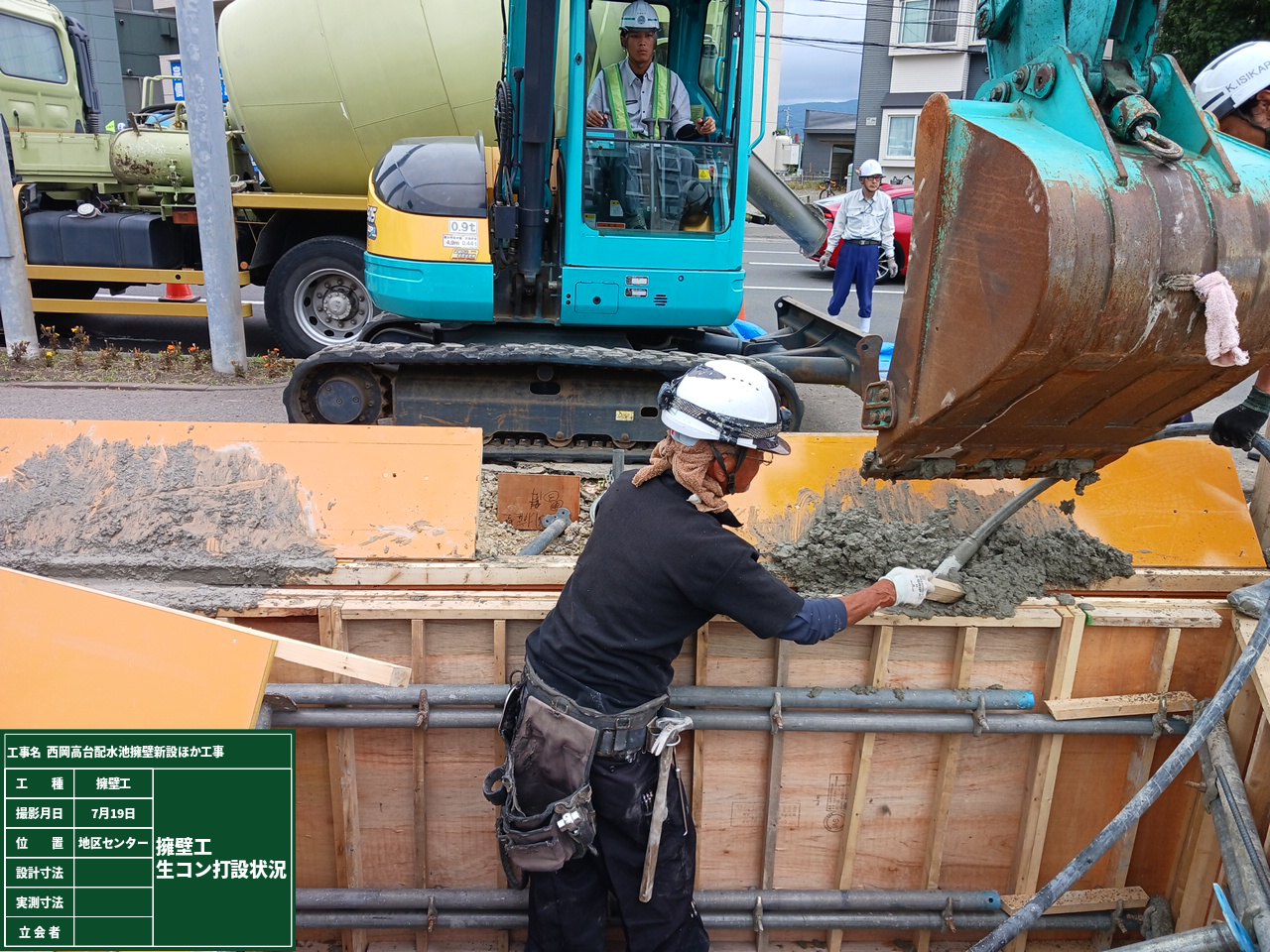

現在、西岡地区センター前にて擁壁工事を行っていますが最後のコンクリート打設
塗装工も完了し目途が立ちました。8月5日に舗装復旧を行い完了です。
又、地区センターにちょっとしたイベントも行っています。看板掲示内容を確認して
粗品をご自由にお持ちください。8月6日より、配水池側の施工に移ります。

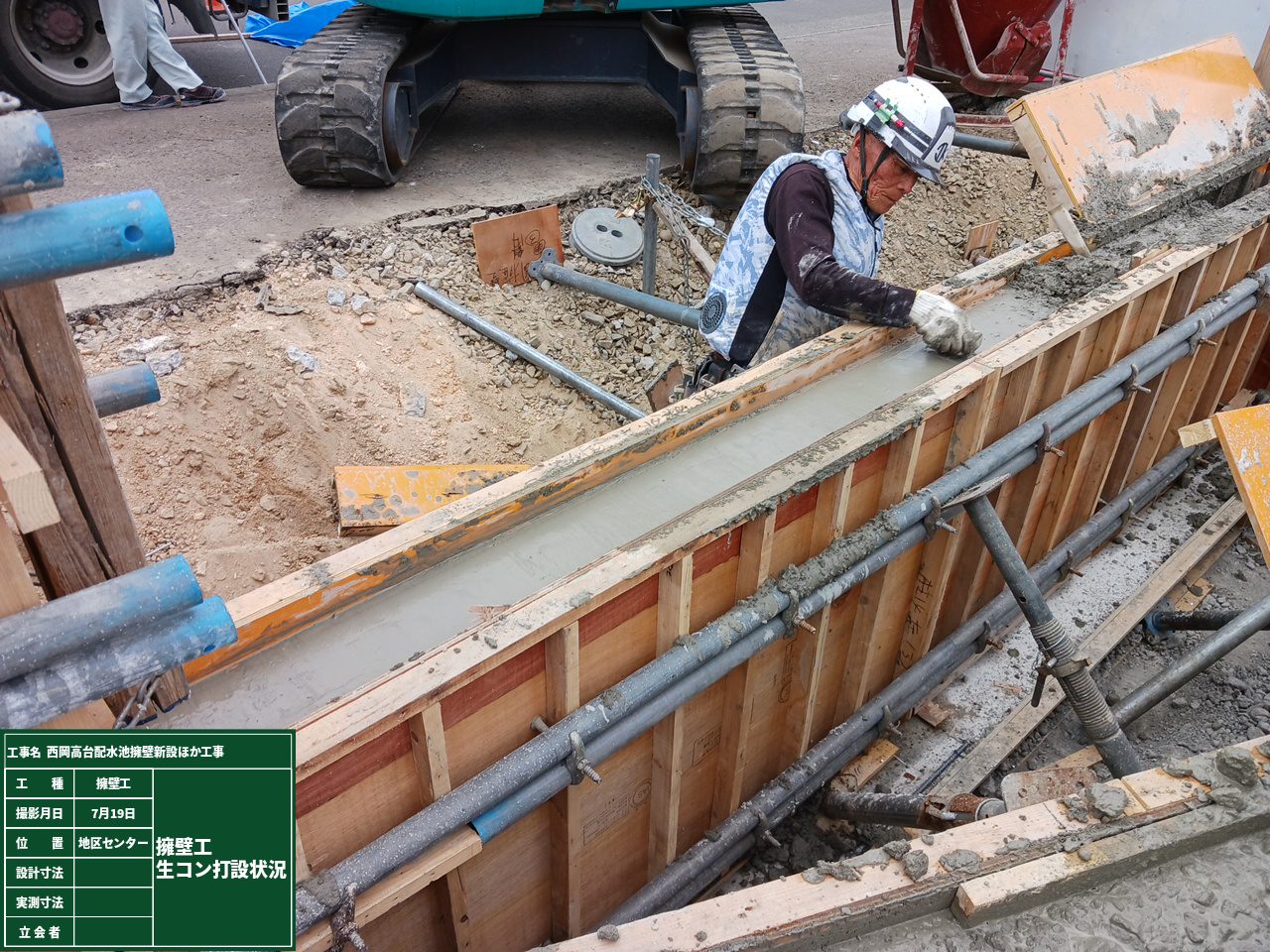

コンクリート打設完了しました。


地区センターの擁壁移設工事を着工してから2週間が
経ちました。先週金曜日、最後のコンクリート打設作
業が終了しました。おかげ様で工事も順調に進捗して
おります。残りの工種は、塗装工、埋め戻し、モニュ
メント復旧、舗装復旧、フェンス工事です。8月上旬
で完工予定です。引き続き安全作業に努めたいと思い
ます。宜しくお願いいたします。
地区センター擁壁移設工事始まります。

本日、舗装切断等の準備工の作業を行っています。
いよいよ明日から擁壁工を移設する為、本格的に
取り壊し工事を行います。地区センター利用の皆
様には、ご不便をおかけしますが負担が最小限と
なるよう努力いたしますのでご理解をお願いいた
します。

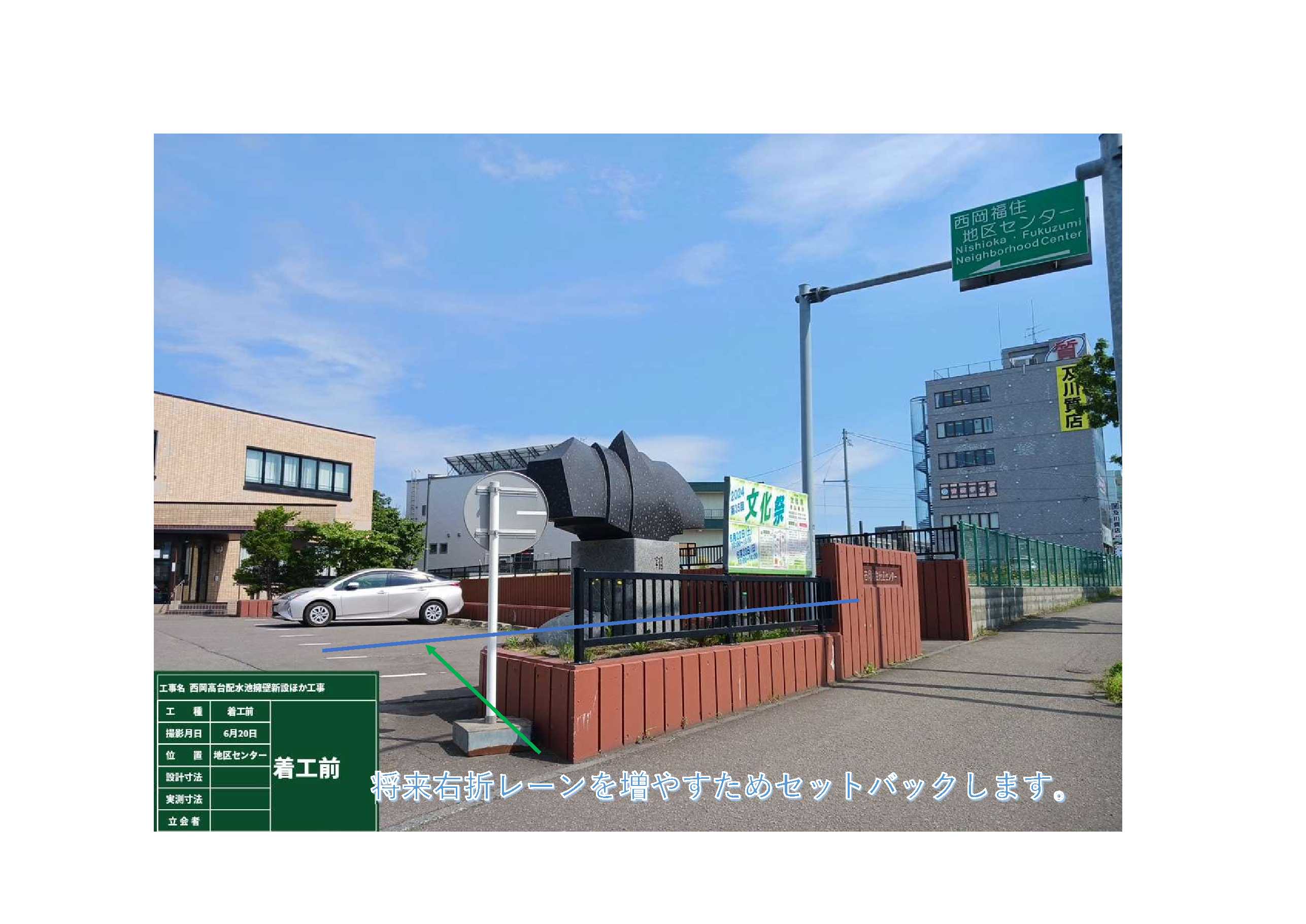

札幌市豊平区西岡3条8丁目・9丁目にて擁壁工事行います。
この度、札幌市建設局発注による擁壁移設工事を行うこととなりました。本工事は、水源池通、福住桑園線交差点付近の将来計画されている拡幅工事に伴い、札幌市水道局所有の西岡高台配水池及び西岡福住地区センターの擁壁を民地境界側に移設する工事です。皆様方の工事による負担を少しでも低減するため、現場一丸となって努力するとともに工事車両の交通安全には、細心の注意をはらい、安全に努めたいと思いますのでご協力の程よろしくお願い致します。令和6年6月26日~令和6年12月27日(予定)
