工事部 現場レポート
現場完了

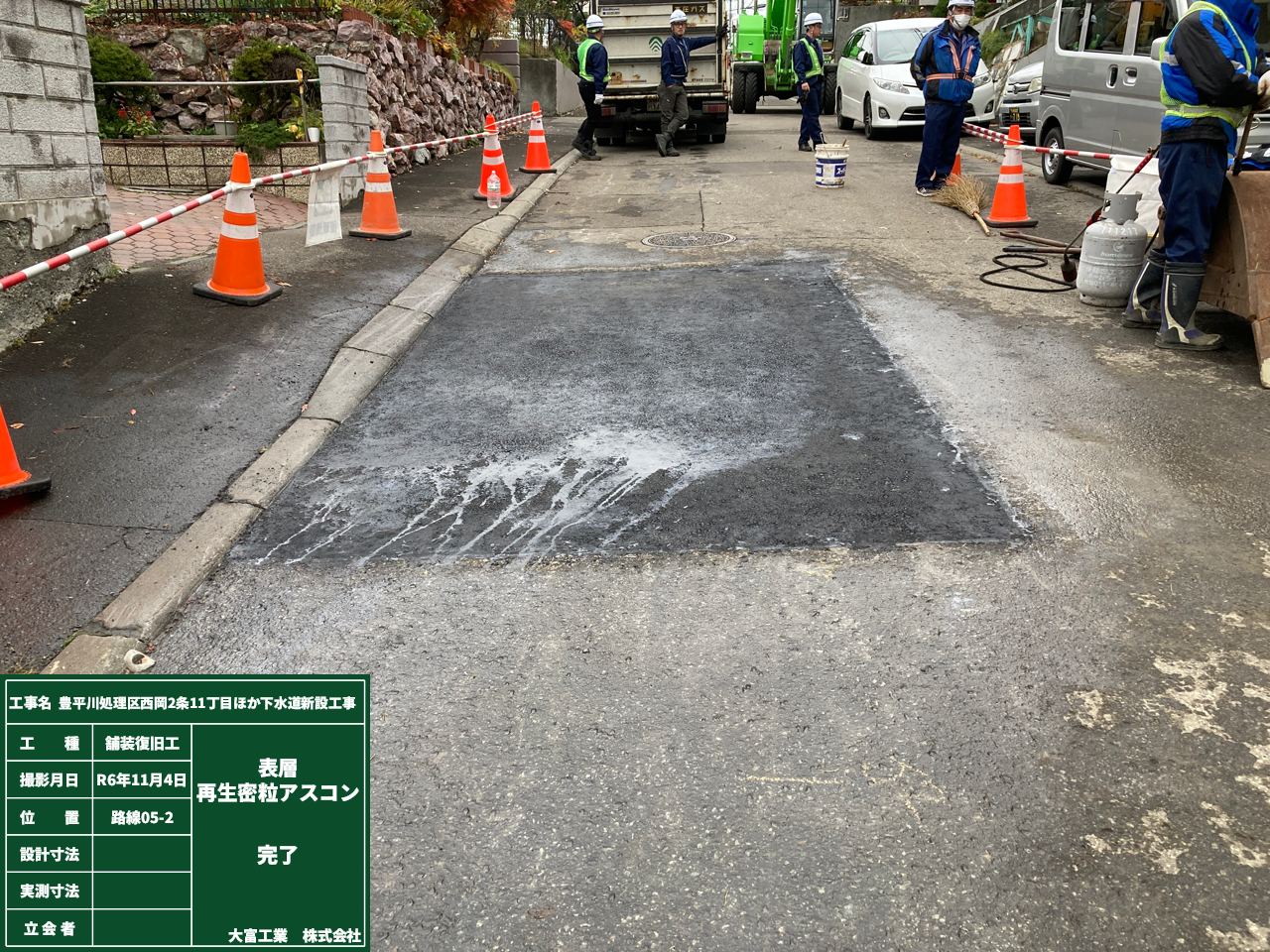

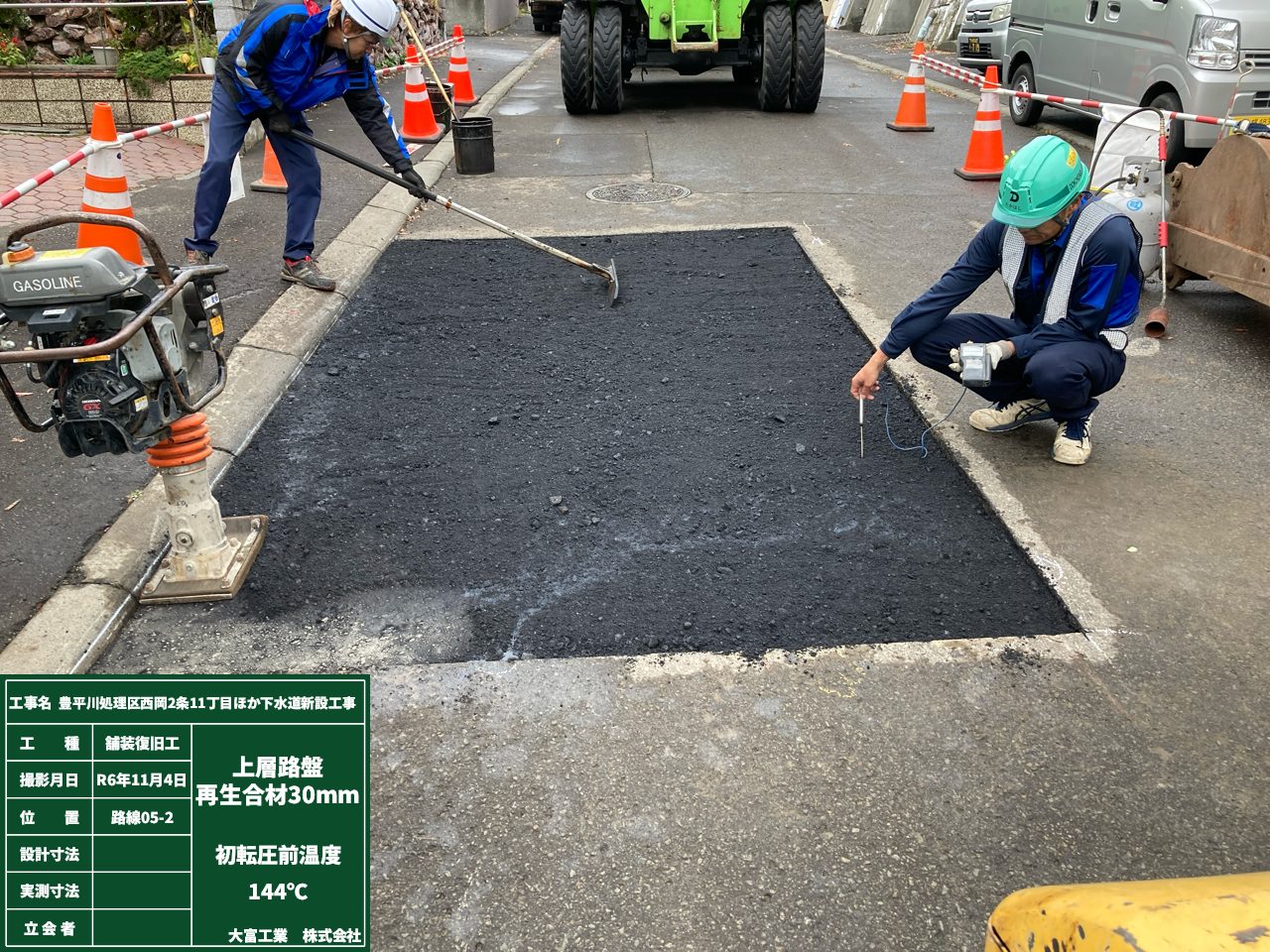

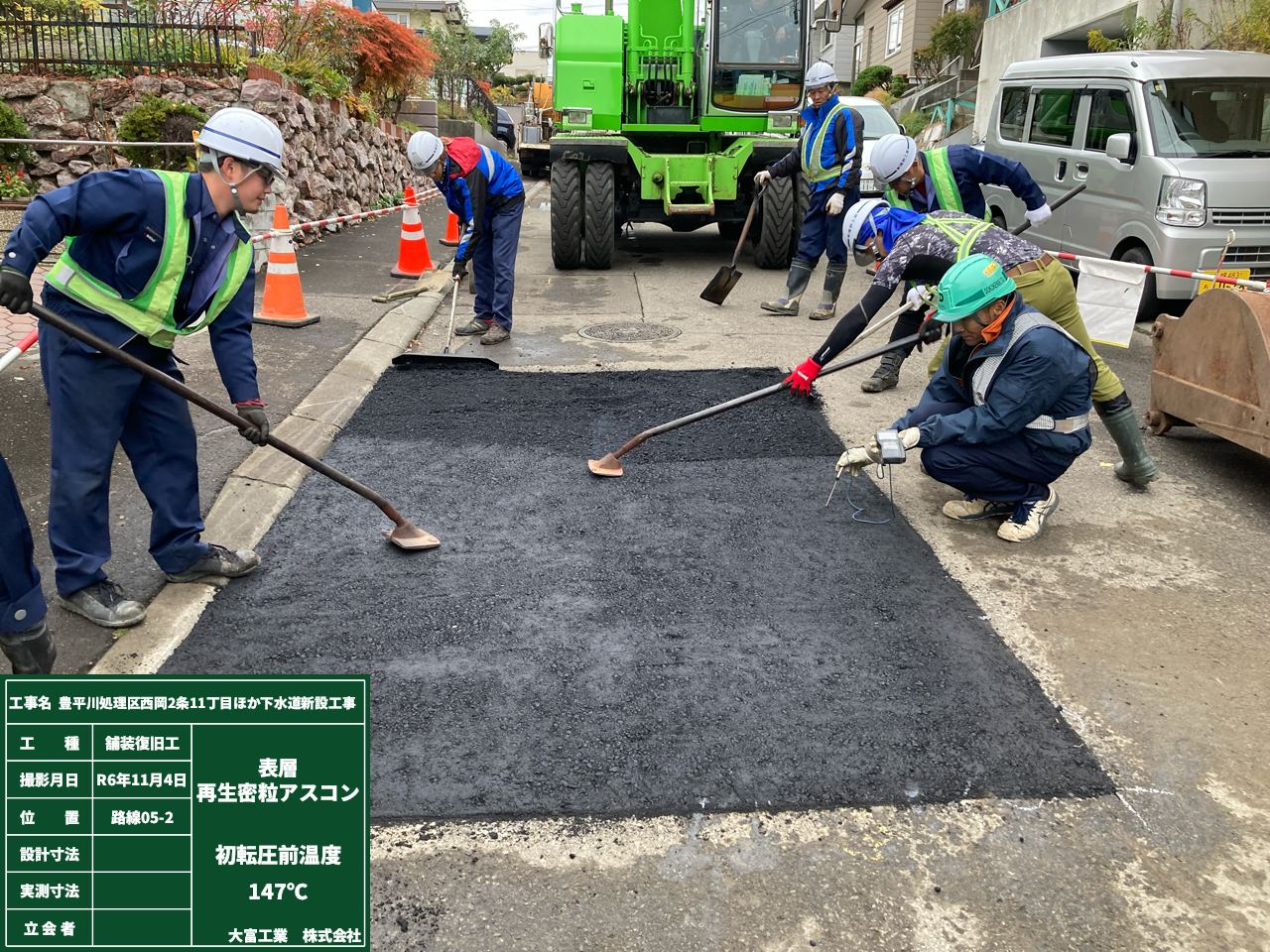

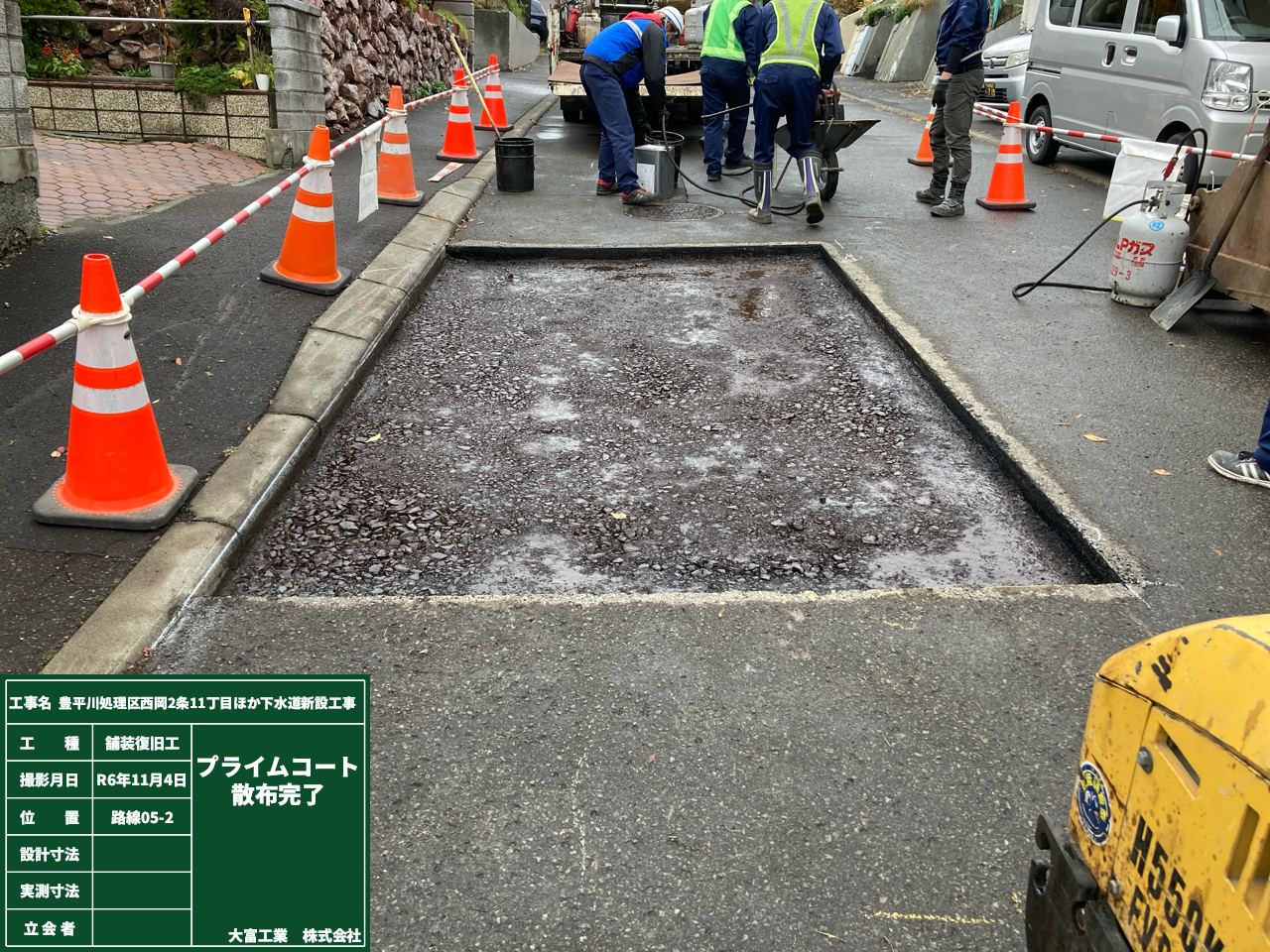

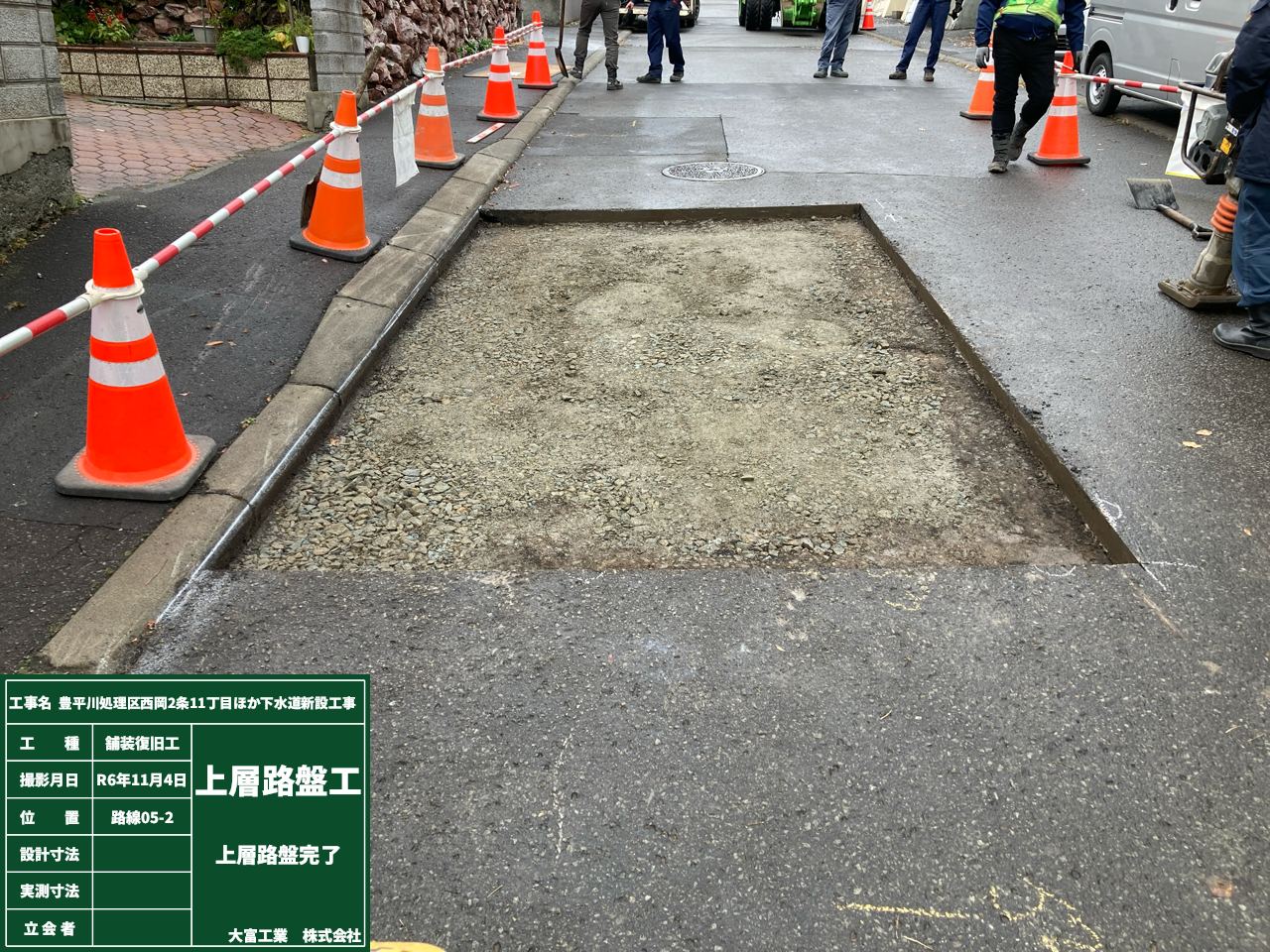

舗装復旧工(11/4~)

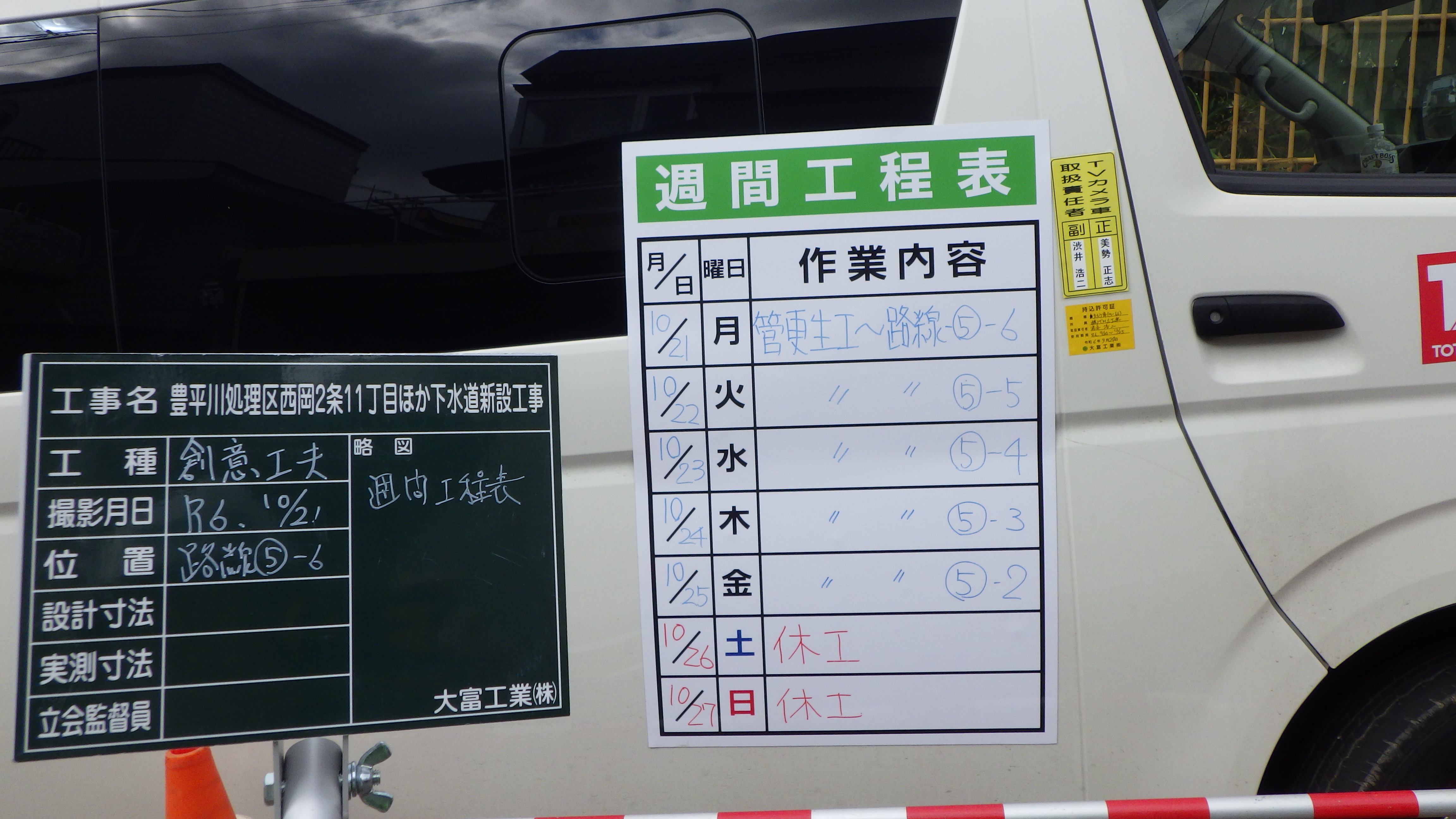

週間工程表を掲示しています

工事車両に週間工程表を掲示しています。
先の予定や、ご心配事等あれば近くの工事関係者にお問い合わせください。
ちなみに今週は路線⑤の管更生 本施工を行います。

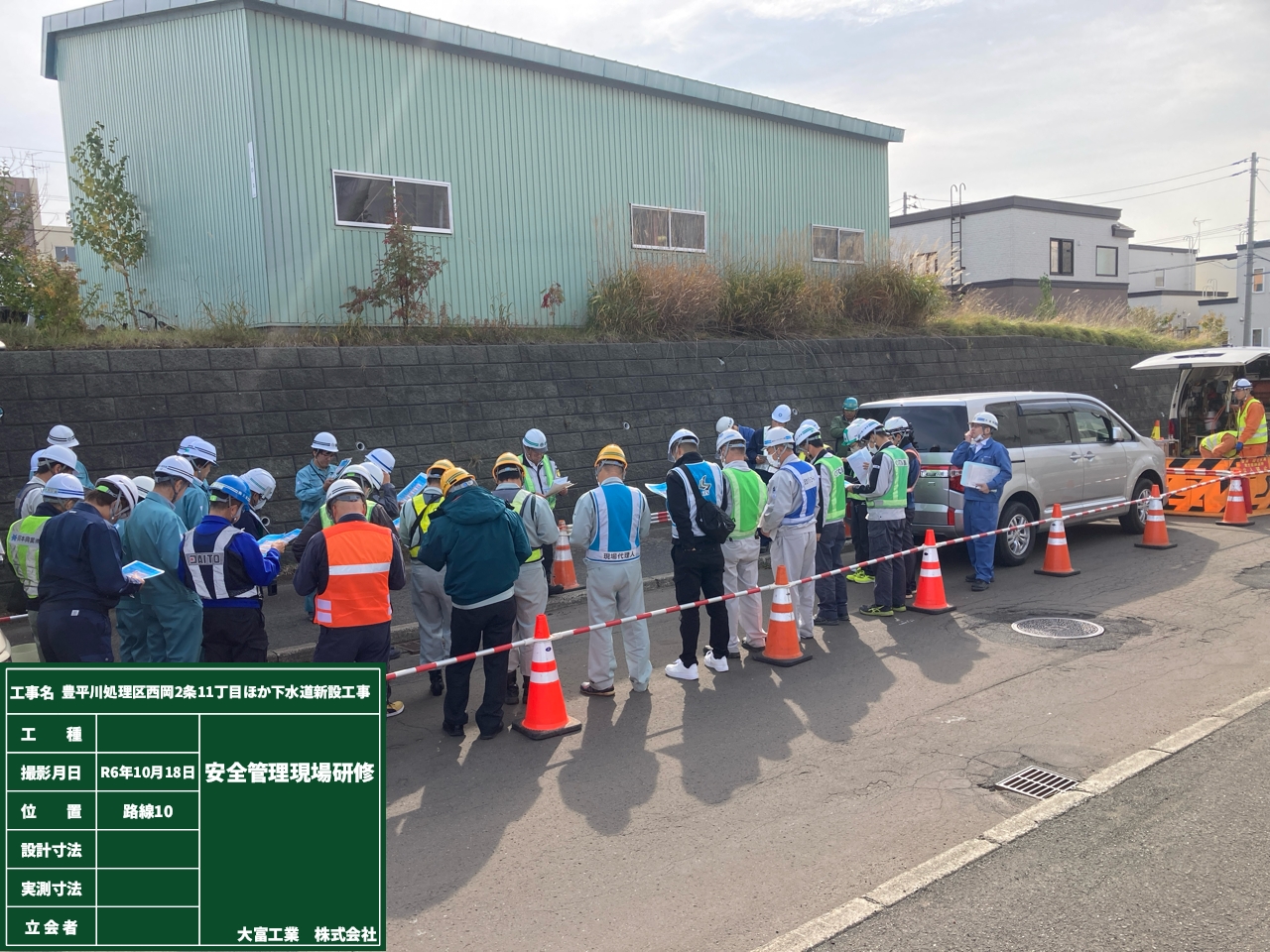

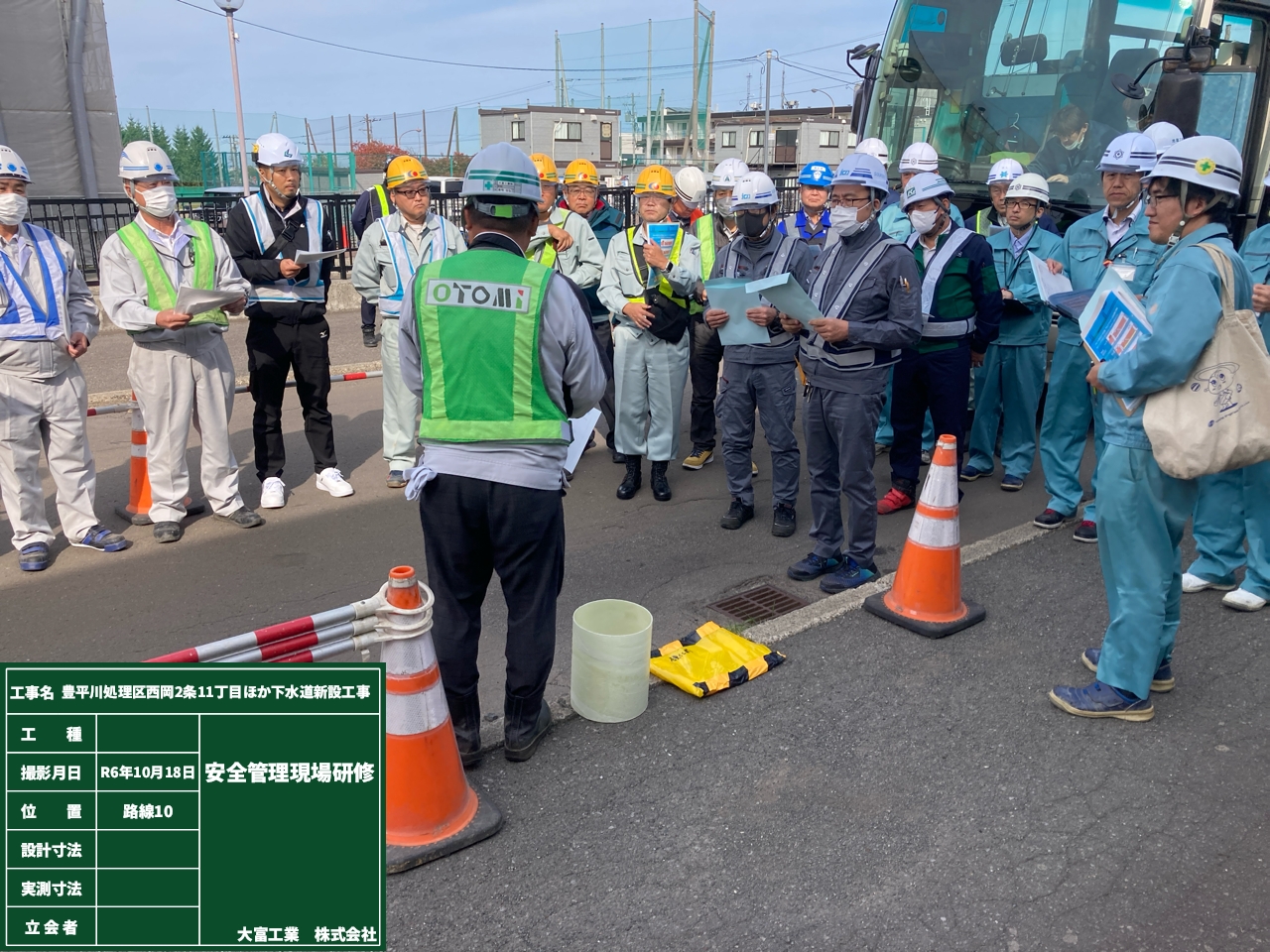

安全管理現場研修

安全管理現場研修の研修場所として選ばれました。
公共工事を発注する側の札幌市の職員(水道局、下水道局)と、受注する側の企業の職員がいろいろな現場を見て回り、各々の現場代理人が安全対策等について発表します。

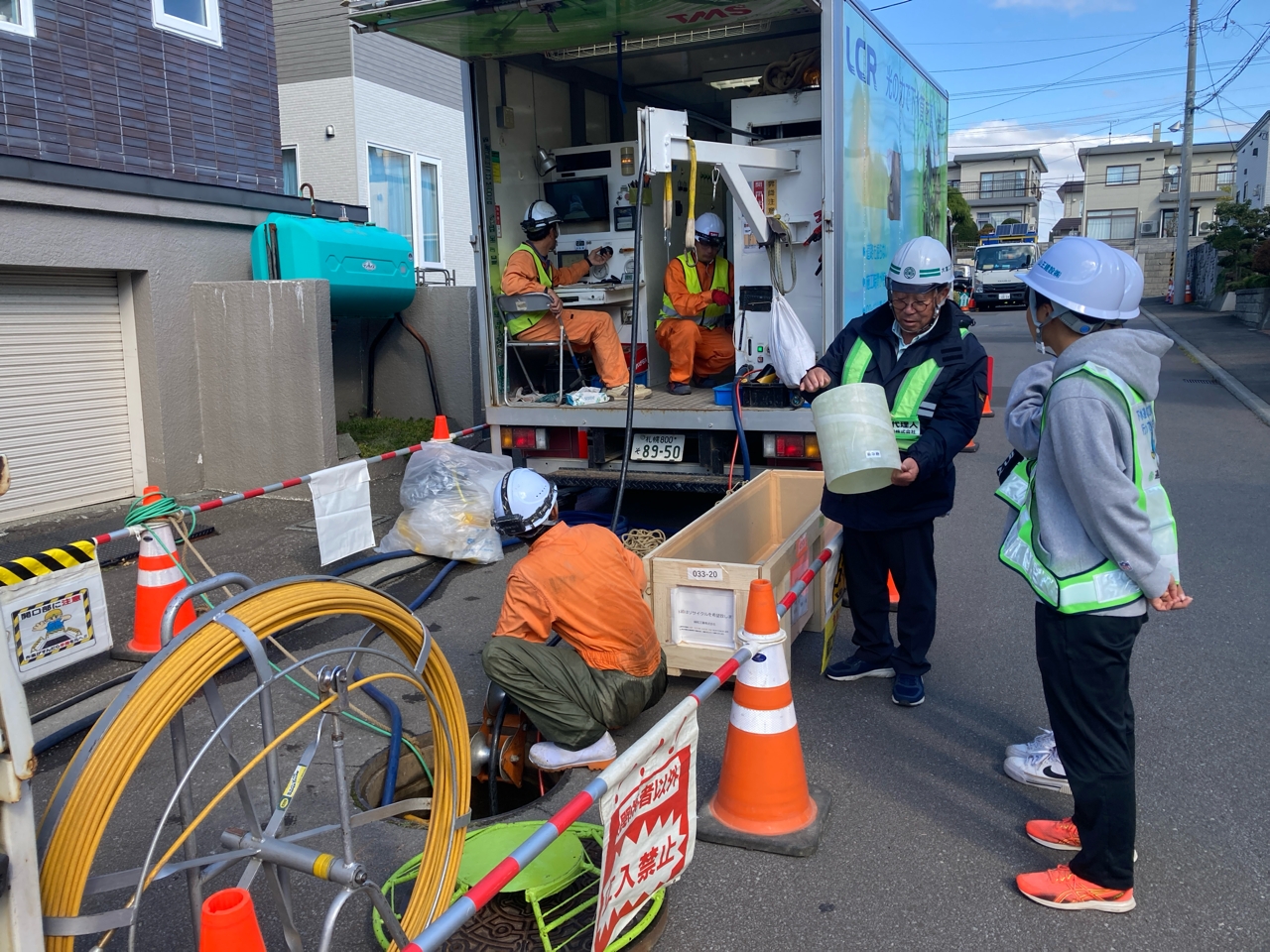

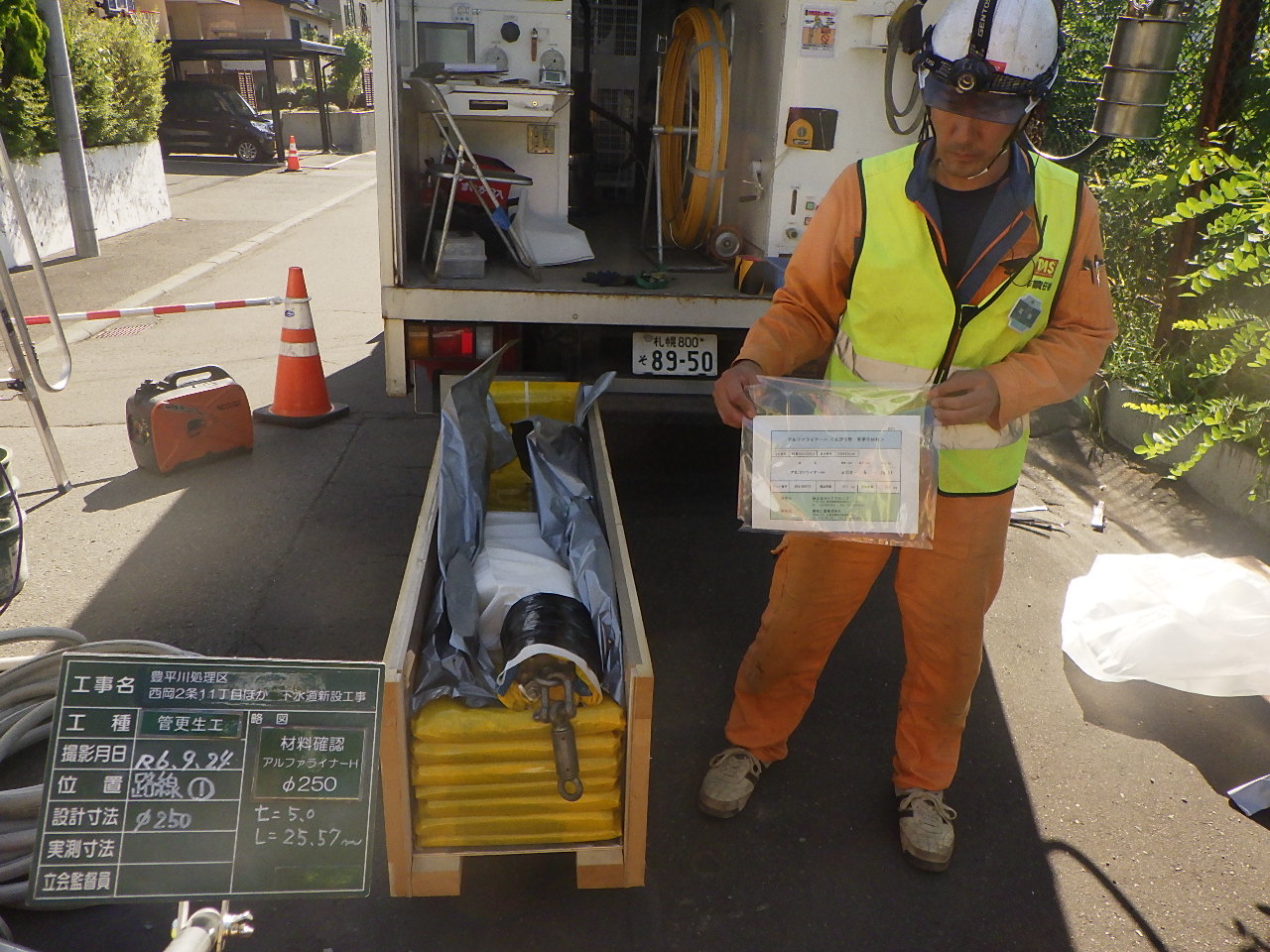

管更生工 本施工(9/24~)

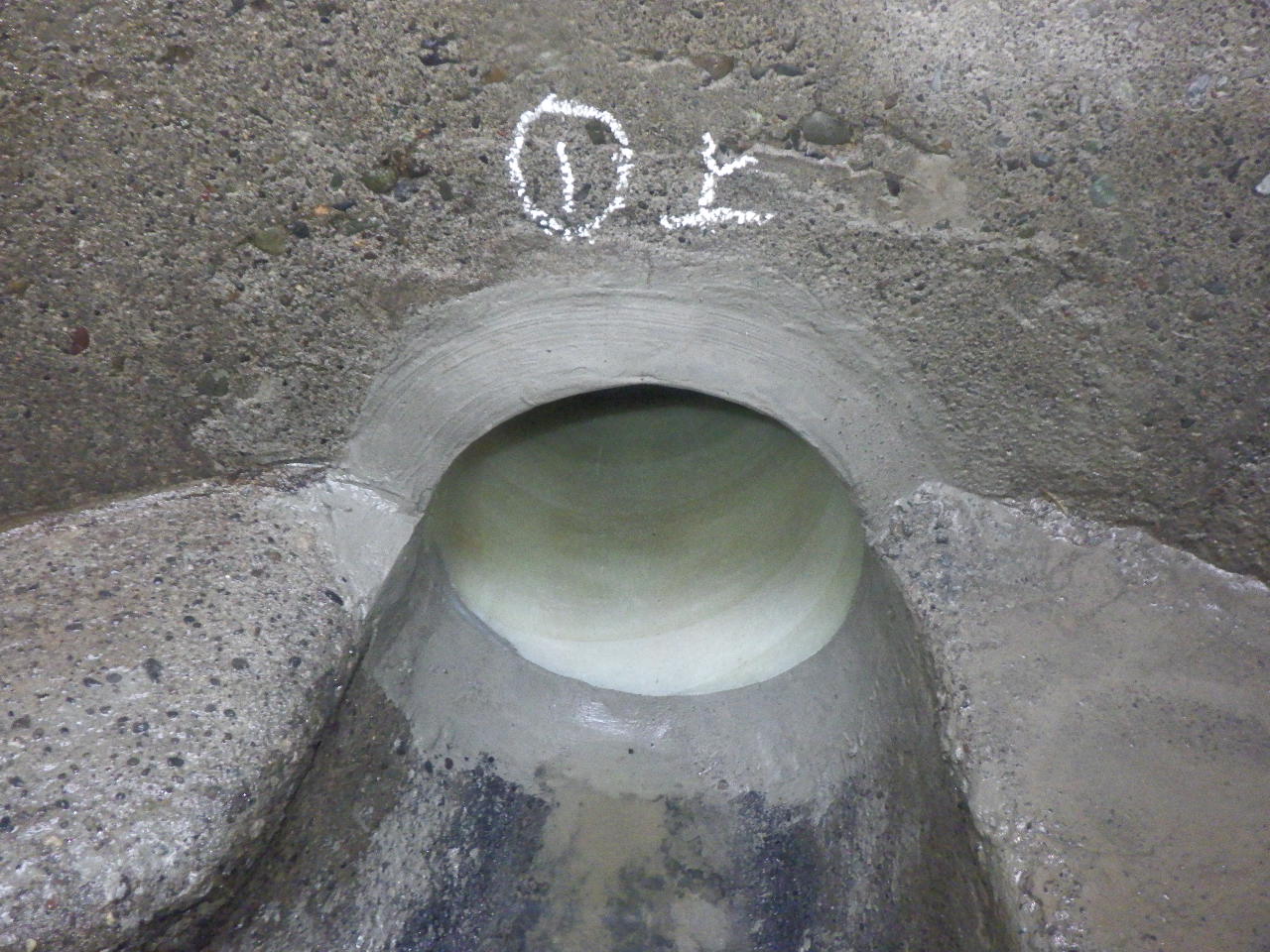

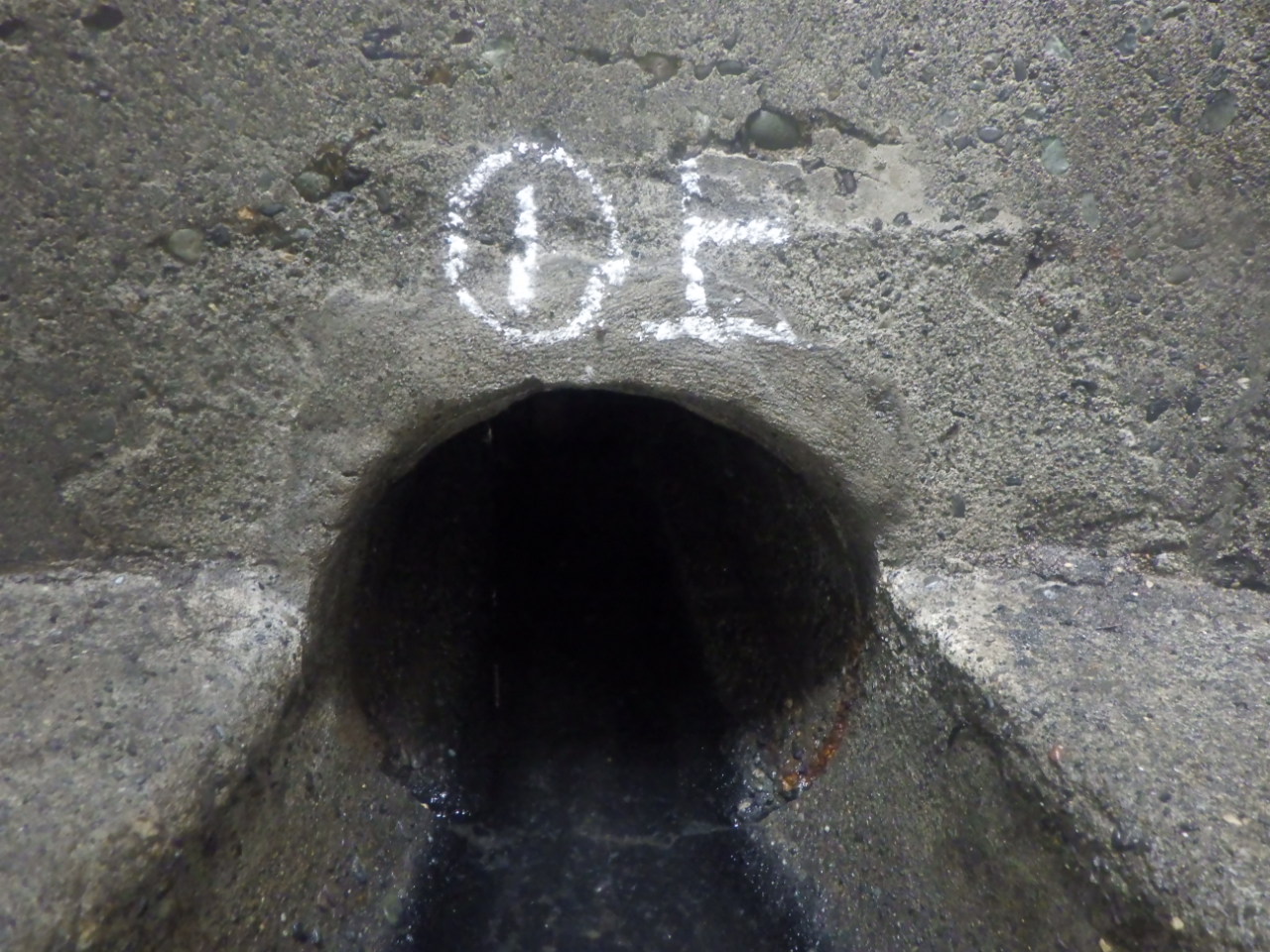

管更生の本施工はじまりました。
下水道管の中に被覆管を設置します。
地上よりマンホール内にウィンチを使って材料をおろします。

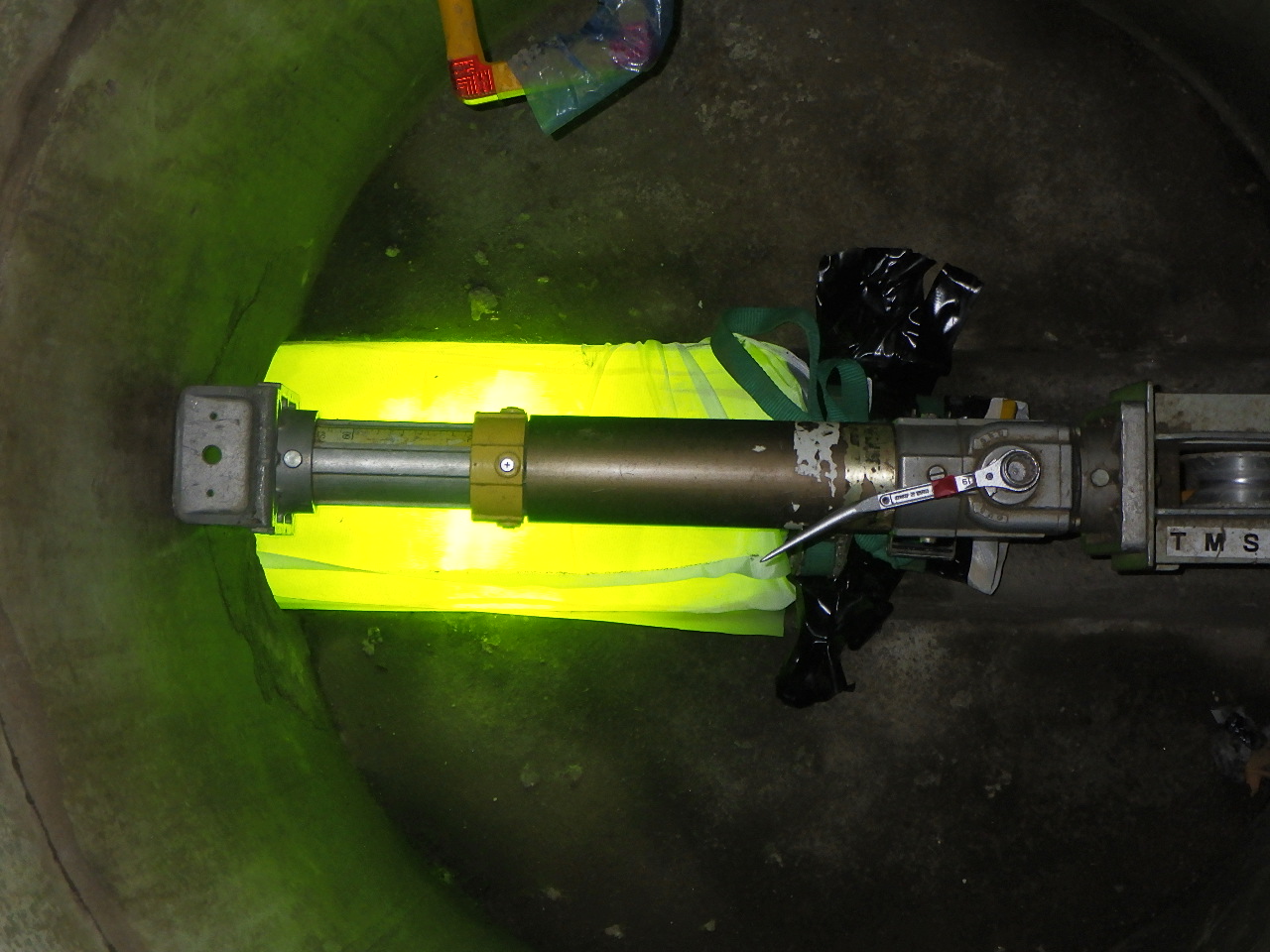

初めは樹脂製のシートですが、下水道管の中に引き込んだ後空気でふくらまし、既存の下水道管にピタッと沿わせ、そこへ光を当てることで固めます。
文字で説明するのは難しいので、興味があったら現場にいる人に聞きに来てくださいね!
高校生も見に来てくれました。
この樹脂製の管が、新しい下水道管となります。

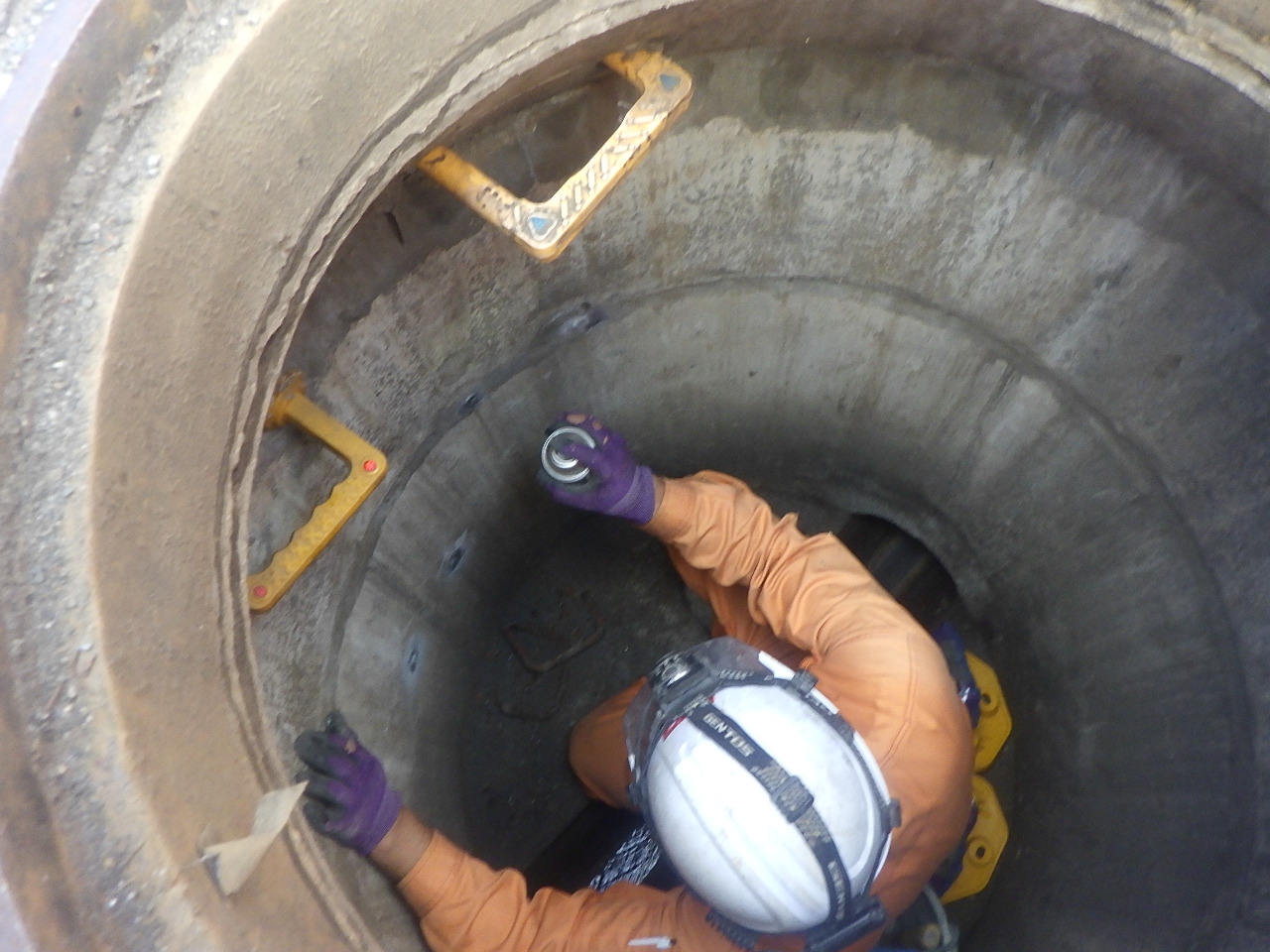

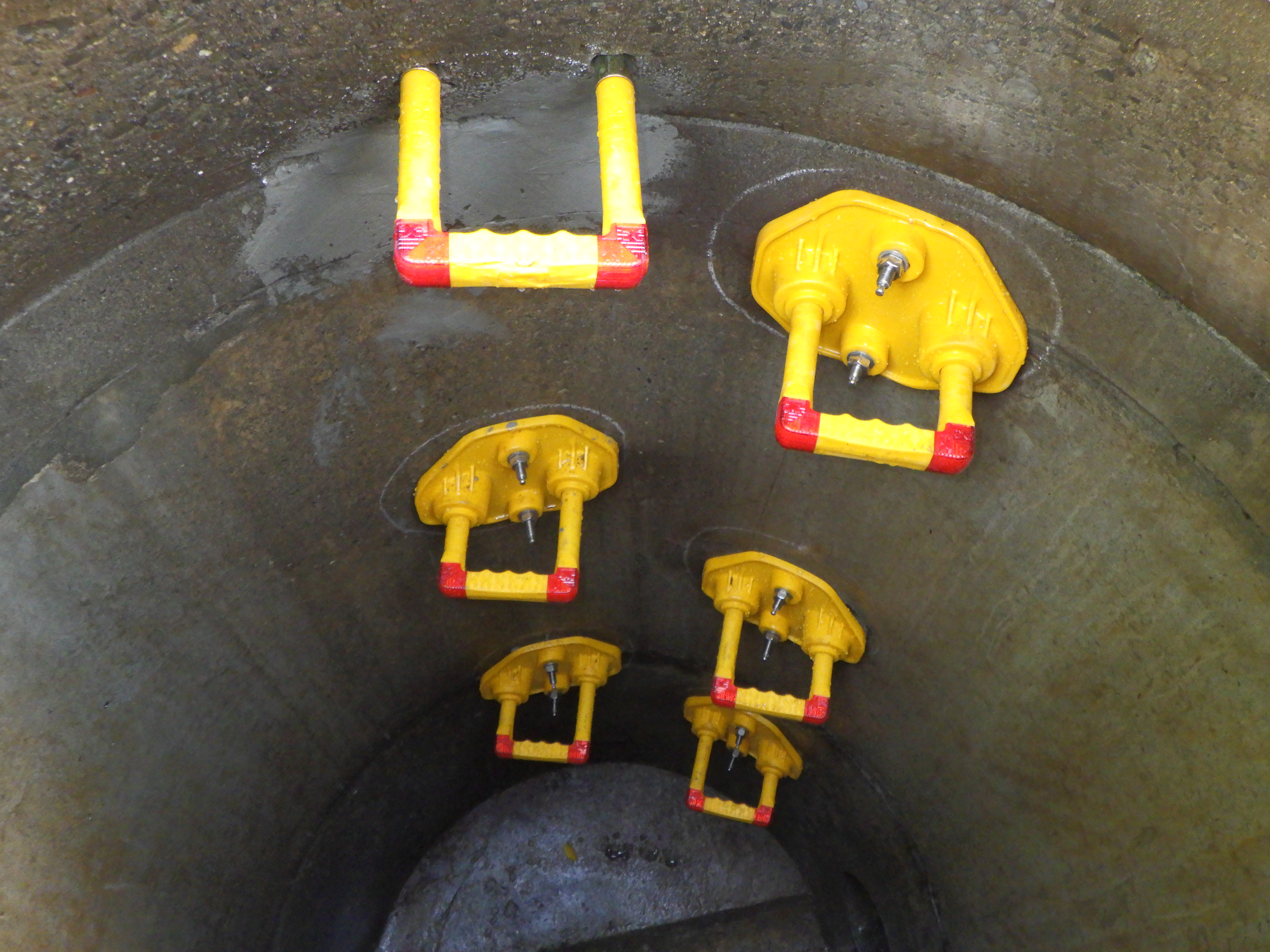

足掛金物交換

マンホールの中を覗く機会はあまりないかもしれません。
マンホールは、人が入れる大きさの円筒状(四角い物もあります)の垂直の管です。

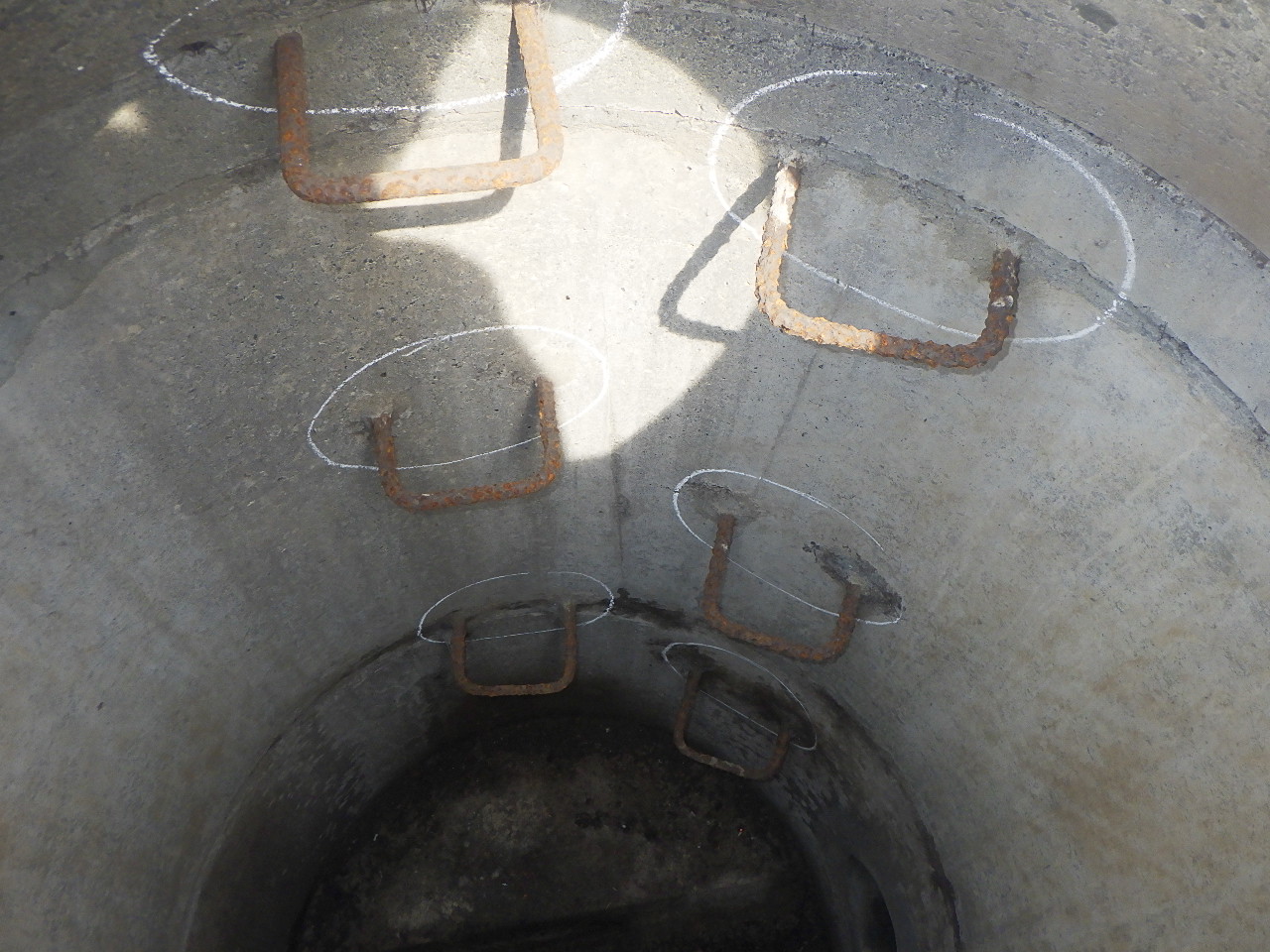

管の壁には人が上り下りできるように足掛金物(あしかけかなもの)というものがついています。
何十年も前に設置されたマンホールは、足掛はむき出しの金属だったので、現在は腐食が進んで人が体重をかけることができない危ない状態になっている物もあります。
そういう物は切り取って、新しい足掛を埋め込みます。
準備工
暑中お見舞い申し上げます。
今年の夏も暑くなりそうです。
7月に行った管更生の事前調査と、試験掘削の結果により、色々と変更がありそうです。
8月はその変更に対する準備期間となります。(現地での工事はありません)

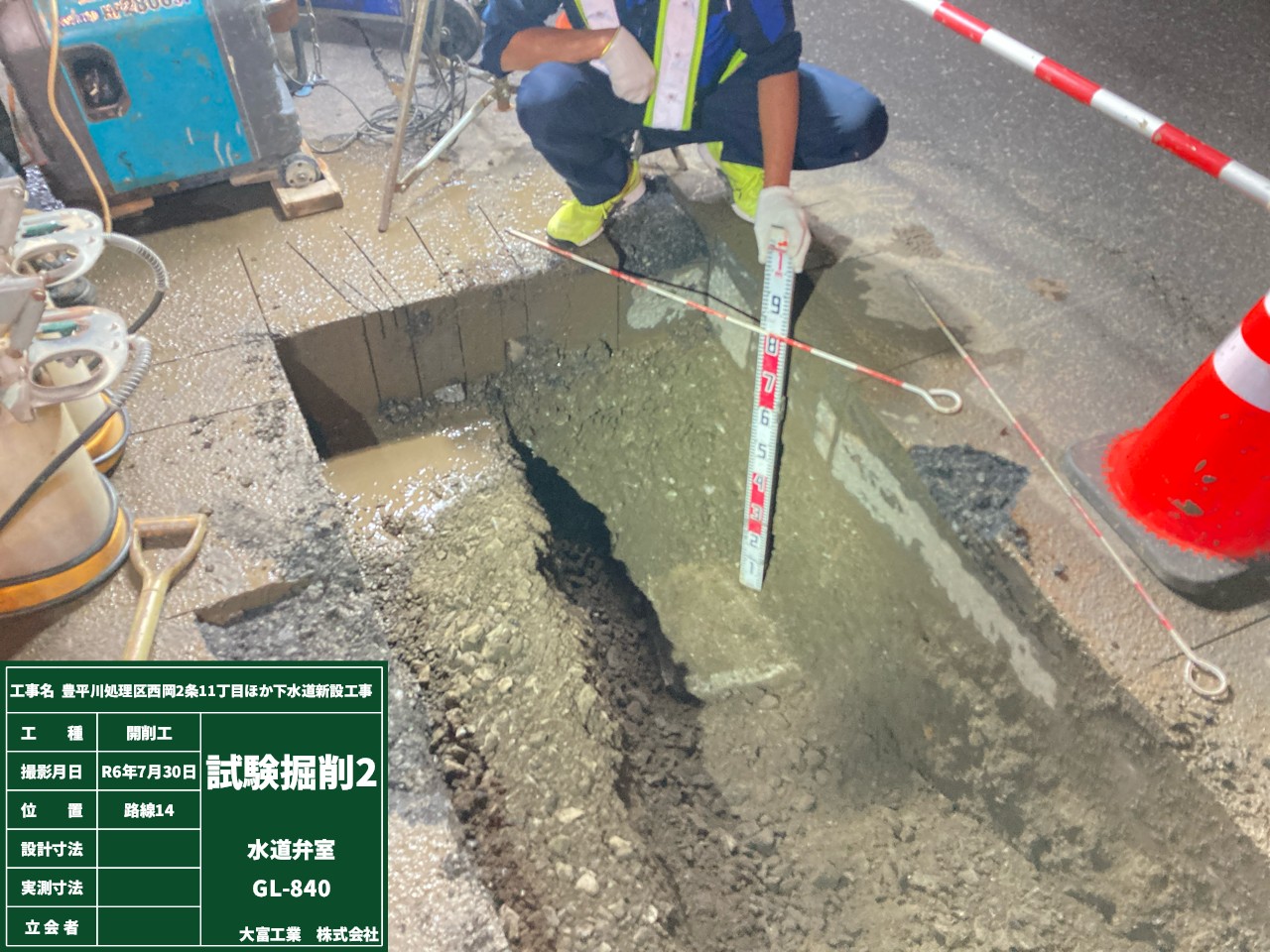

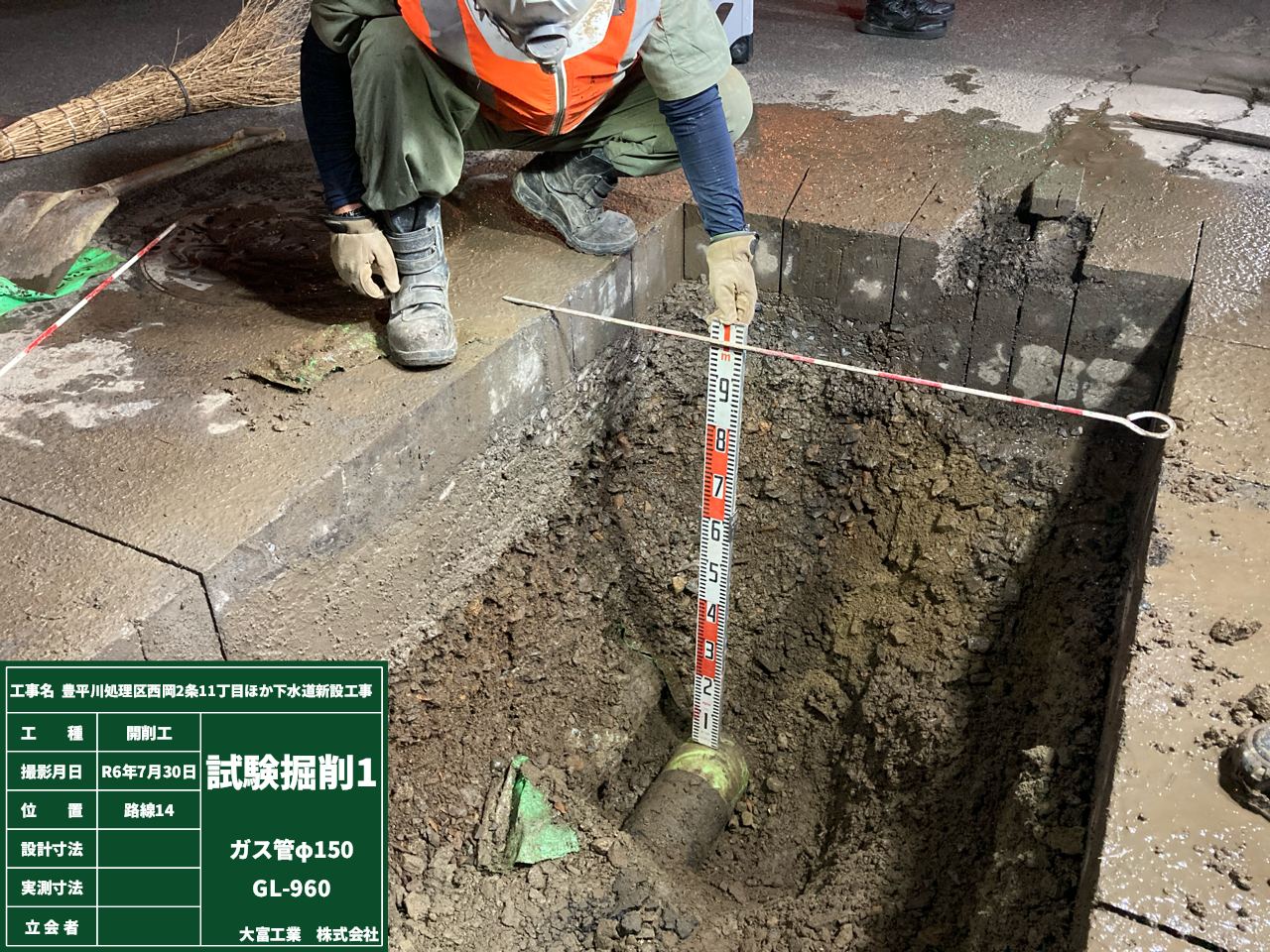

試掘工 (7/29~7/31予定)

管更生では間に合わない程度のリニューアルが必要な部分は、地中に埋まっている古い管を掘り出して、新しいものに入れ替える工事を行います。
地中にはいろいろなものが埋まっています。(水道管や、ガス管や、電話線など)
下水道管は多くの場合、それらよりも深いところに埋まっています。
そのため、それらを傷つけずに施工するために、まずどこに何が埋まっているか確認の掘削をします。

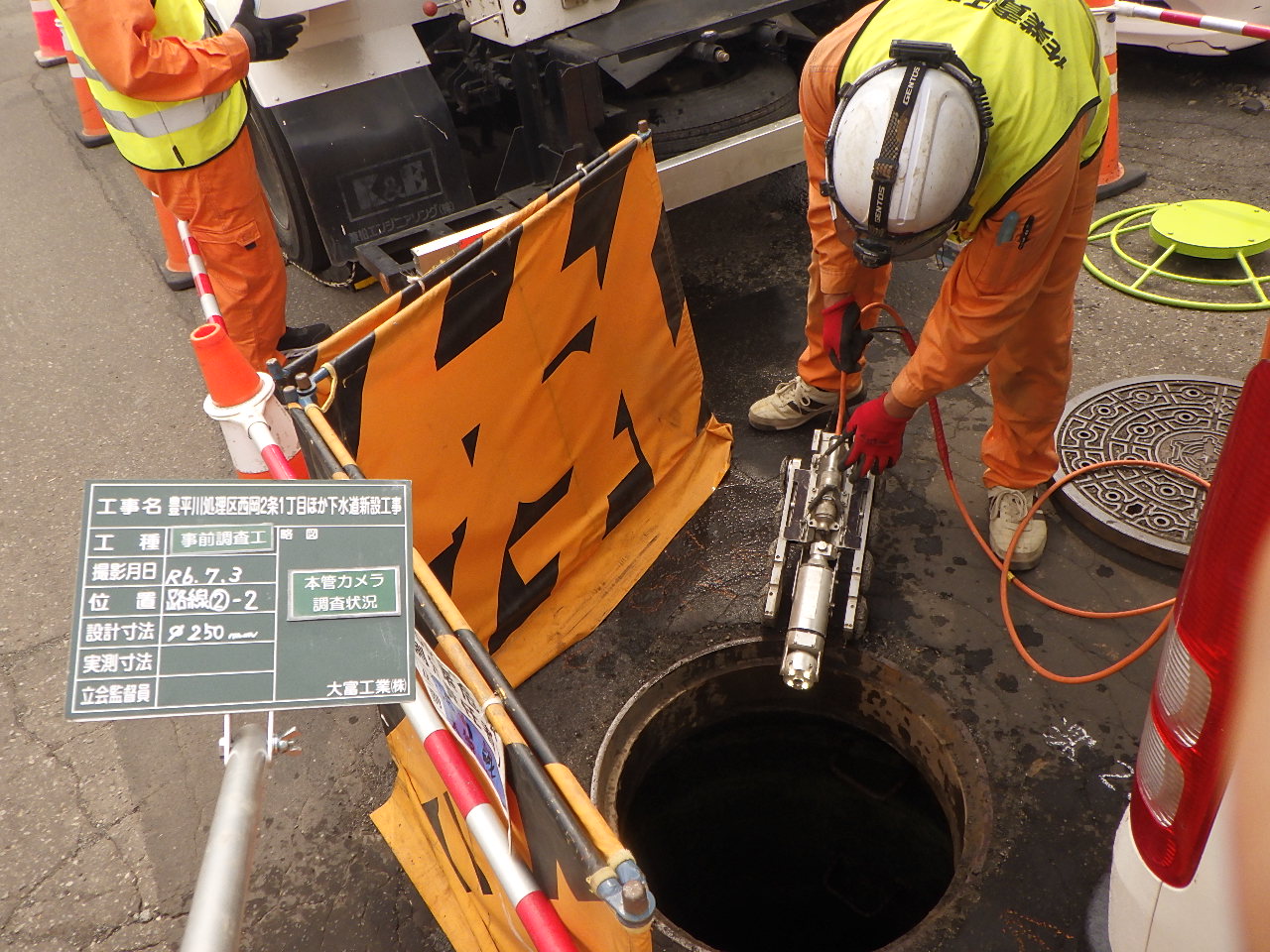

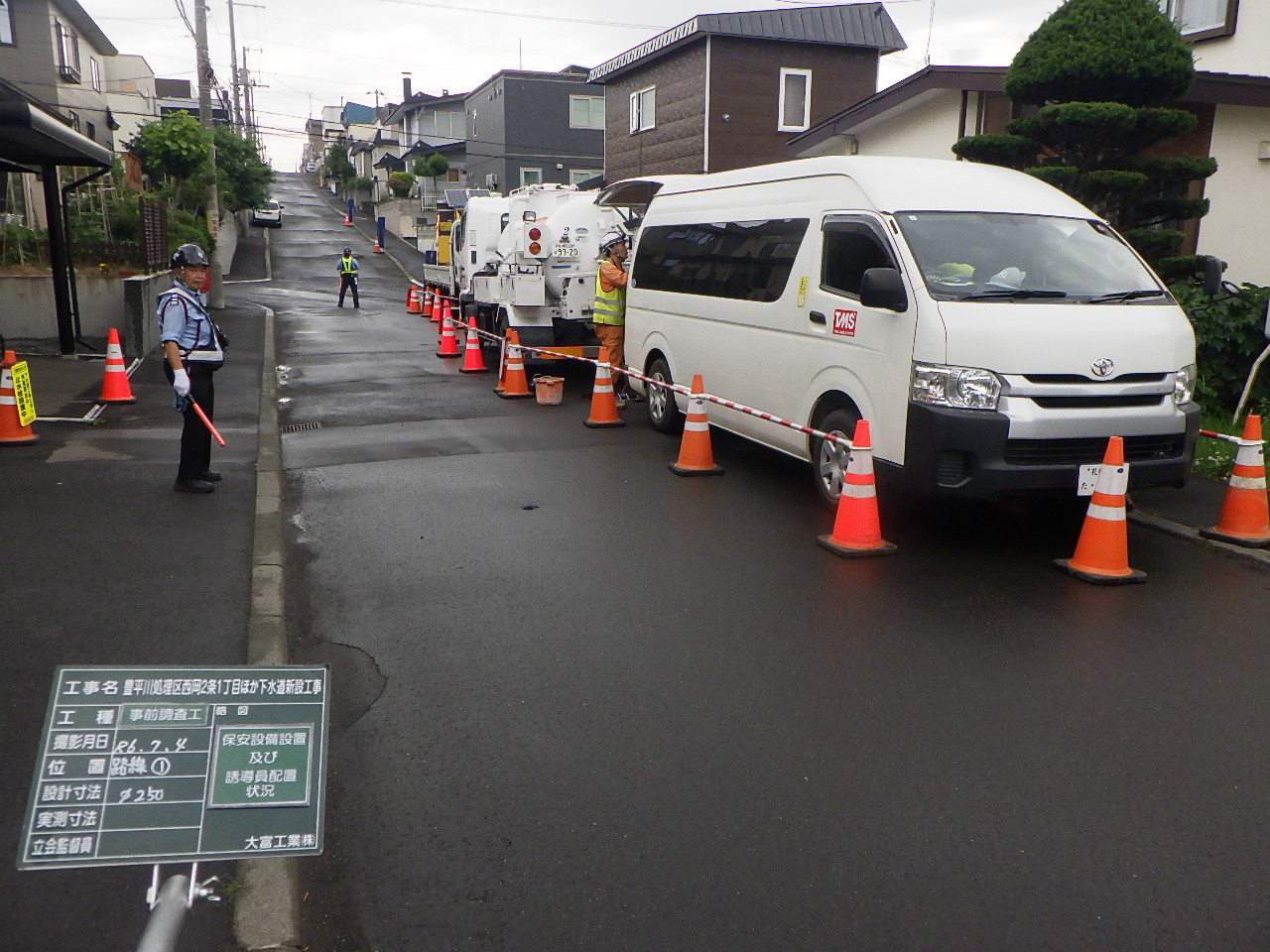

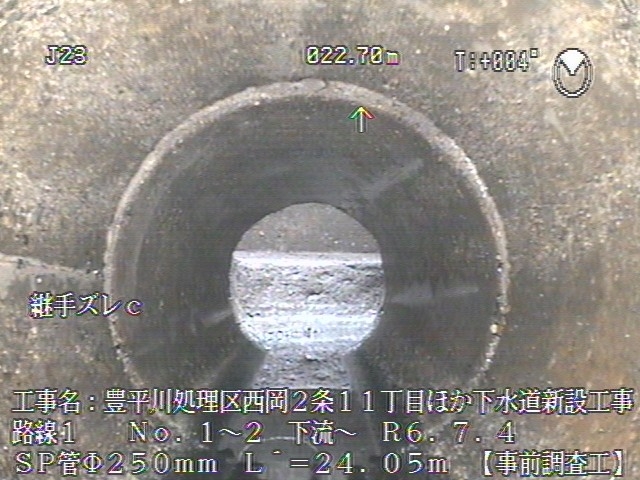

管更生 事前調査(7/1~7/11予定)

現状の下水道管の中がどうなっているのか?

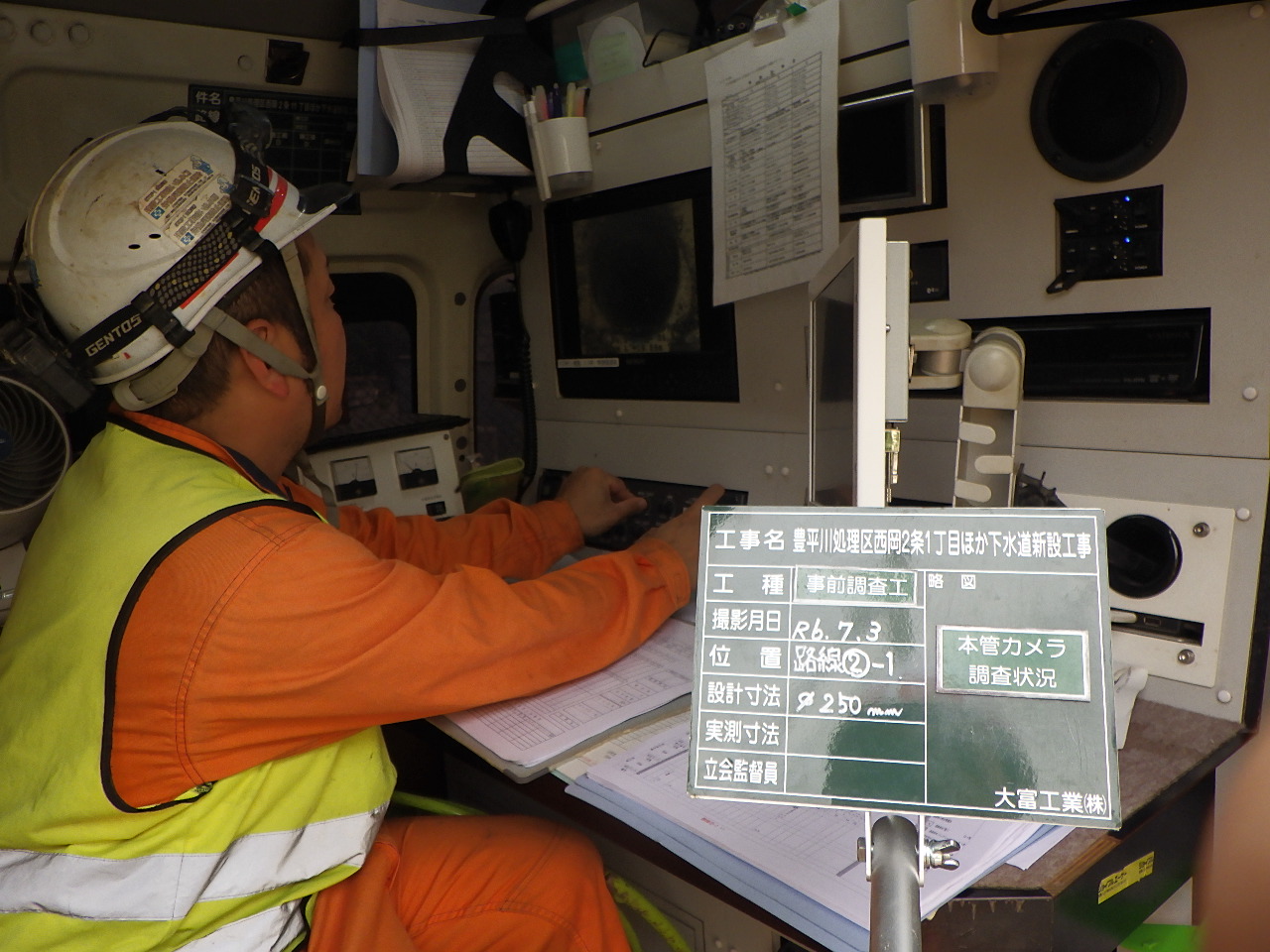

確認するために専用のカメラを使って管の中をくまなく見ていきます。
機材はマンホールからおろします。
道路を掘削したりすることはありませんので、地響きや・騒音、土埃はありませんが、
工事車両が停車して作業する為、通行しづらい場所がありますのでご注意くださいますようお願い致します。
トイレやお風呂、台所等は通常通りお使いいただけます。

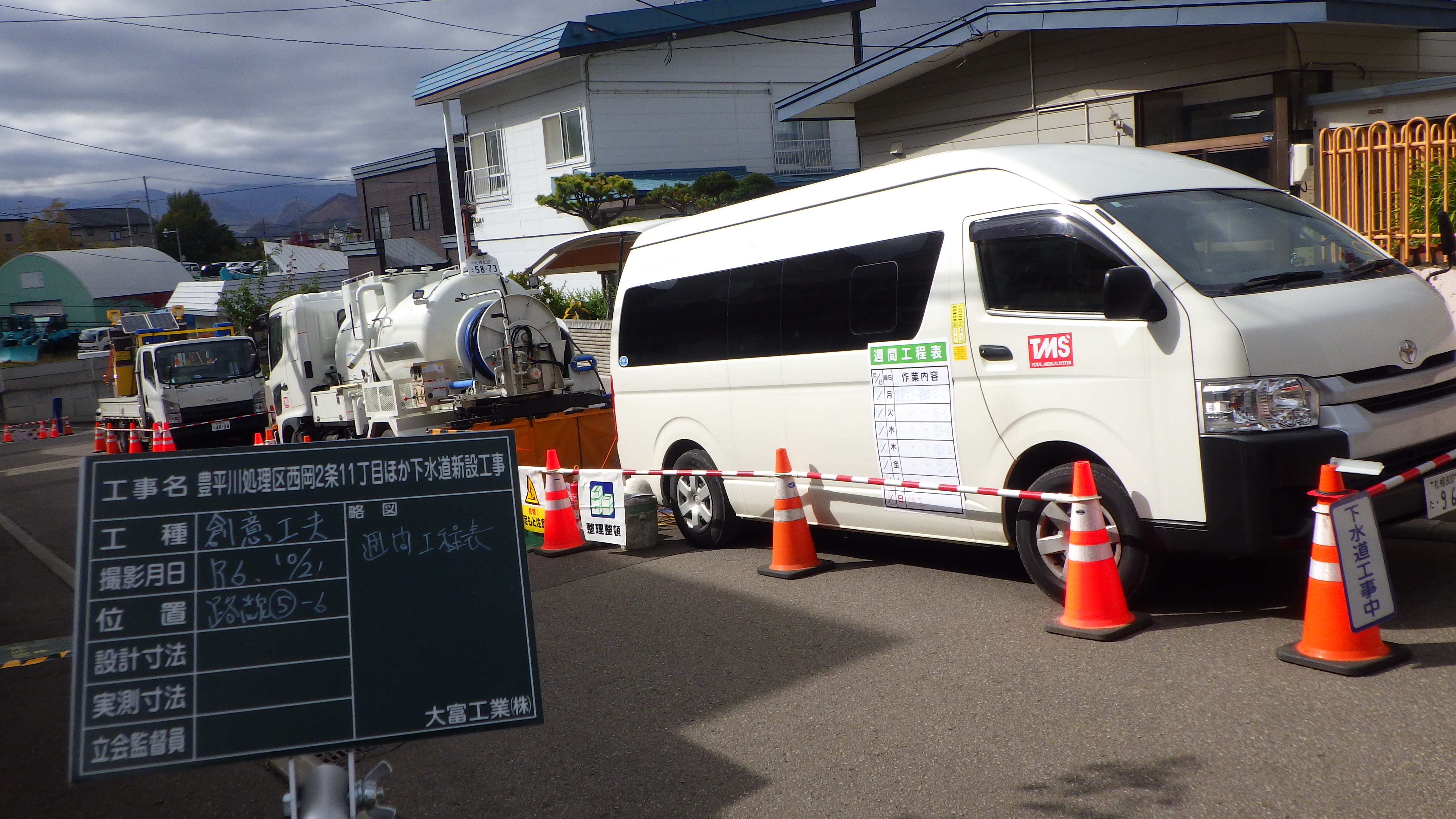

工事着手
豊平川処理区西岡2条11丁目ほか下水道新設工事
工事着手しました。
工事内容は、古くなった下水道管の内面に被覆管を形成してリニューアルする管更生という
工事がメインです。
近隣住民の皆さまには何かとご不便、ご迷惑をおかけするかと思いますが、短期間で完了できるよう
努力致しますので、皆様のご理解、ご協力を賜りますようよろしくお願い申し上げます。
近隣住民の皆さまへ配布したお知らせをPDFでつけています。
施工内容や箇所等記載しているので、よろしければご覧ください。
