工事部 現場レポート
工事完了しました。

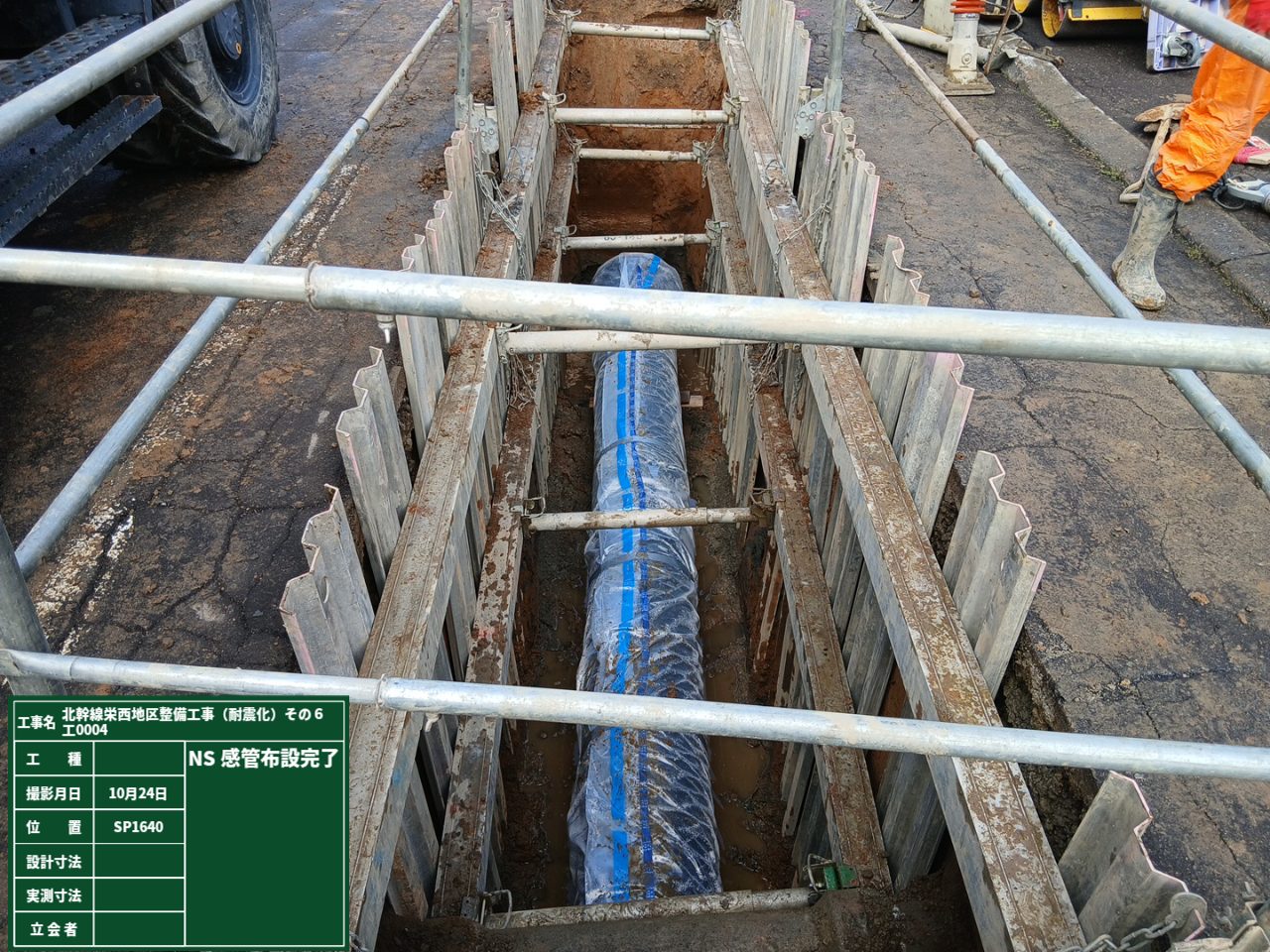

7月上旬より本格的に着工し約5か月弱、やっと工事が完工しました。水道管布設時の掘削作業、車両通行止めの交通規制工区沿いの皆様には、工事に対するご理解とご協力をいただきスムーズに工事を終えることができました。誠に感謝いたします。ご協力ありがとうございました。

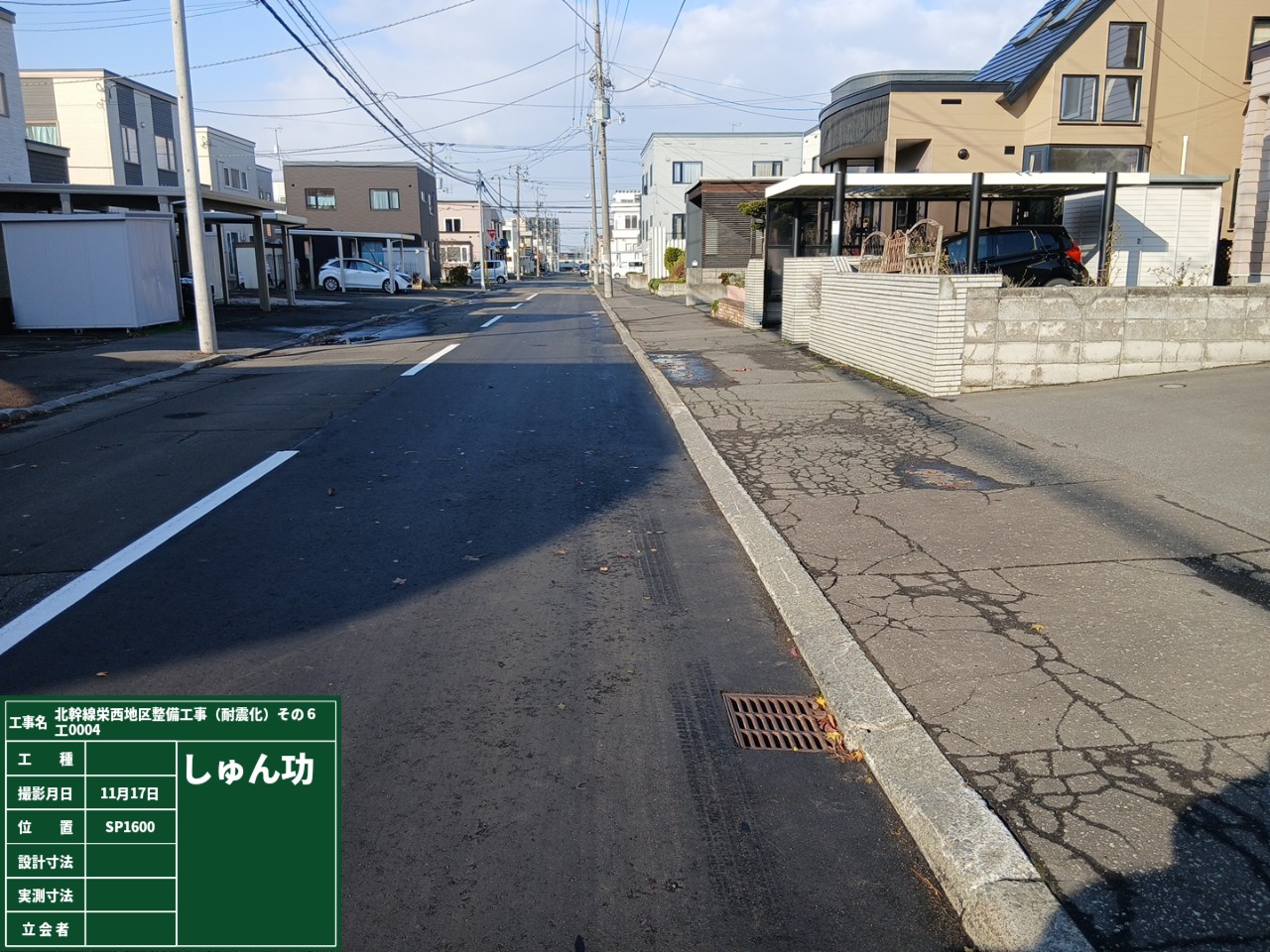

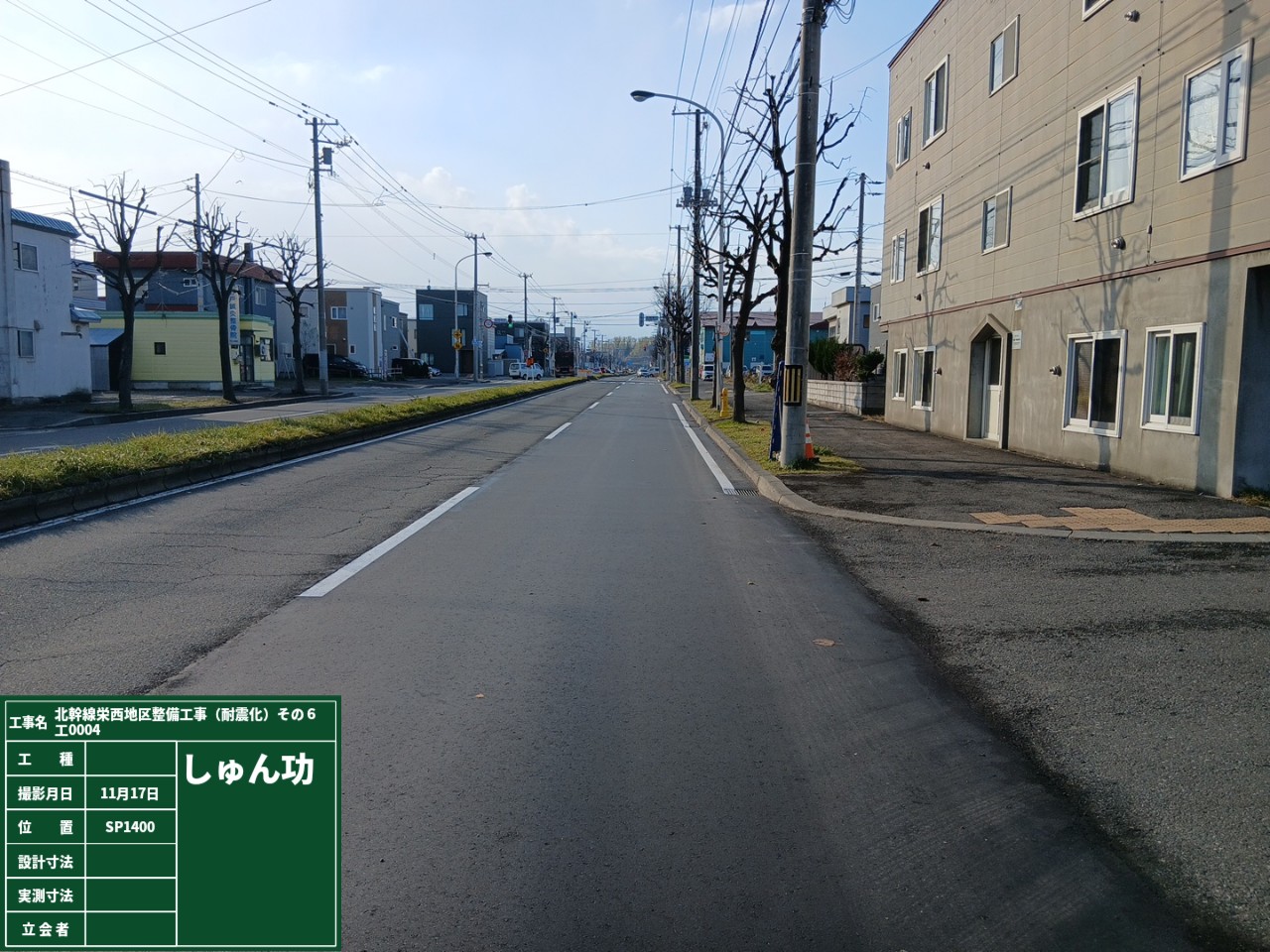

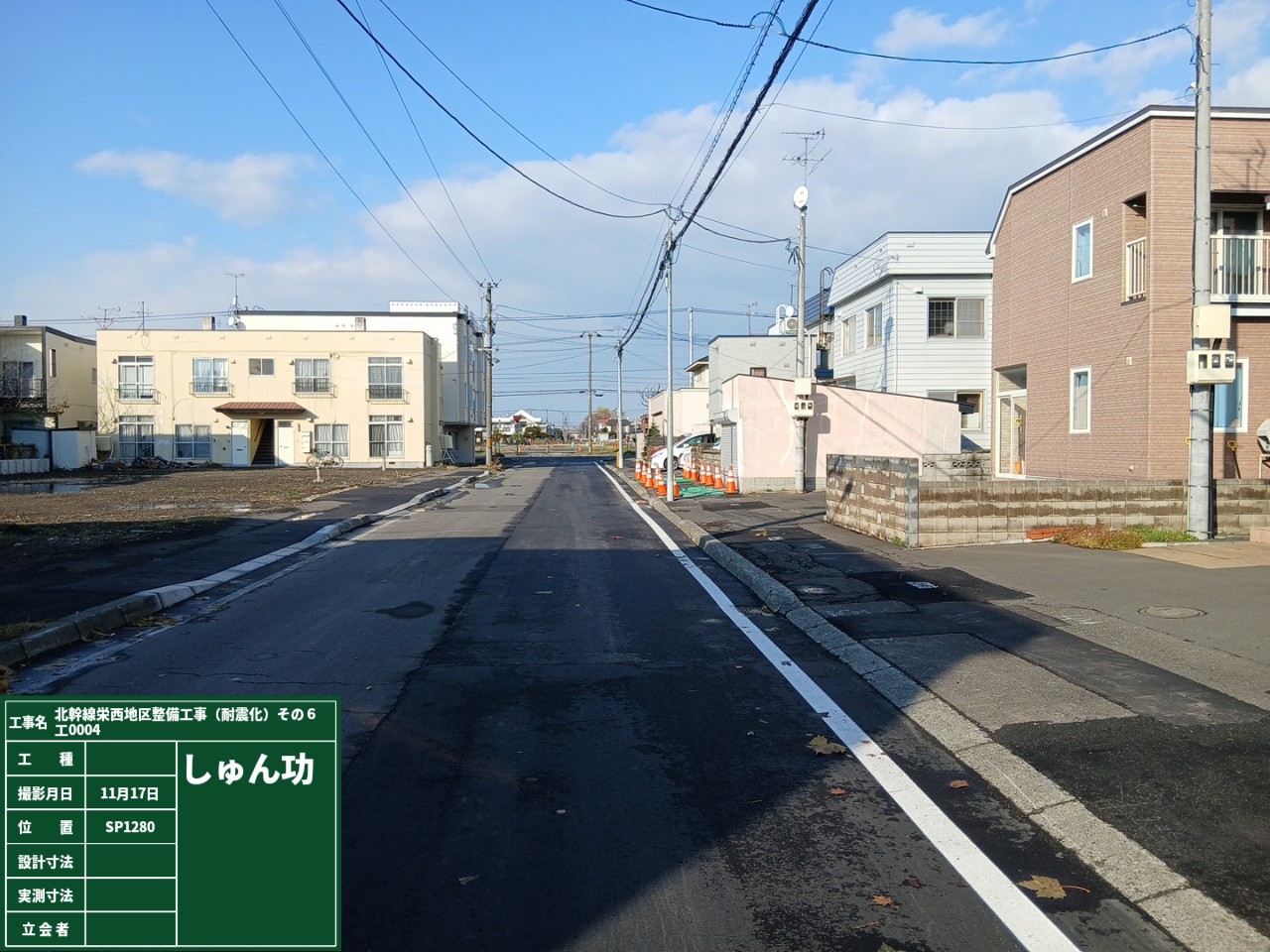

管布設完了しました。11月一日より舗装復旧を行い工事完成です。

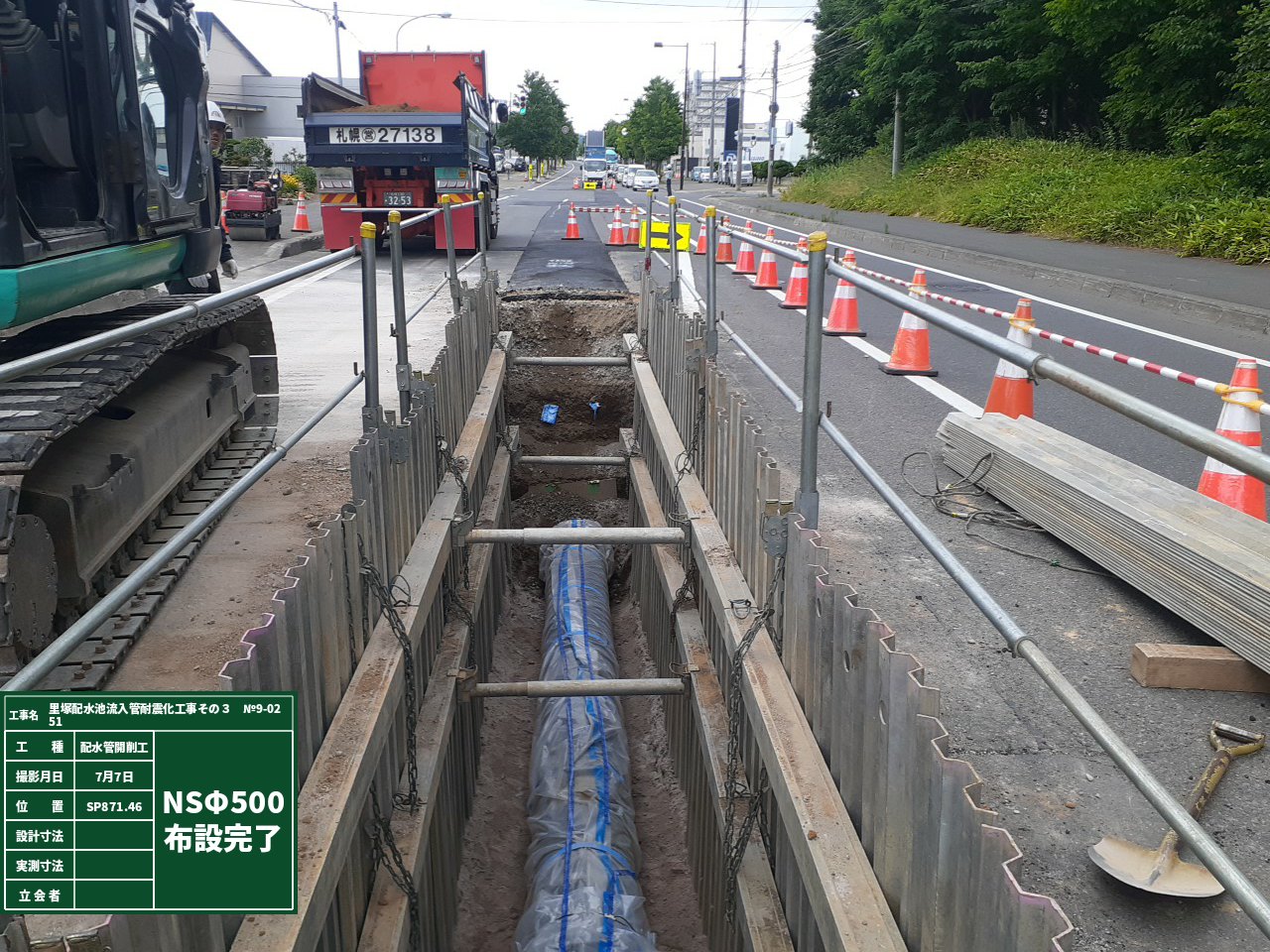

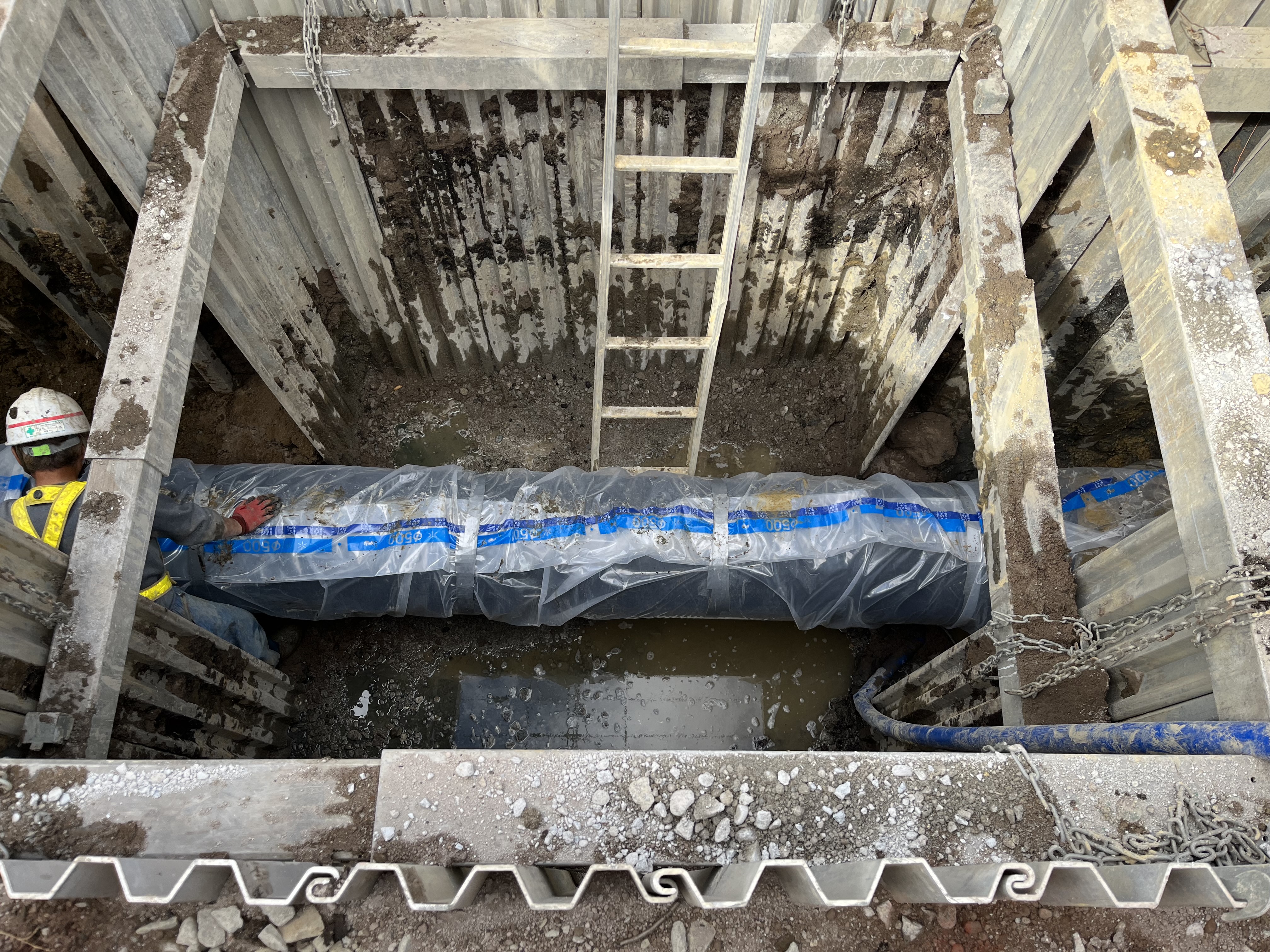

昨日本工事メインの工種φ500の水道管の埋設工事が完了しました。お車の移動等ご協力いただき誠にありがとうございます。参考までに水道工事の代表写真を添付します。また、11月3日より現在、水道管埋設後
仮舗装の状態ですが本復旧を行います。工程を添付します。本工事最後の工種となります。ご迷惑をおかけしますが今一度ご協力お願いします。
管布設 2/3完了しました
日頃より工事にご協力いただき誠に感謝いたします。現在の進捗状況ですがメインの新琴似栄通の管布設が完了し北49条東5丁目線の中小路に入っています。引き続き車両通行止めで迂回をお願いしたり、車の移動をお願いすることがございます。ご協力お願いいたします。11月中旬に舗装復旧を10日程度行い、すべての工事は、完了予定です。参考までに先月覆工板を設置し布設した管の安定を図るための

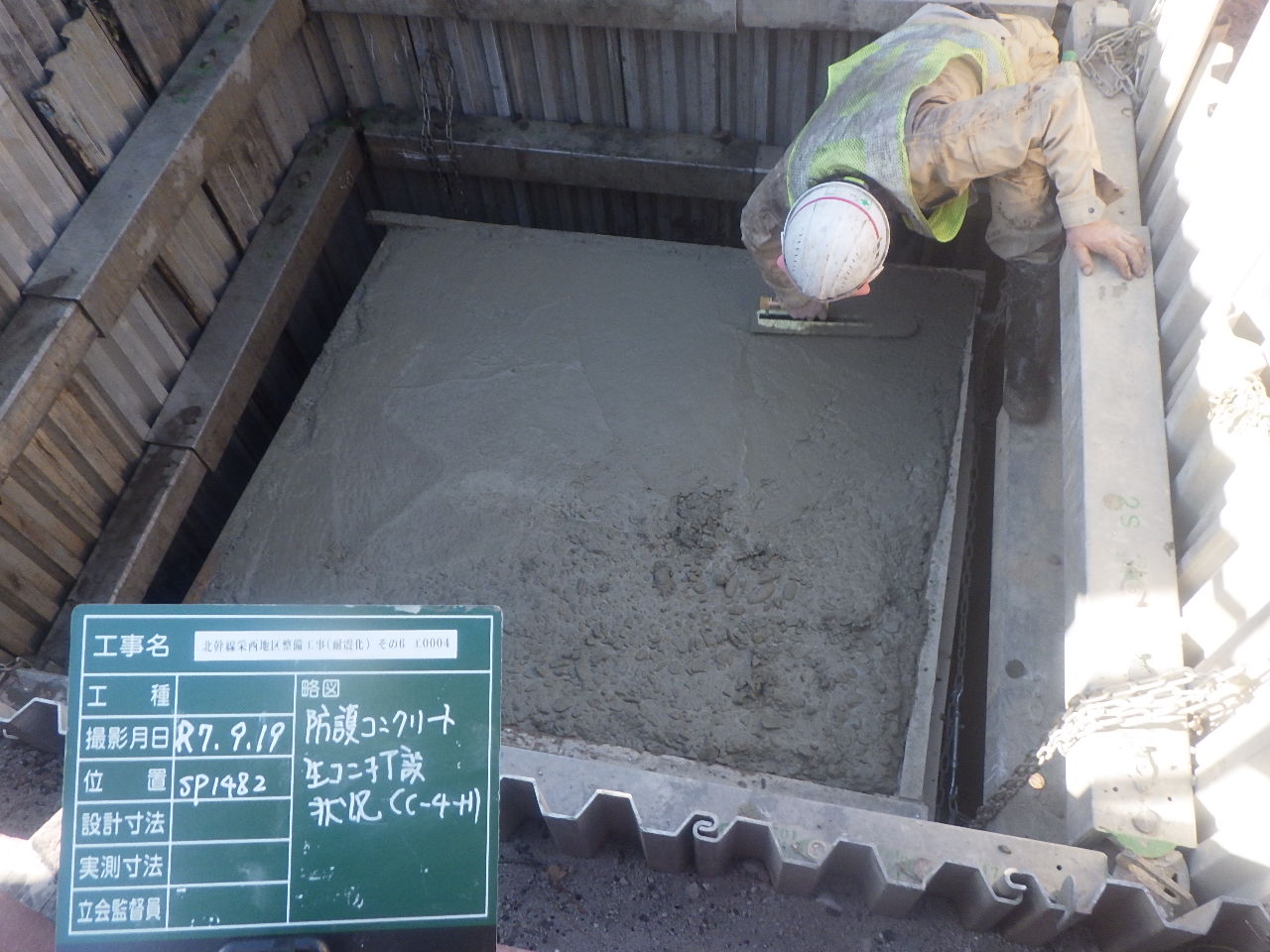

コンクリートを打設しました。写真を添付いたします。
9月に入り管布設45%完了しました。
お盆休みも終わり雨の多い季節になりました。
雨が降るたび気温が下がり冬に近づいている感じがしますね!
現在は、新琴似栄通を1車線減少し西に向かい施工を進めています。

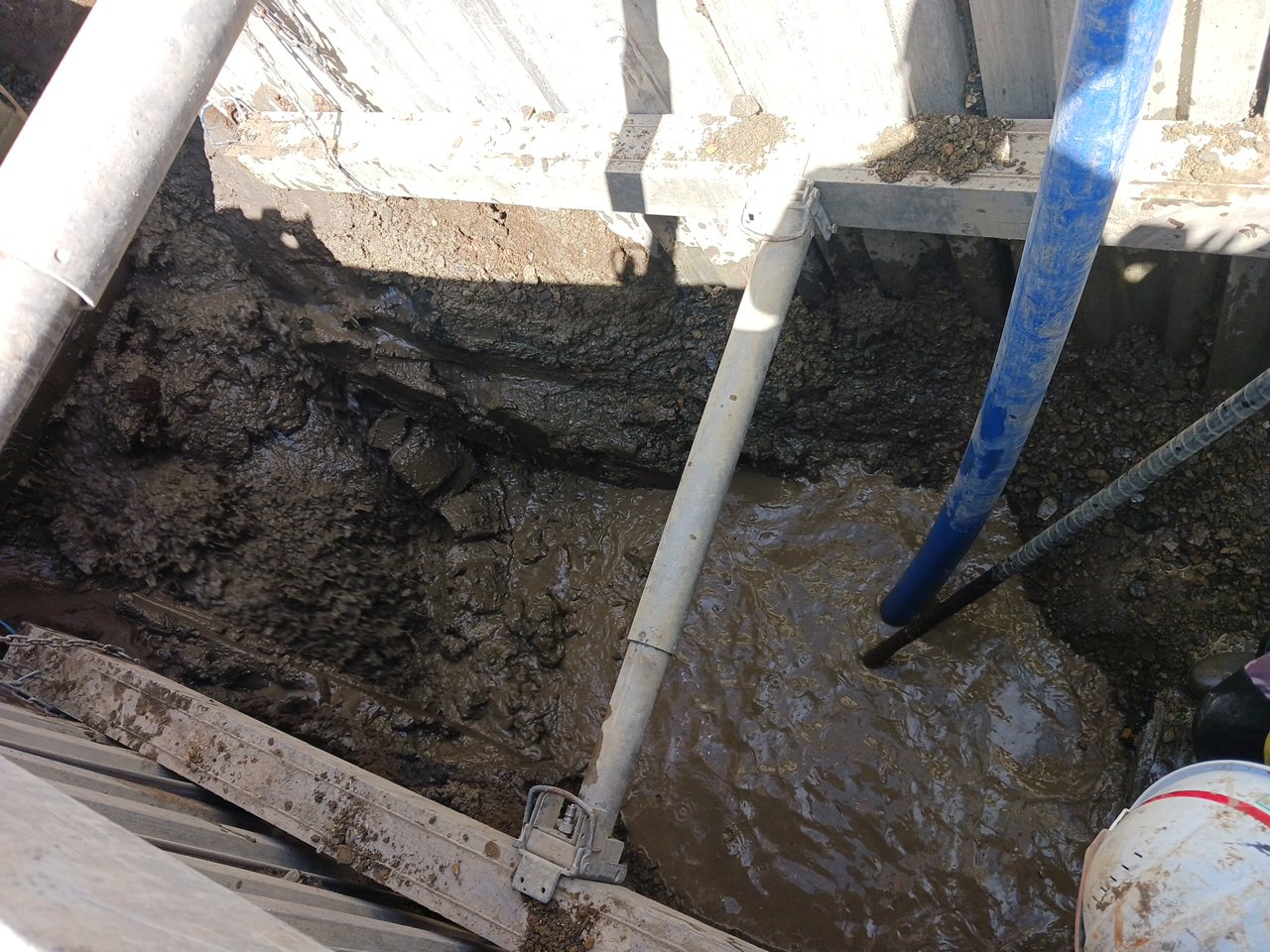

施工は、地下水位が高くかなり苦戦しています。掘削するたびに穴の中は、
プールみたいになってしまいます。交通開放に時間がかかったり、仮復旧
が弱冠沈下することも予想させます。車で通行する際は、徐行運転でお願いします。

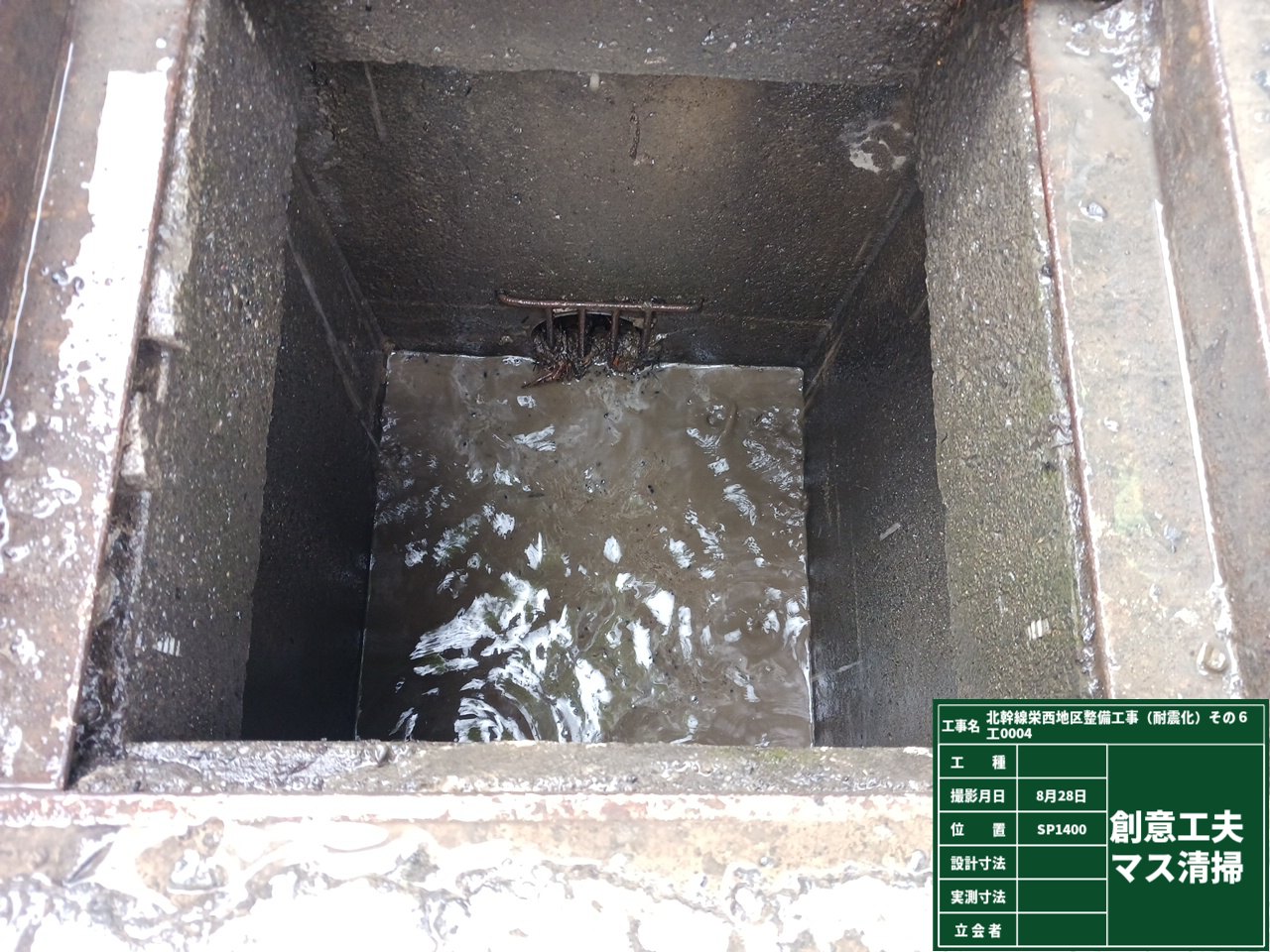

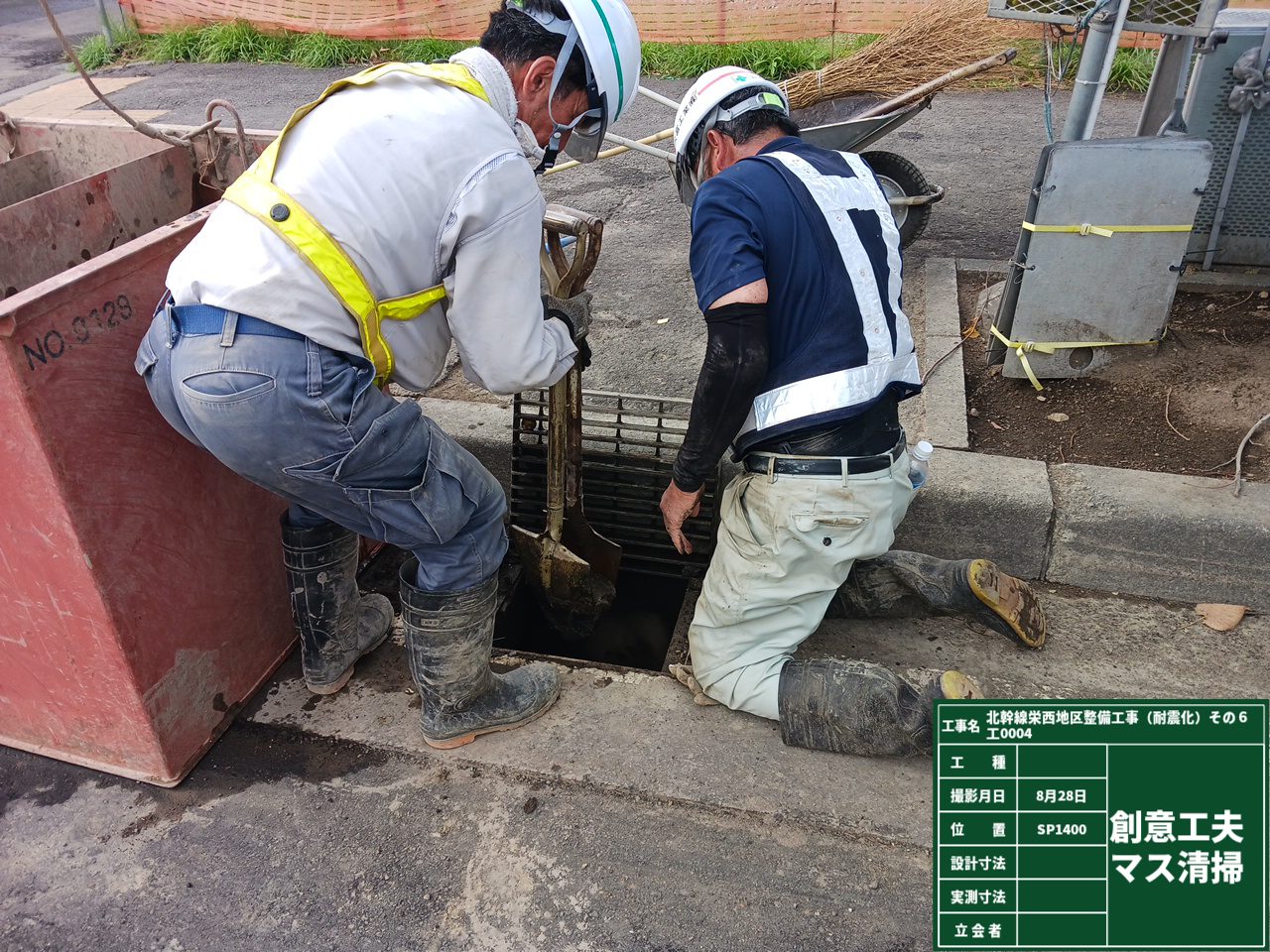

また、地域貢献として土砂で詰まってしまいそうな桝を数か所清掃しています。
管布設は、10月下旬までかかりそうです。引き続きご協力お願いします。
管布設 約1/3完了です。8月9日~17日まで休工します。
栄北小3号線及び琴似栄通の道路横断までφ500 耐震水道管の布設が完了しました。全体の約1/3完了です。栄北小3号線を車両通行止めで施工していたので近隣の皆様には、大変負担をかけてしまったと思います。ご協力ありがとうございました。11月上旬に数日舗装復旧の作業がございますのでよろしくお願いいたします。又、8月9日から17日まで当社(大富工業)は、夏季休暇のため、現場を休工いたします。18日月曜日から再開です。琴似栄通の琴似から栄町に向かっての左車線を規制し引き続き日進1本(6m)づつ進捗していきますのでご理解とご協力をお願いいたします。
現在、全体の15%管布設終了しました。
本格的にφ500の水道管の埋設がはじまり2週間がたちました。日進6m順調に埋設しています。
現在、栄西小北3号線を埋設しています。近隣の皆様には、車両通行止めの交通規制をかけているためご不便をおかけしています。7月中には、栄西小北3号線を抜ける予定です。引き続きご協力お願いします。
又、現在、新琴似栄通ホーマックの裏の当作業所資材置き場にて、最近多い地震災害の備えの呼びかけ、
地域をきれいにするちょっとしたイベントを行っています。もしよかったら立ち寄ってください。
いよいよ本工事はじまります。

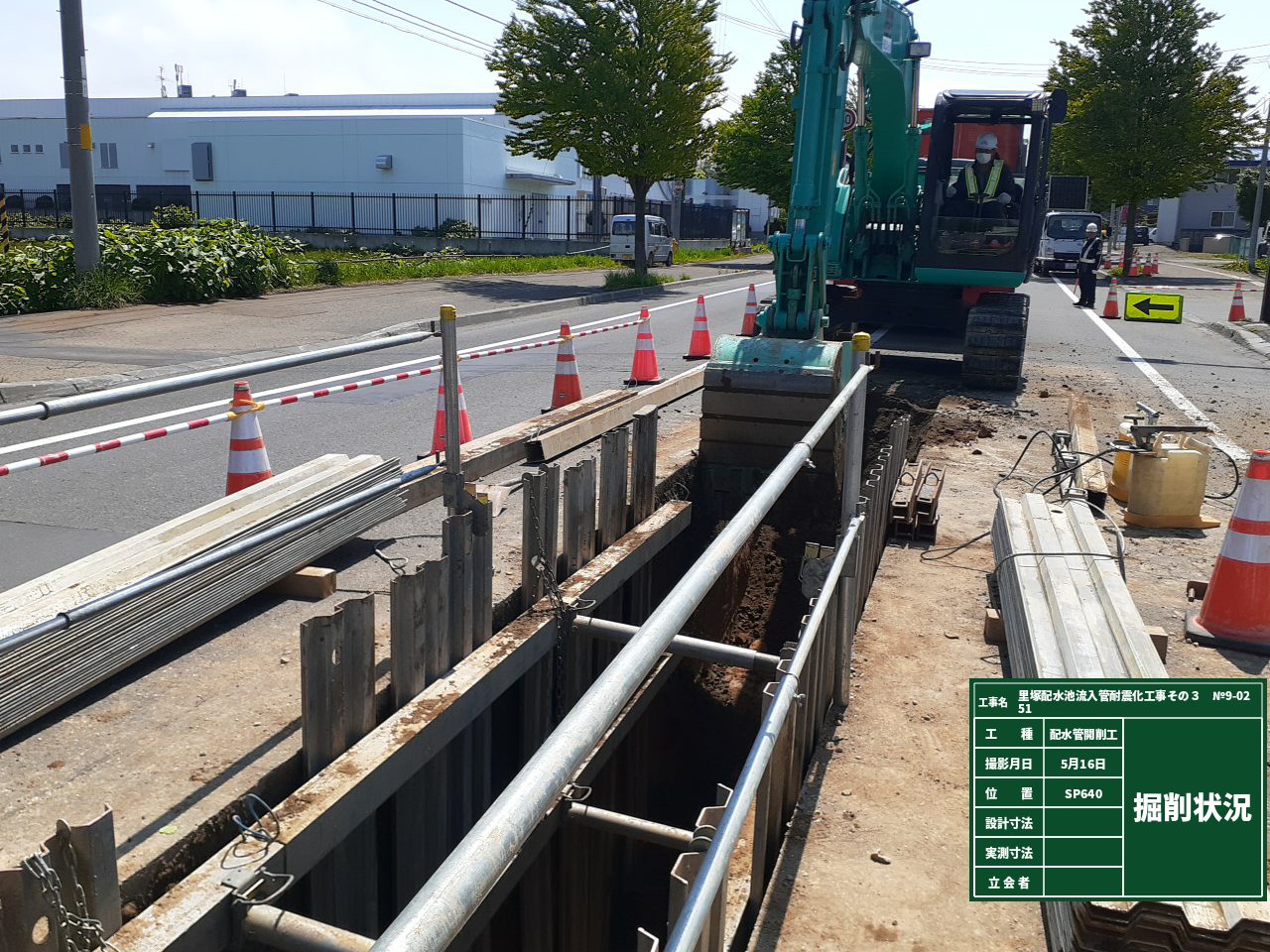

試験堀の予定が1日延び27日までかかります。大変申し訳ありません。早期完工に努め近隣の皆様の負担を少しでも軽減できるよういっそう努力いたします。本工事の予定ですが7月2日から本工事に着手いたします。車両通行止め規制で行います。車両の通り抜けはできません。施工場所沿いの皆様には、掘削前、駐車場や車庫前を掘削する前に車の移動をお願いしたり帰宅して車庫、駐車場に車を入れる際、埋戻しが完了するまで待っていただく場合がございます。おおよそ16時30分頃には、埋戻し作業が完了します。ご不便をおかけしますがご協力お願いいたします。作業をイメージしていただくため、過去に当社で行った写真を添付します。参考までに!
試験堀掘削行います。

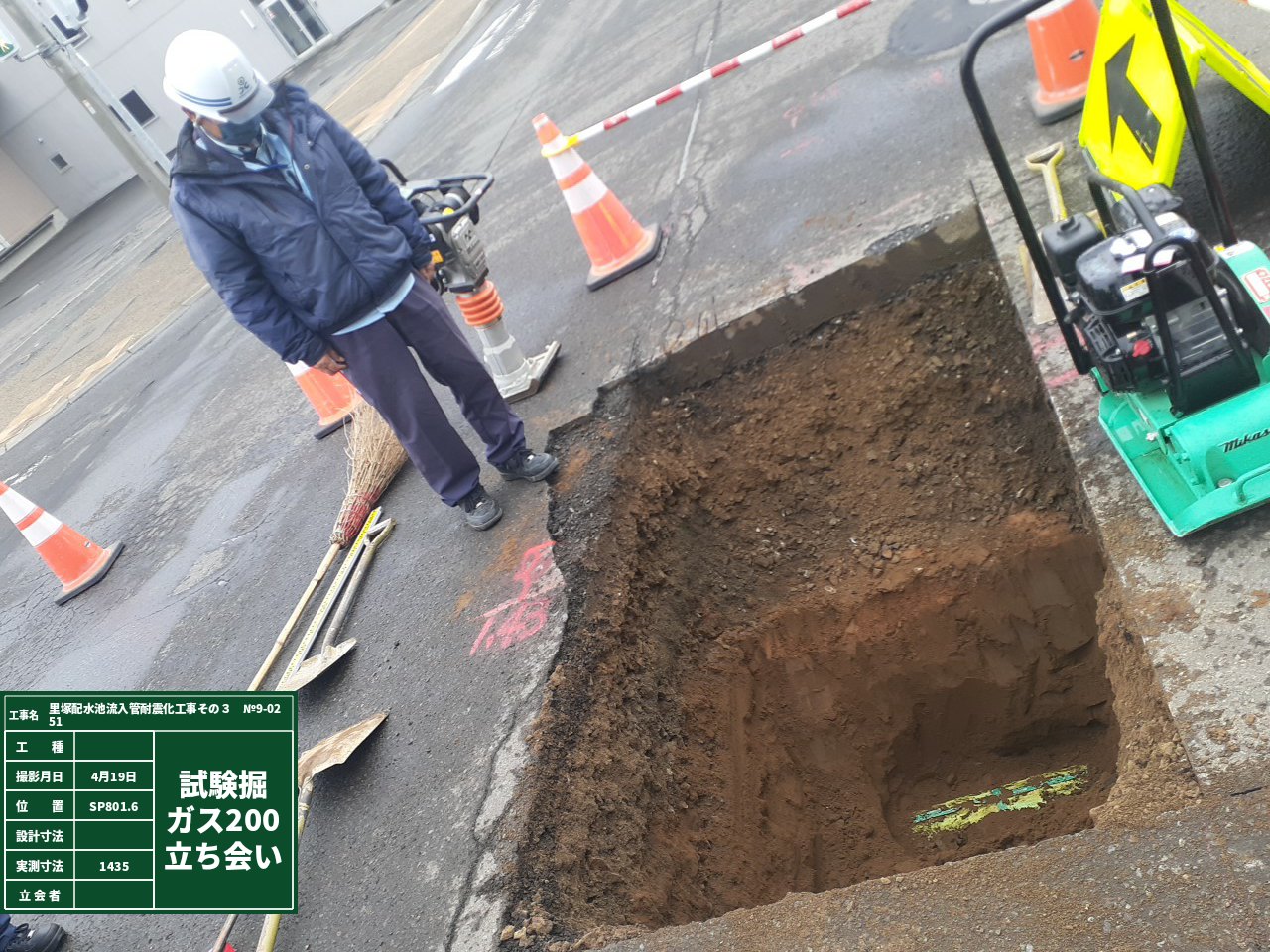

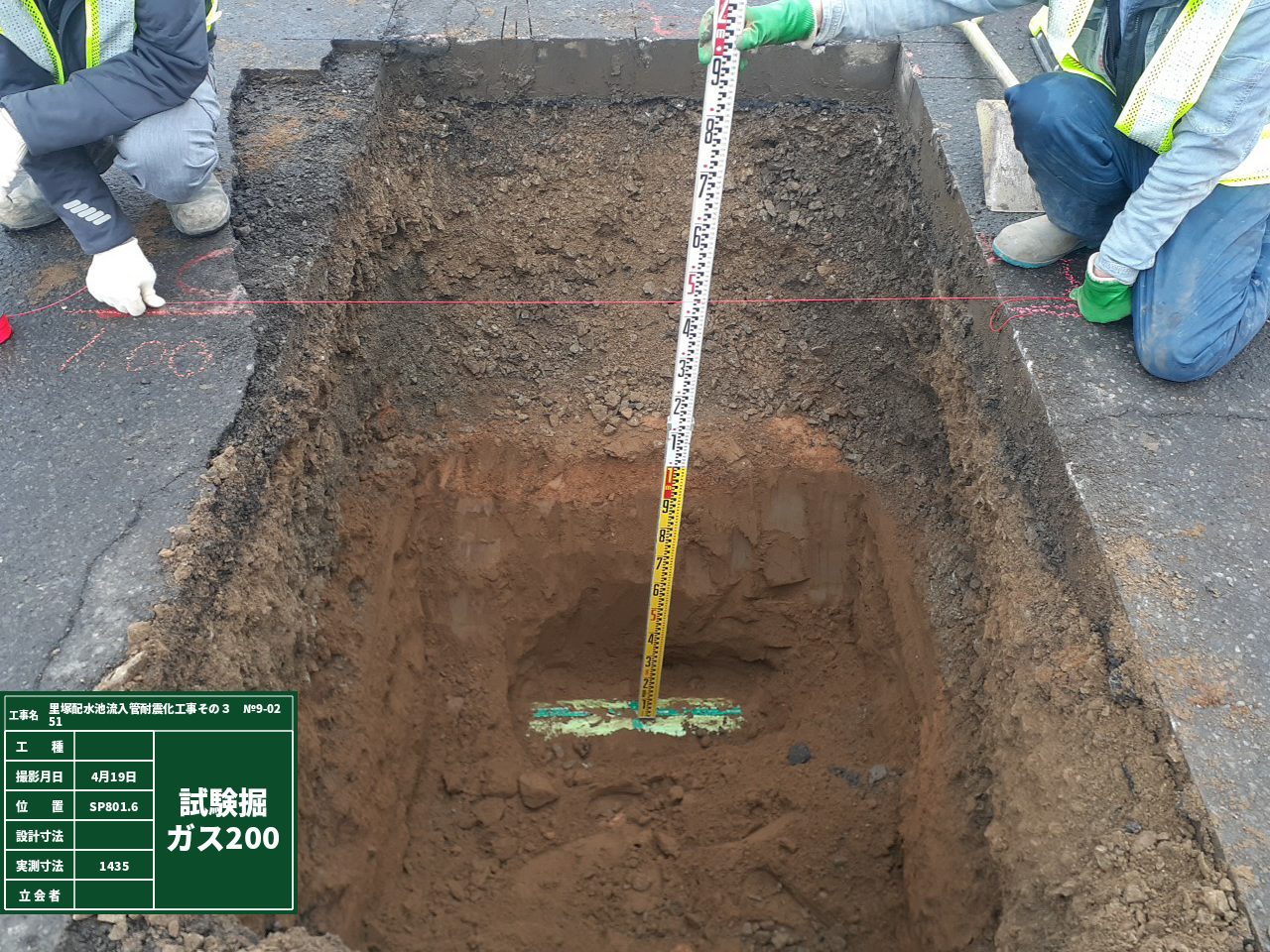

本工事は、φ500の水道管を埋設することですが、所定の位置に埋設できるか確認するため、6月24日~26日まで試験堀掘削を行い、他の占用物件、下水道管、NTT埋設管などの位置を確認し新設水道管の管路を決める作業を行います。本工事の掘削より規模が小さくところどころ長さ2m、幅1.4mの小さな穴を1日、3か所程度行います。交通規制は、小規模なため、片側交互通行で行います。車両の通行可能です。参考までに以前の現場の状況写真を添付いたします。本工事は、7月1日からの予定です。
工事始まります。
この度、札幌市水道局発注の配水管耐震化工事を行うこととなりました。
添付資料のとおり来週より、準備工をぼちぼち始めます。
本格的に工事が始まると車両通行止め、車線減少の交通規制を行います。
近隣の皆様には、ご迷惑をおかけしますがご理解とご協力をお願いいた
します。
