工事部 現場レポート

舗装復旧の工程決まりました。

ファイル 759-1.jpg

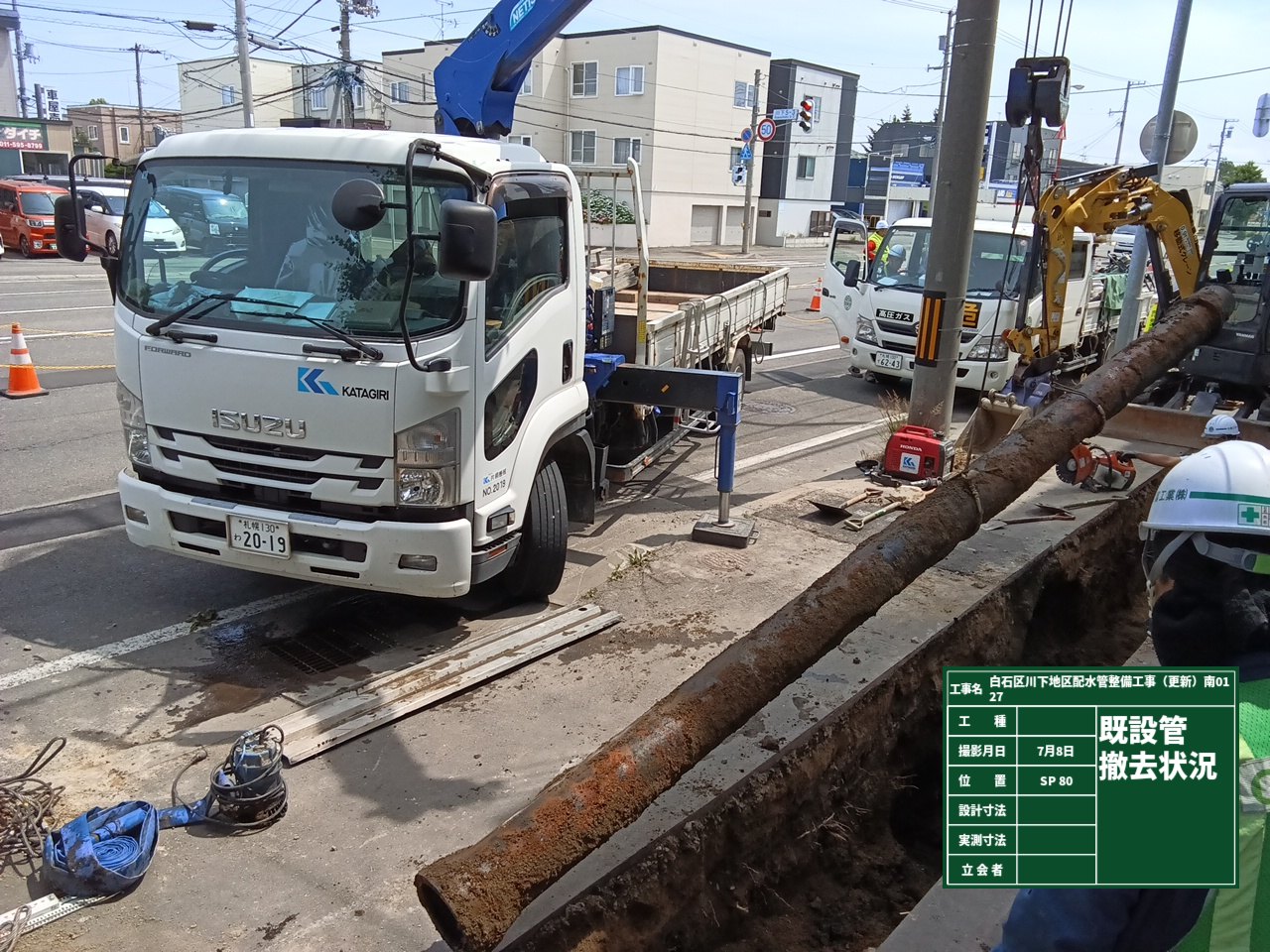

日頃より水道管布設、改修工事にご協力いただきありがとうございます。現在水道管布設、継替工事がすべて完了し古い水道管の撤去工事を行っております。撤去工事も今週で完了し来週、水道管布設、撤去に伴い一時撤去した縁石や点字ブロック、ロードヒーティングの復旧を行い、お盆前の工事は、完了です。仮舗装の状態で夏季休暇を迎えます。お盆明け8月17日よりアスファルト舗装の本復旧工事を行います。歩道全面、車道1車線すべて復旧しますのでかなりきれいにはなると思います。最後の工種です。引き続きご理解とご協力をお願いします。参考までに撤去状況の写真を添付します。

給水管継替工事完了しました。

ファイル 753-1.jpgファイル 753-2.jpgファイル 753-3.jpg

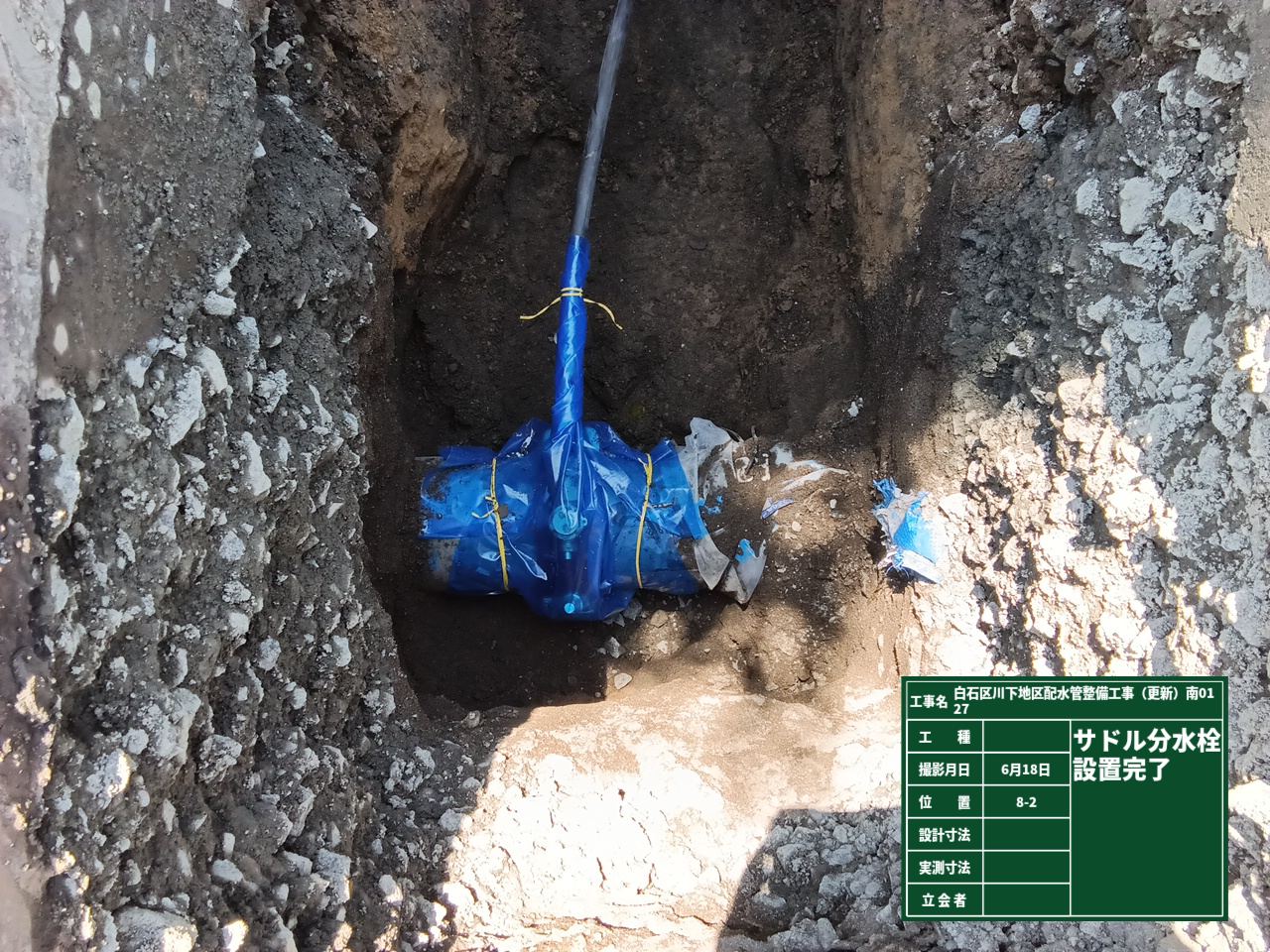

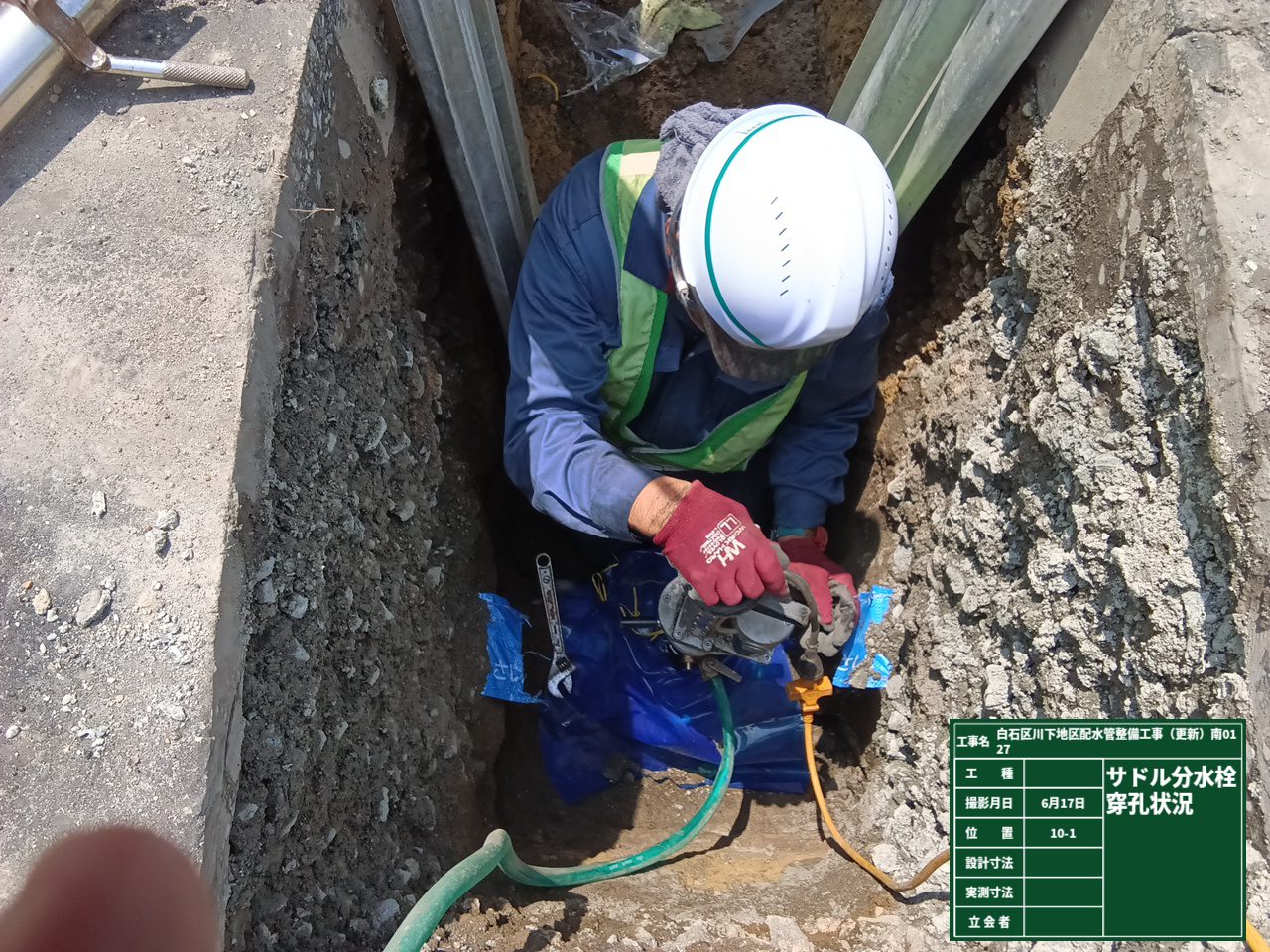

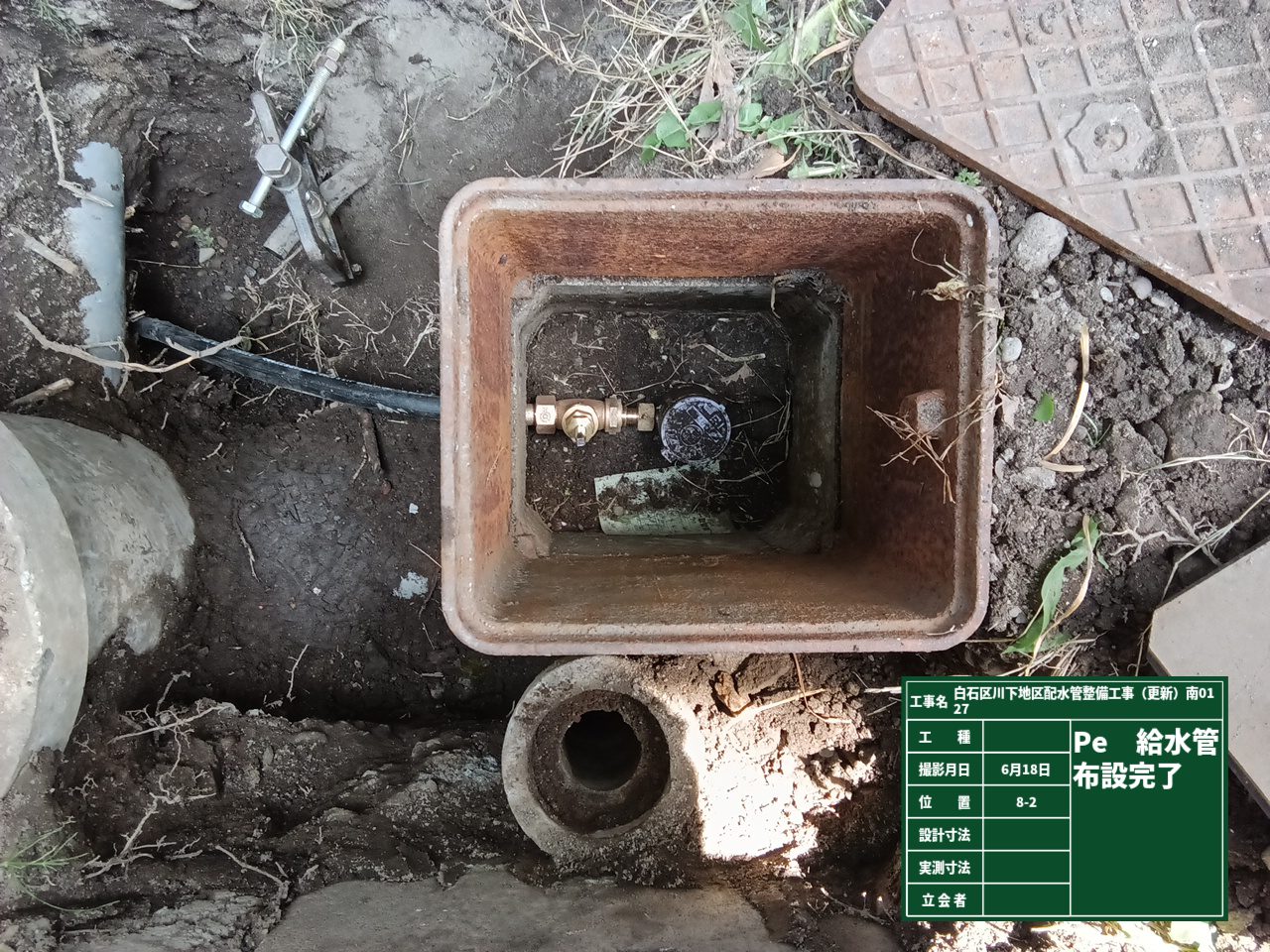

約1週間ほどですが古い配水管から新しい配水管に各家庭にひきこんでいる給水管の継替作業が本日完了しました。25日(木)、29日(月)は、本工事端部にて新しい管をまわりの配水管とドックングさせる作業を行います。午後1時から5時まで断水する家庭もございます。ご不便おかけしますがよろしくお願いいたします。25日断水の家庭には、本日パンフレットをお配りしました。29日断水の家庭には、26日、明日パンフレットが届きます。この作業にて古い配水管は、完全に使用済となります。30日より歩道に入っている使用済の管の撤去作業を行います。約3週間程度かかる予定です。参考までに給水の状況写真を公開します。

新設管布設工事完了しました。

ファイル 752-1.jpgファイル 752-2.jpg

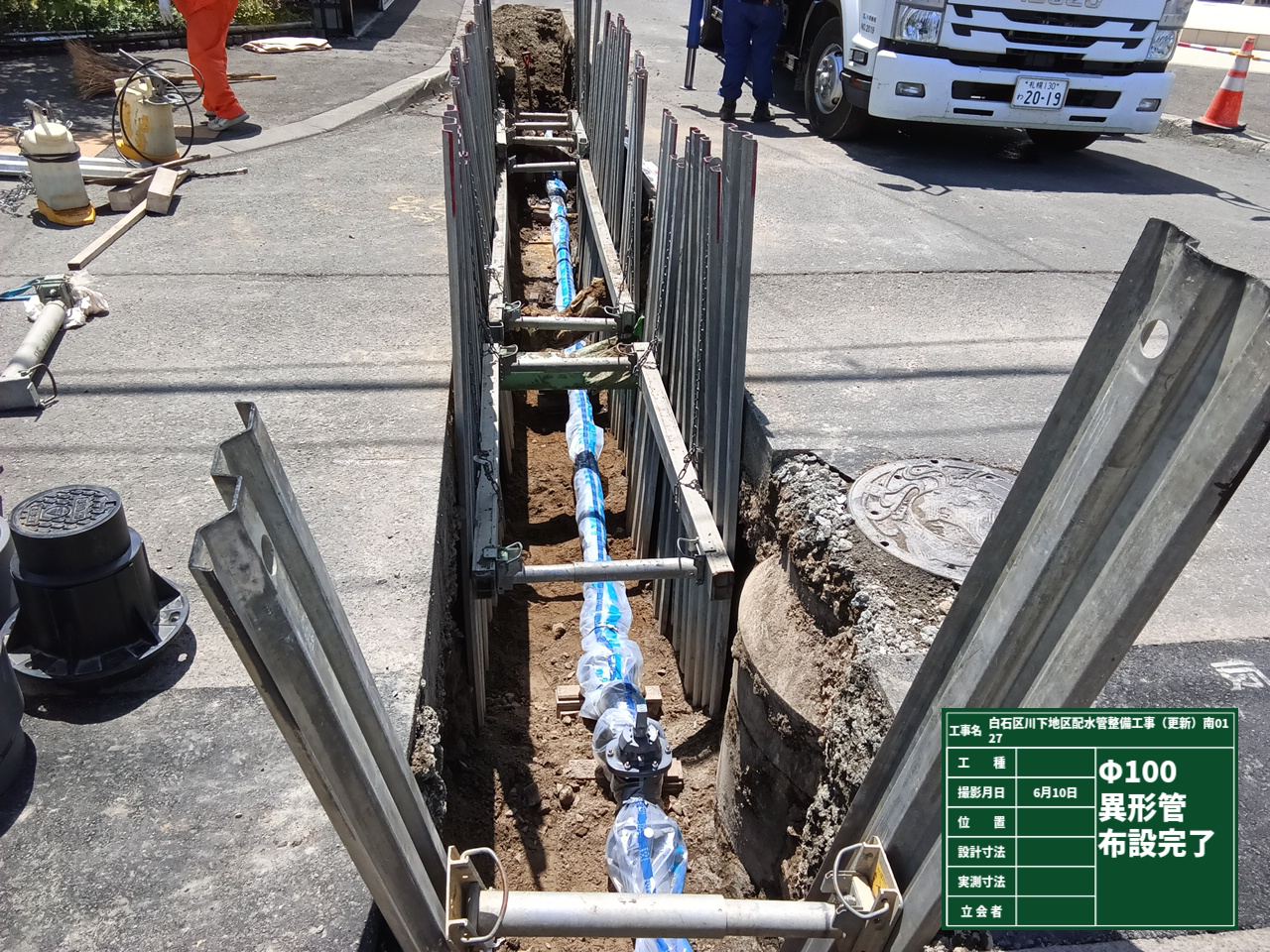

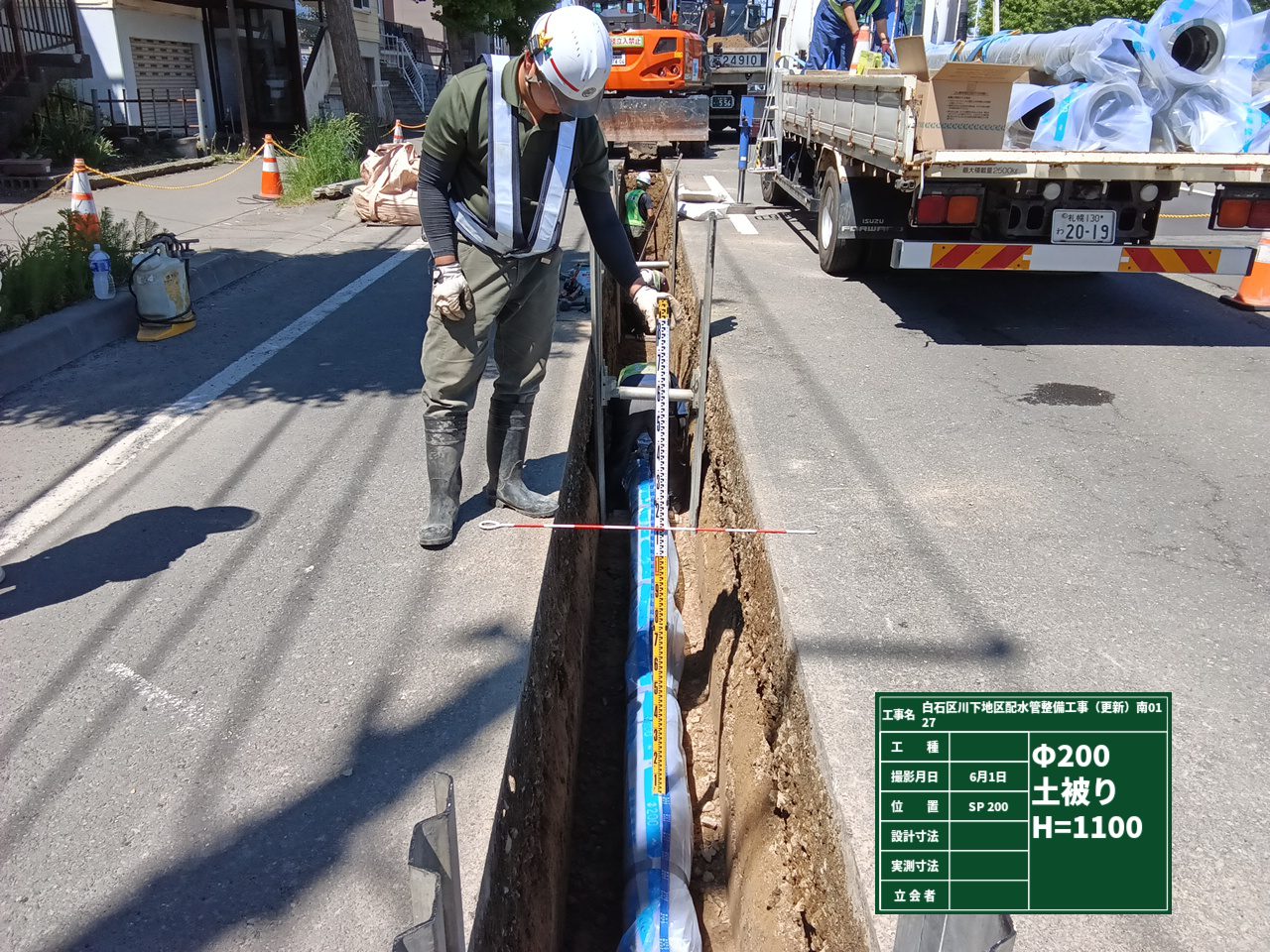

本格的に工事が始まり約半月がたちました。皆様のご理解とご協力のもとこれといった苦情もなく順調に進捗手ております。本工事のメイン工種の1つであるΦ200 GX管(配水管)の布設作業が完了しました。参考までに状況写真を添付いたします。又、16日より各家庭にひきこんでいる給水管を古い配水管から新しい配水管につなぎなおす作業を16日(火)より行います。10分から15分程度の断水作業もございます。歩道通行者は、歩道での作業が多いため車道に歩行者通路を設けます。若干、遠回りになりますがご協力お願いします。給水管継替社業は、22日までを予定しています。

配水管布設工事 8割がた終了しました。

ファイル 745-1.jpgファイル 745-2.jpg

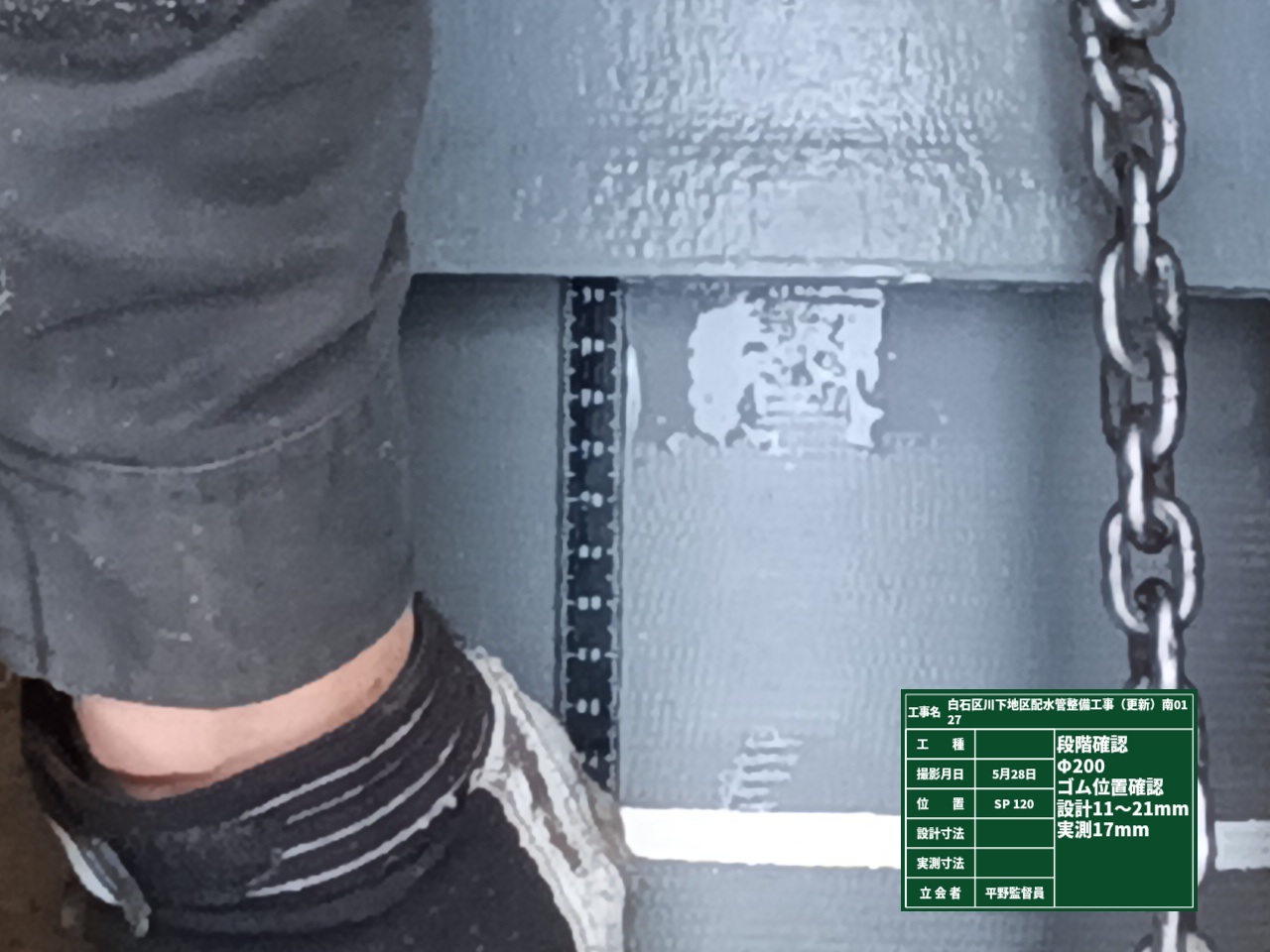

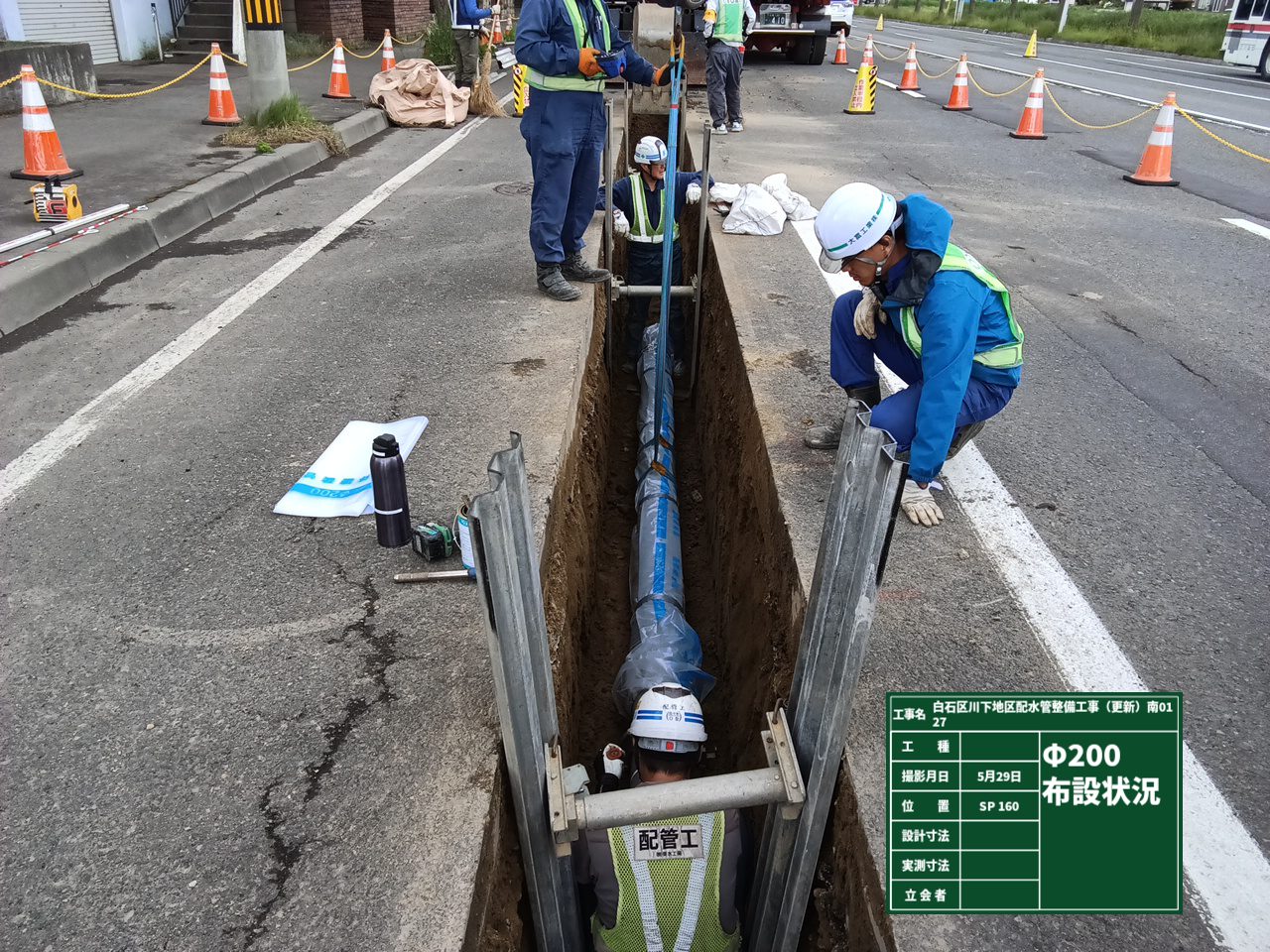

工区沿いに住んでいる皆様、工区通行者の皆様には、水道工事にご理解とご協力をいただき、誠に感謝しています。現在のところ大きな苦情もなく順調に進捗しており、本工事のメイン工種であるΦ200の水道管埋設工事は、6月12日に終了する予定です。15日の周からは、工区沿いに住んでいる皆様の給水管を古い管から新しい管につなぎなおさなくては、なりません。配水管と同じように日産さんから1軒1軒順番に施工していきます。10分程度の断水と水道メーターBOXまわりの宅地内を掘削しなければつながらない家庭もございます。宅内を掘削する時は、現状復旧しますのでご協力お願いします。参考までにΦ200GX管(耐震管)の施工状況を添付します。

本工事始まります。

ファイル 739-1.pdf
ファイル 739-2.pdf
ファイル 739-3.pdf

昨日、試験堀の掘削作業が完了し本日より水道管の埋設位置を検討しています。位置を検討するのに1週間くらいかかり本施工は、5月25日(月曜日)より予定しています。本施工前に掘削する場所の舗装を切断する簡易的な作業もございます。舗装切断の作業は、掘削するわけではないので工区沿いに住んでいる皆様が車を車庫から出し入れする際、作業者等を移動させれば通行できますので現場のものに声をかけてください。又、本施工時は、出入口前を掘削し一見通行できなさそうに見えますが覆工を用意しています。多少待ち時間は、発生しますが通行可能なのでこちらも声をかけていただければと思います。掘削開始場所と規制図を添付いたします。引き続きご協力お願いいたします。

試験堀掘削開始します。

ファイル 738-1.jpgファイル 738-2.pdf

GW明け7日よりいよいよ交通規制をかけ、現場での作業を開始します。本工事のメイン工種である水道管を設計図書のとおり埋設できるかを確認する為、工区のところどころを掘削し確認する作業です。

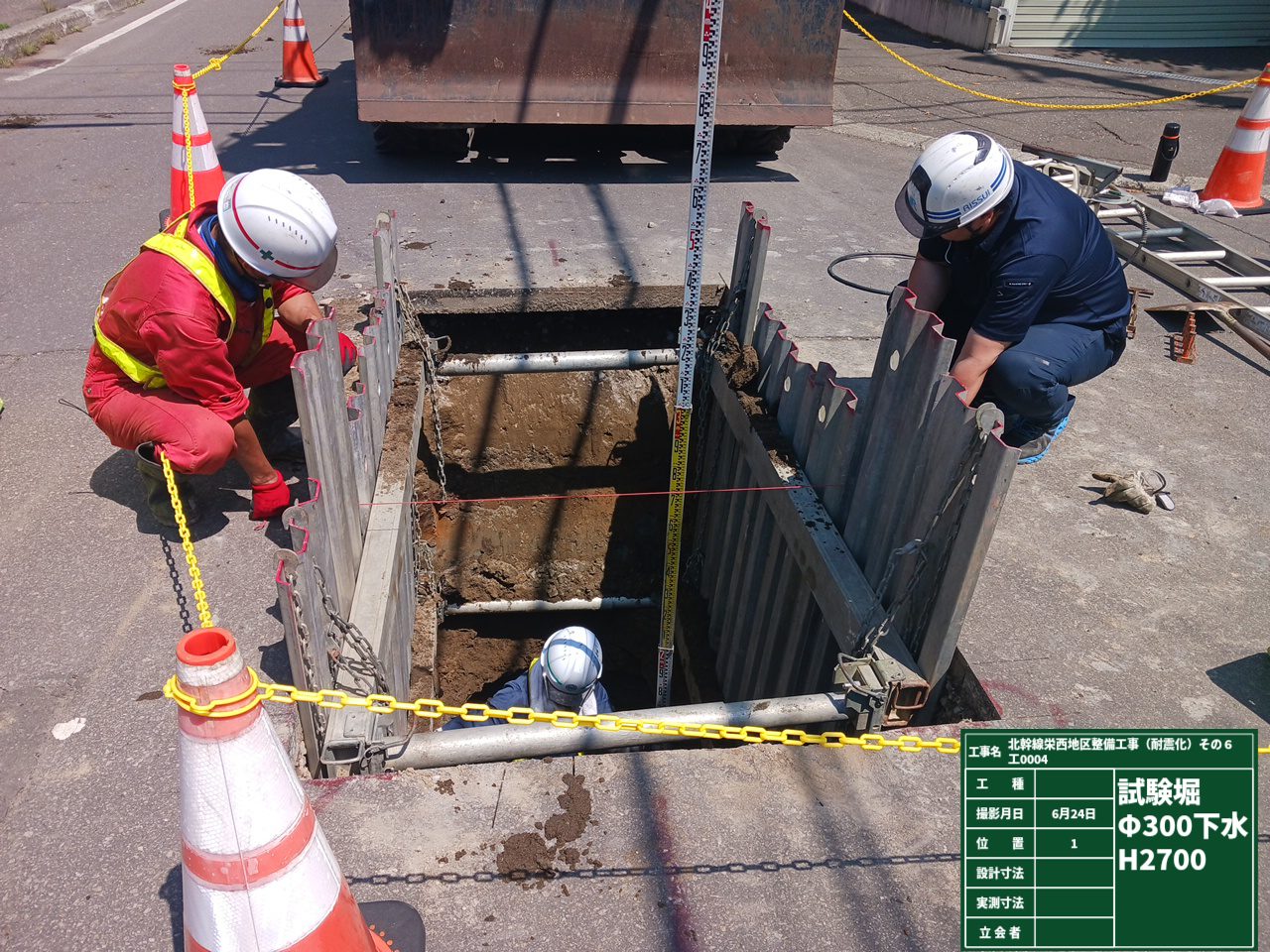

小さな小穴をほり水道管布設位置を確認する作業なので比較的交通規制も小規模で1箇所半日もかからず点々と移動していきます。多少交通規制により通行しにくくなりますが通行できないことはありませんのでご理解とご協力をお願いします。参考までに以前当社で施工した現場の試験堀掘削の写真と本工事の掘削予定箇所の平面図を添付します。

川下4条1丁目 厚別通り工事始まります。

ファイル 732-1.pdf
ファイル 732-2.jpg

このたび、札幌市白石区川下4条1丁目・2丁目・3丁目にて水道管更新工事を行うことになりました。

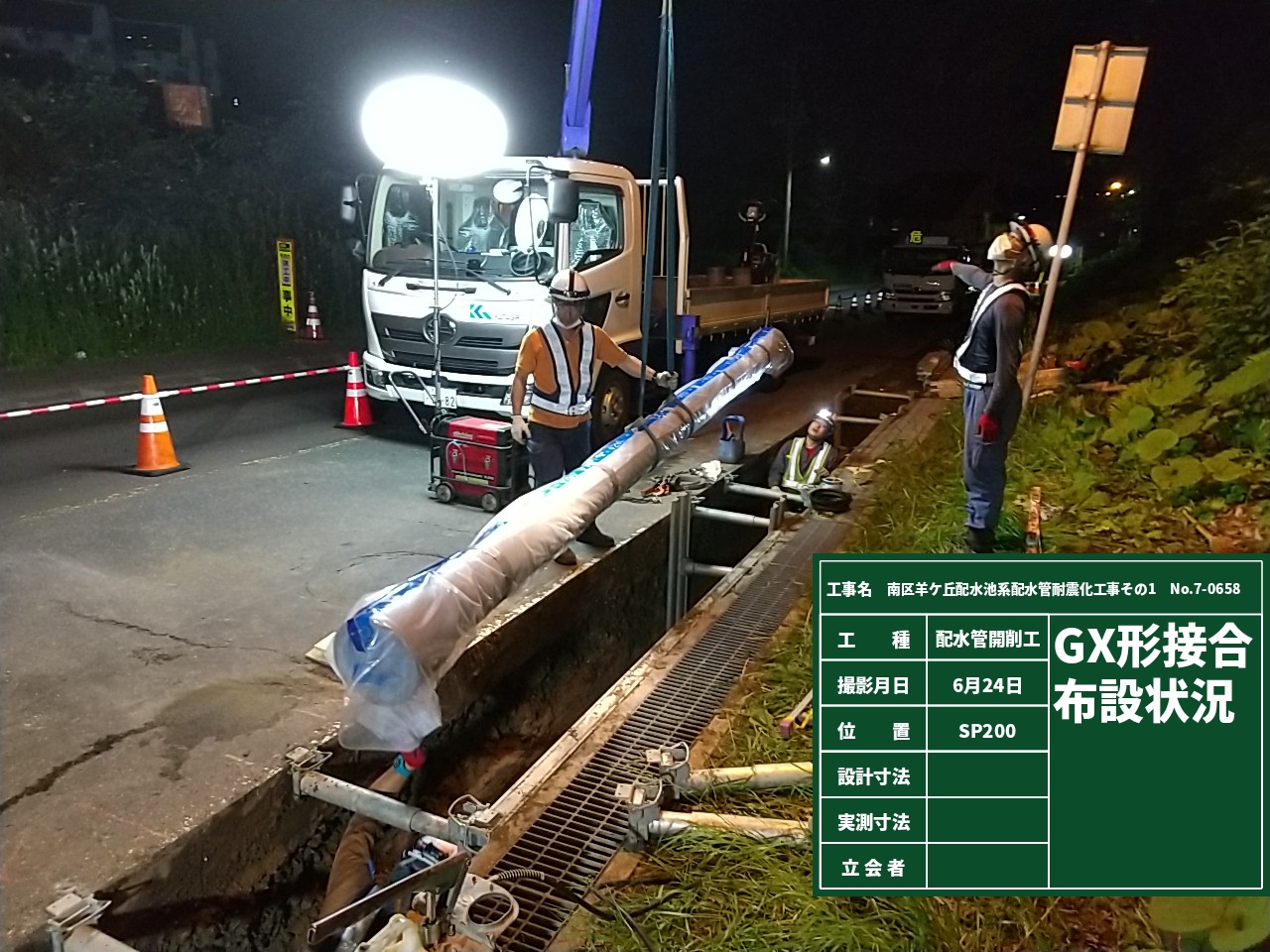

古い災害に弱い水道管を耐震化に優れた新しい管に変える工事です。4月は、準備期間になりGW明けから本格的に厚別通りを車線減少や対面交通規制の交通規制をかけ工事を行います。近隣の皆様、通行者の方々には、ご不便おかけしますがご協力お願いします。工事の進捗状況、工程情報などを更新していくのでよろしくお願いいたします。参考までに工事施工場所位置図、以前当社で施工した今回と同じ工種の写真を添付いたします。
