西区山の手配水管その7

現在の作業は、切替作業をしています。

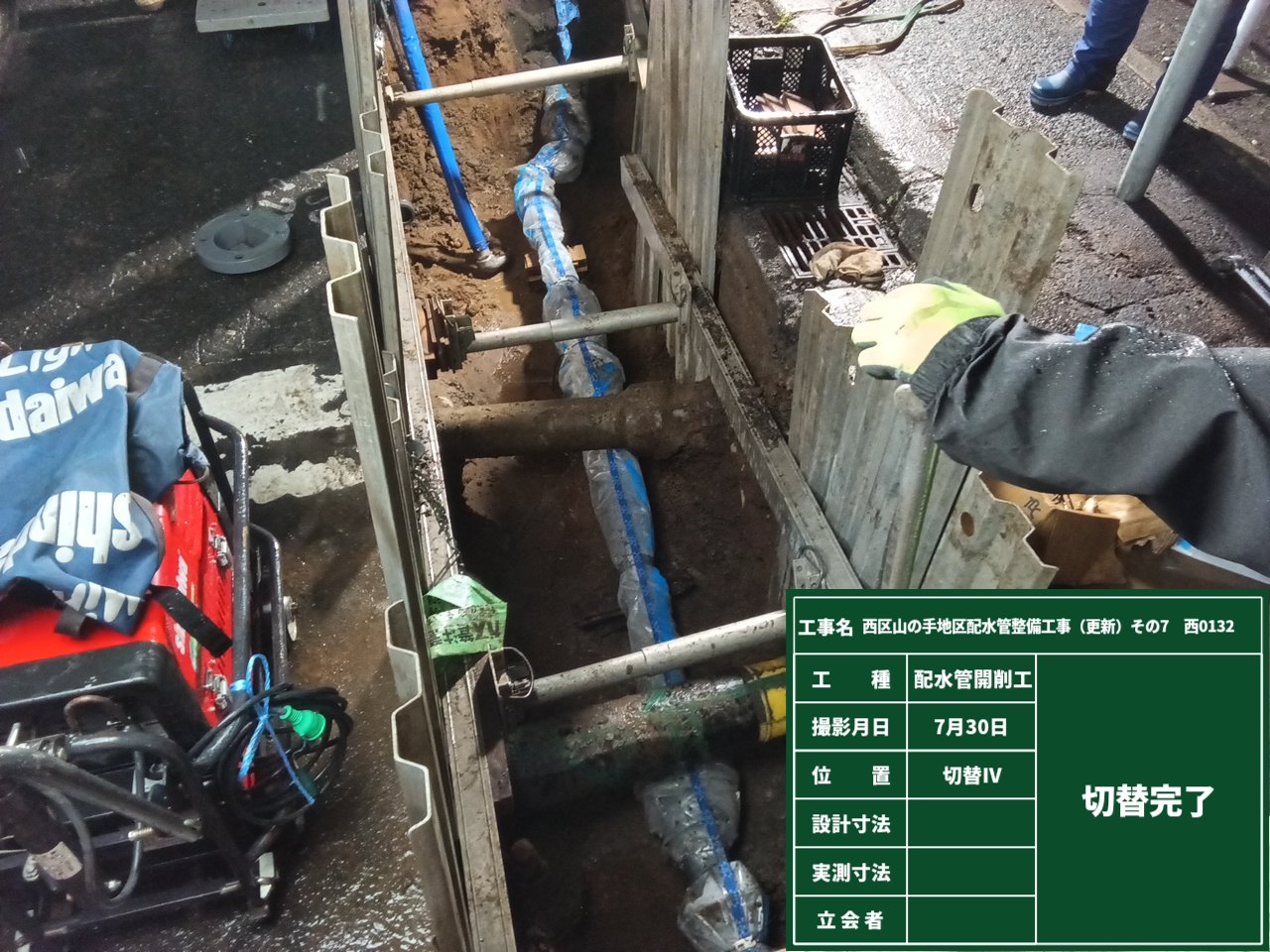

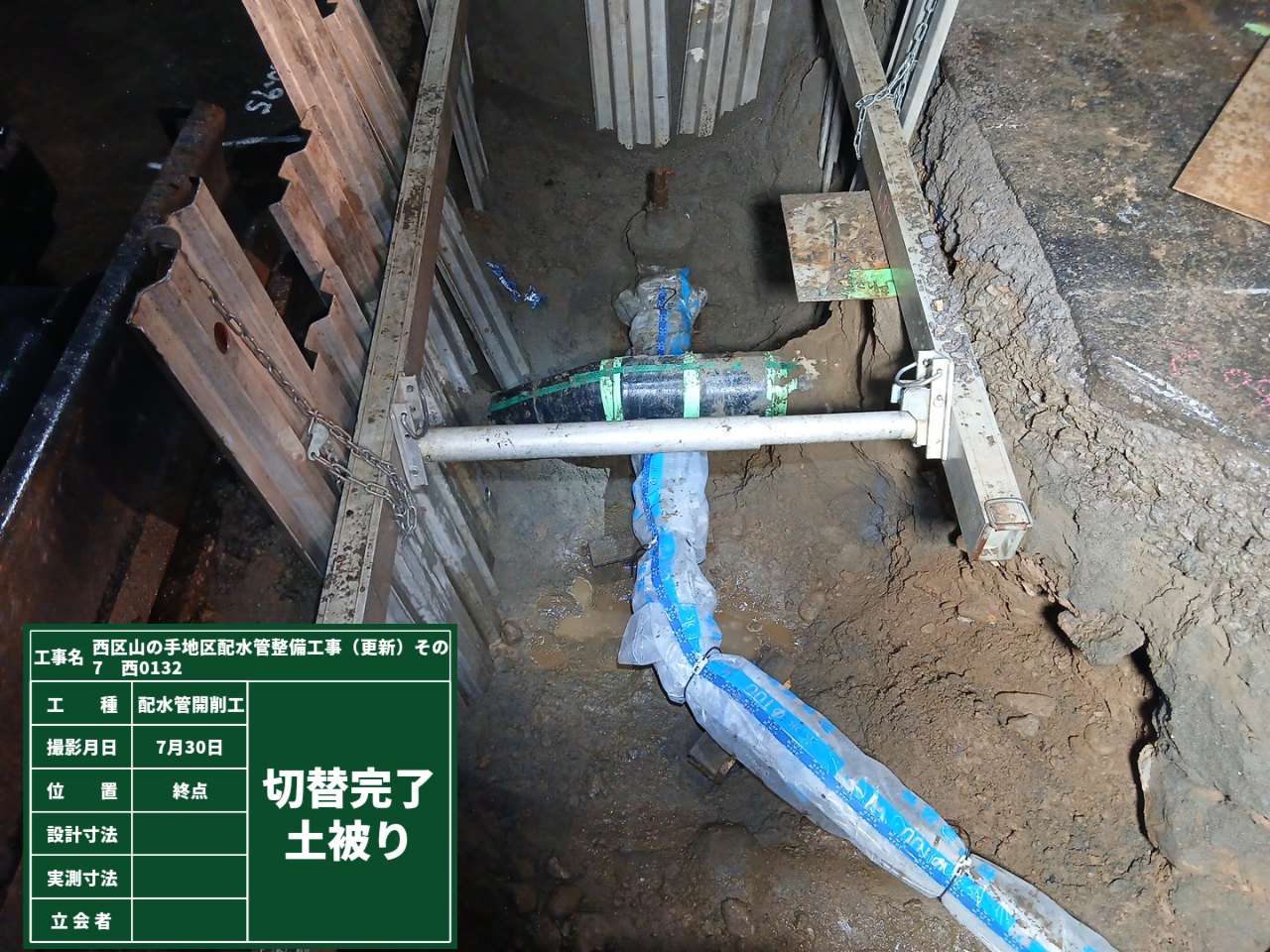

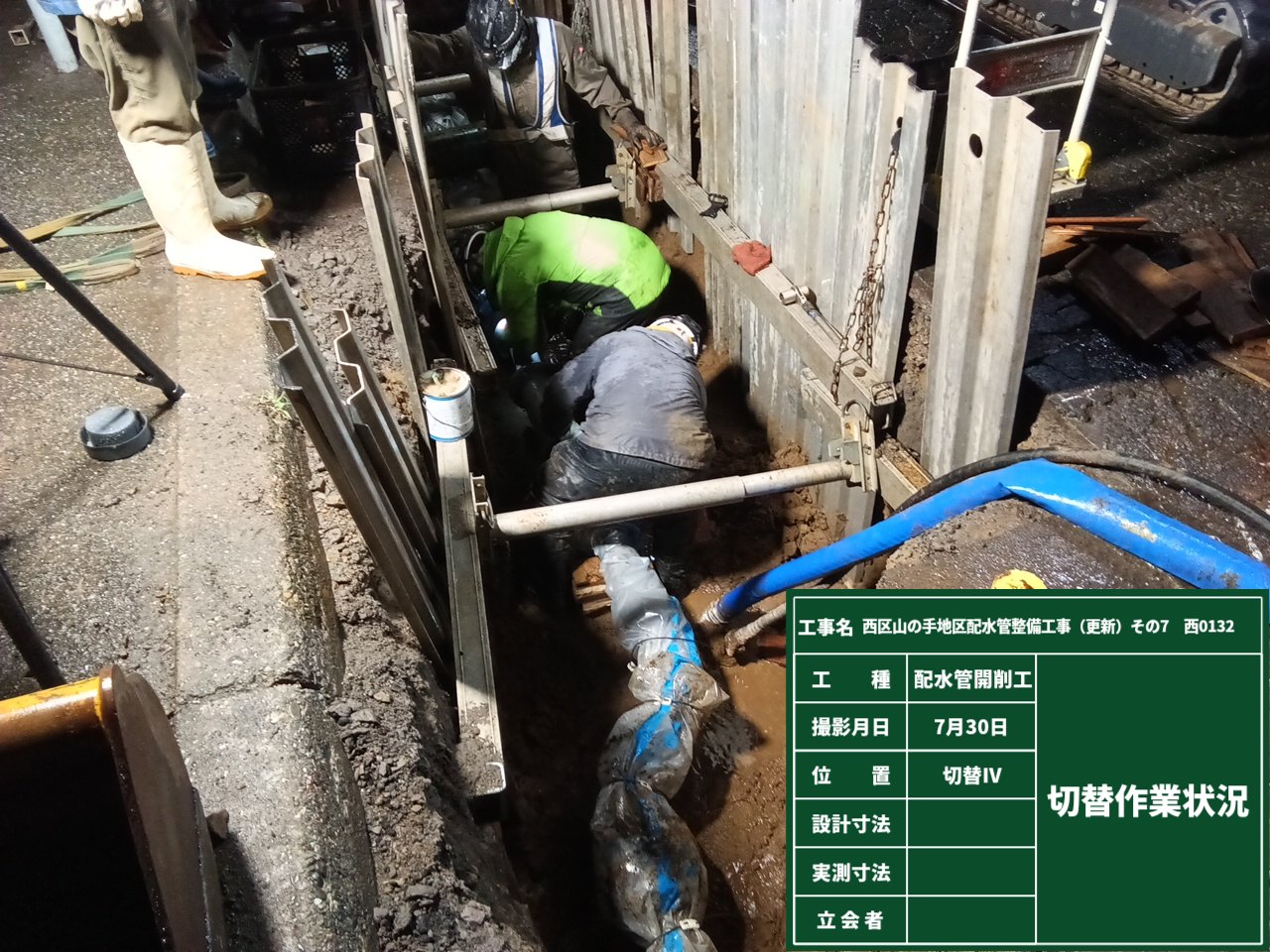

全3回施工するうち1回目が7/30(木)夜間にて行いました。
22時から断水を行い無事に作業が完了しました。翌3時頃には埋め戻しが終わり、道路の交通規制も解除になりました。
次は8/4(火)と8/6(木)の予定です。青い「水道局から断水のお知らせ」がポストに入っていた家庭は断水の対象となりますので、ご協力お願い致します。
西区山の手配水管その7

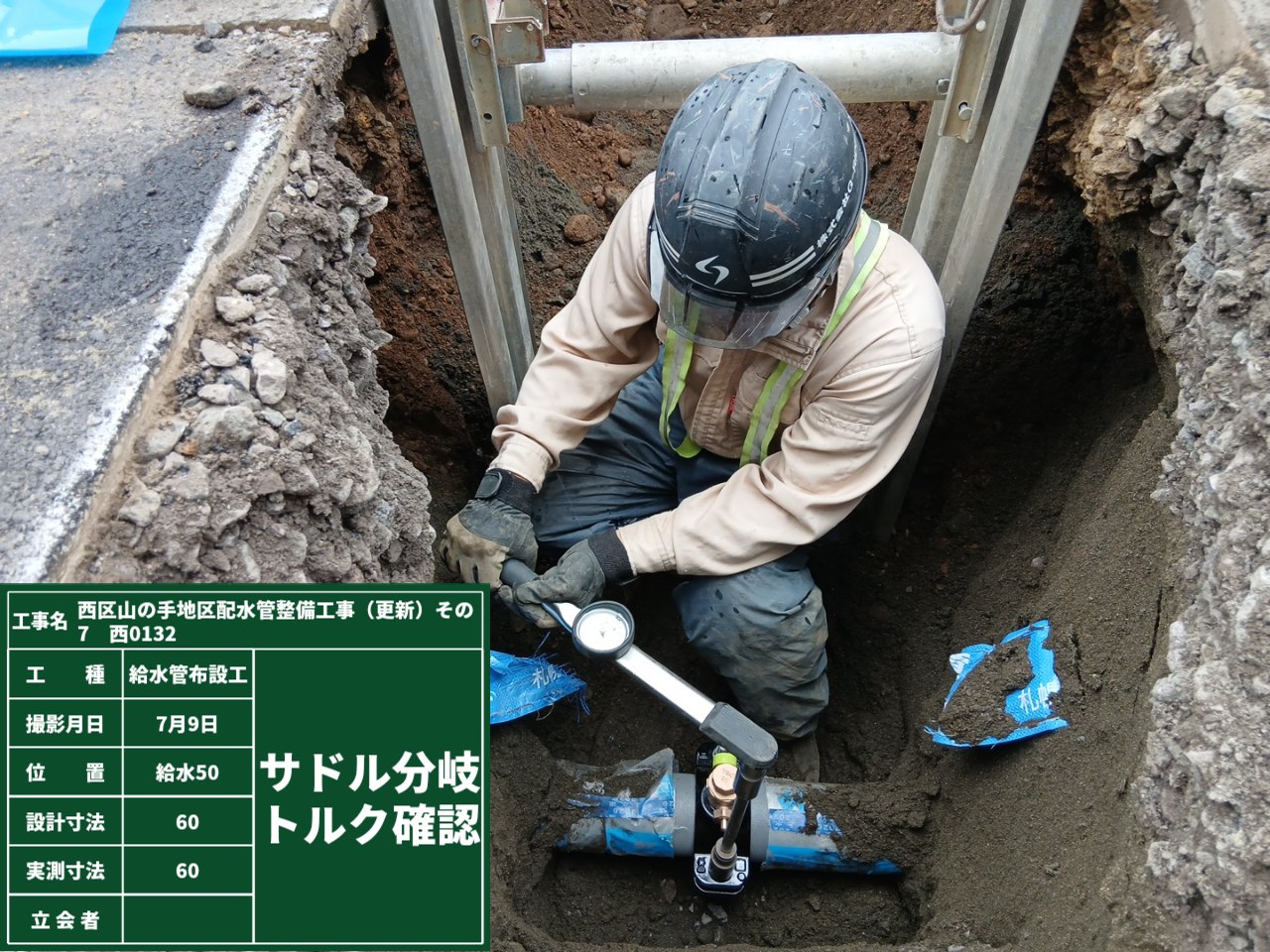

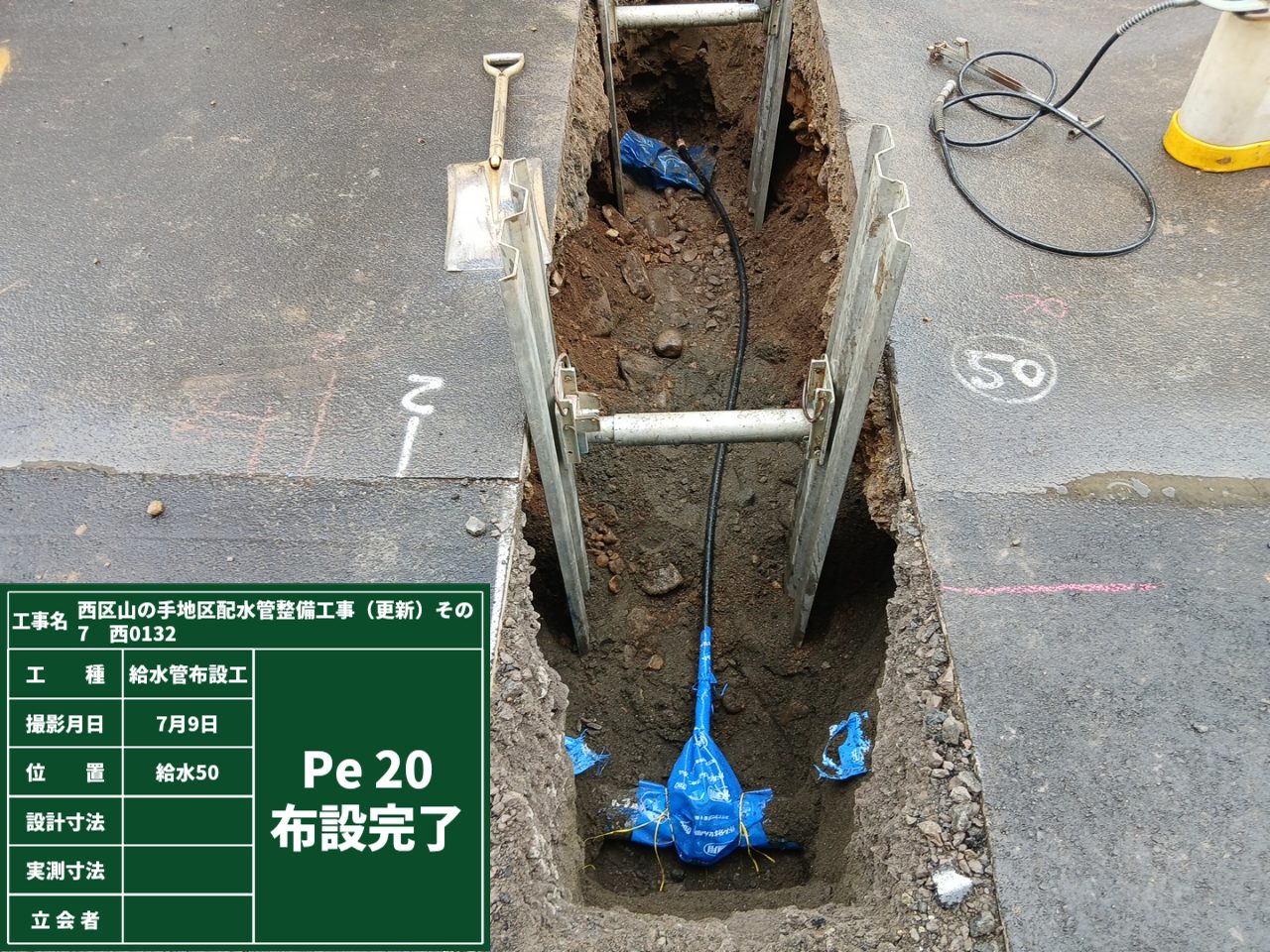

先週にて水道本管の布設作業が終わり、昨日より各家庭に給水管の接続工事をおこなっています。
作業の際には15分程度断水されますが、作業前に伺いますのでご了承願います。
全部で83件ありますが、1日に約6件この作業を行います。7月下旬頃この作業の完了予定です。
その後は昼夜にて切替作業があります。
西区山の手配水管その7

お疲れ様です。

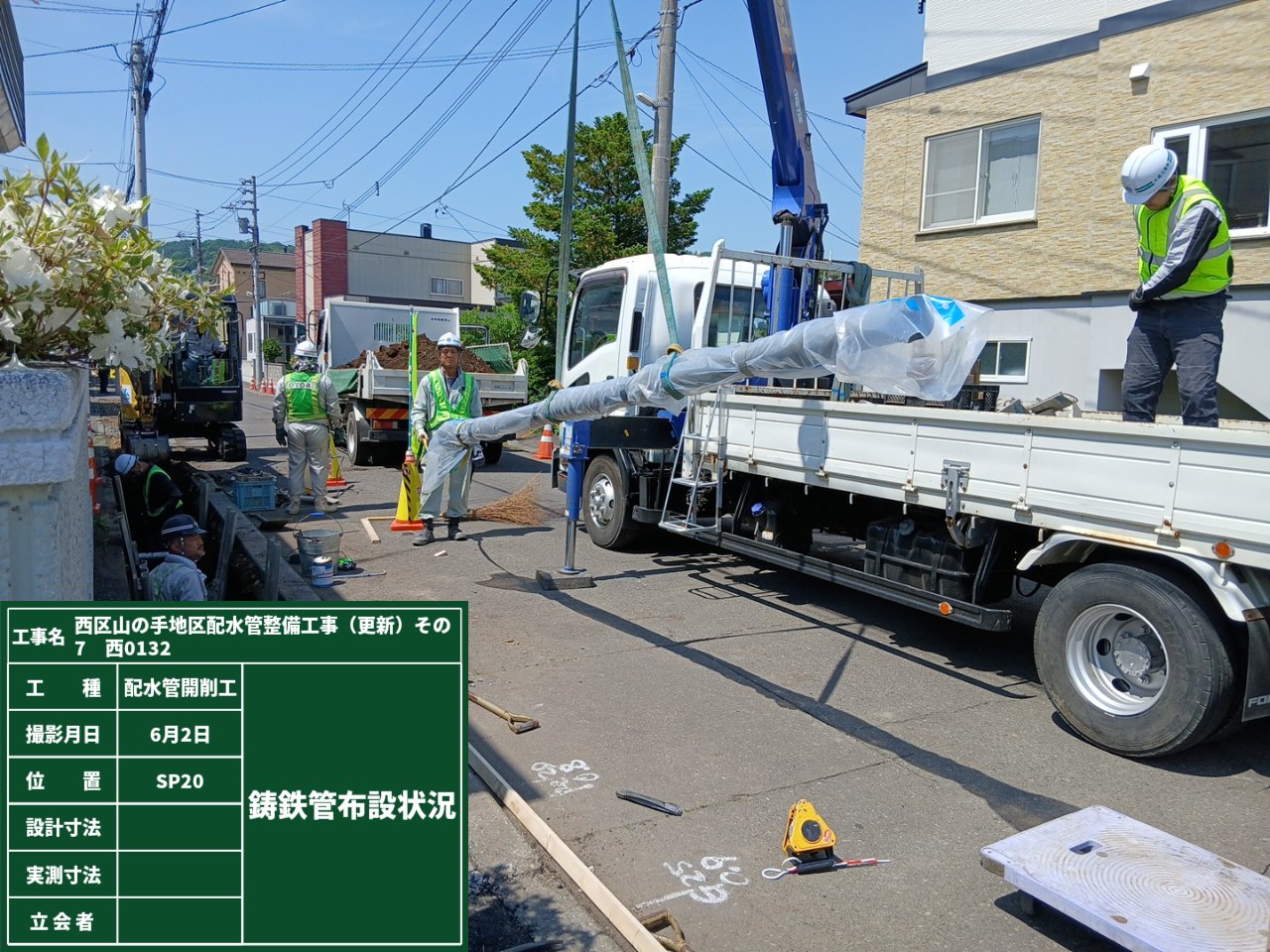

昨日から水道管布設が始まりました。
地域住民の民様には車両の出入り他、大変ご迷惑おかけしております。

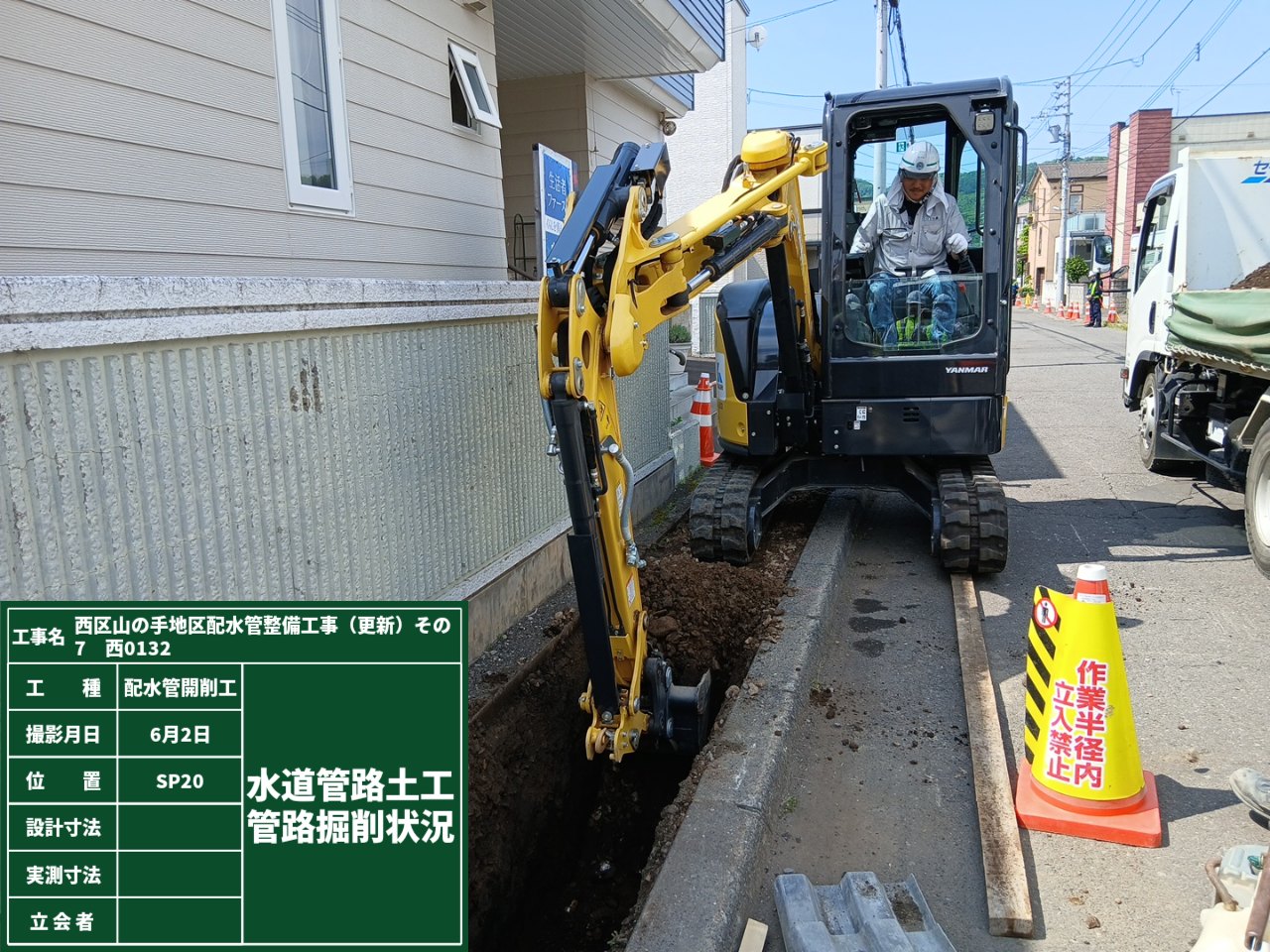

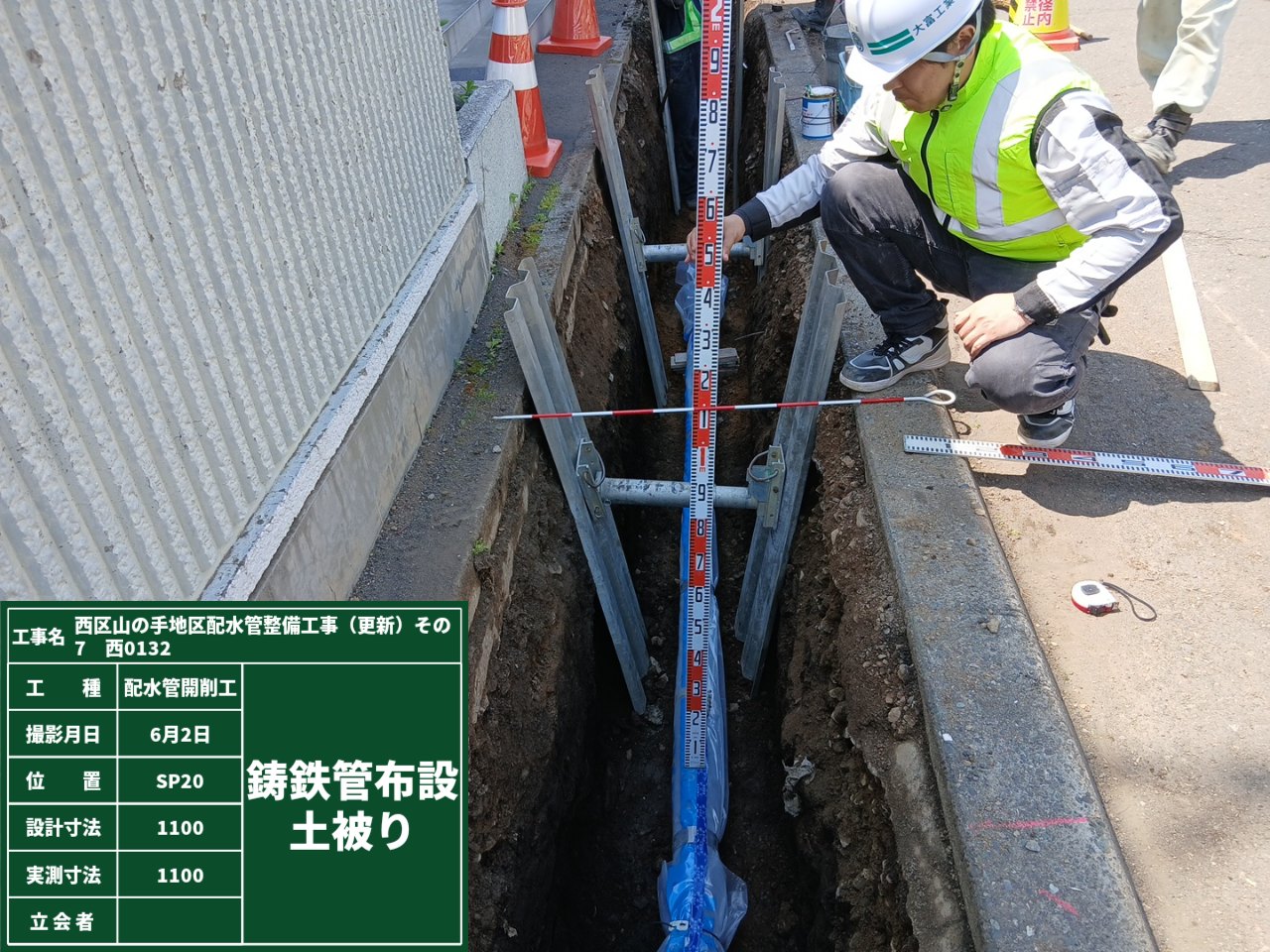

舗装を撤去し、掘削を1.3m程度行ってから、水道管を布設していきます。
布設が完了後、埋め戻しを行い、仮舗装でその日の作業は終わりとなります。
仮舗装は一番最後(9月予定)に舗装本復旧を行います。
西区山の手配水管その7

お疲れ様です。

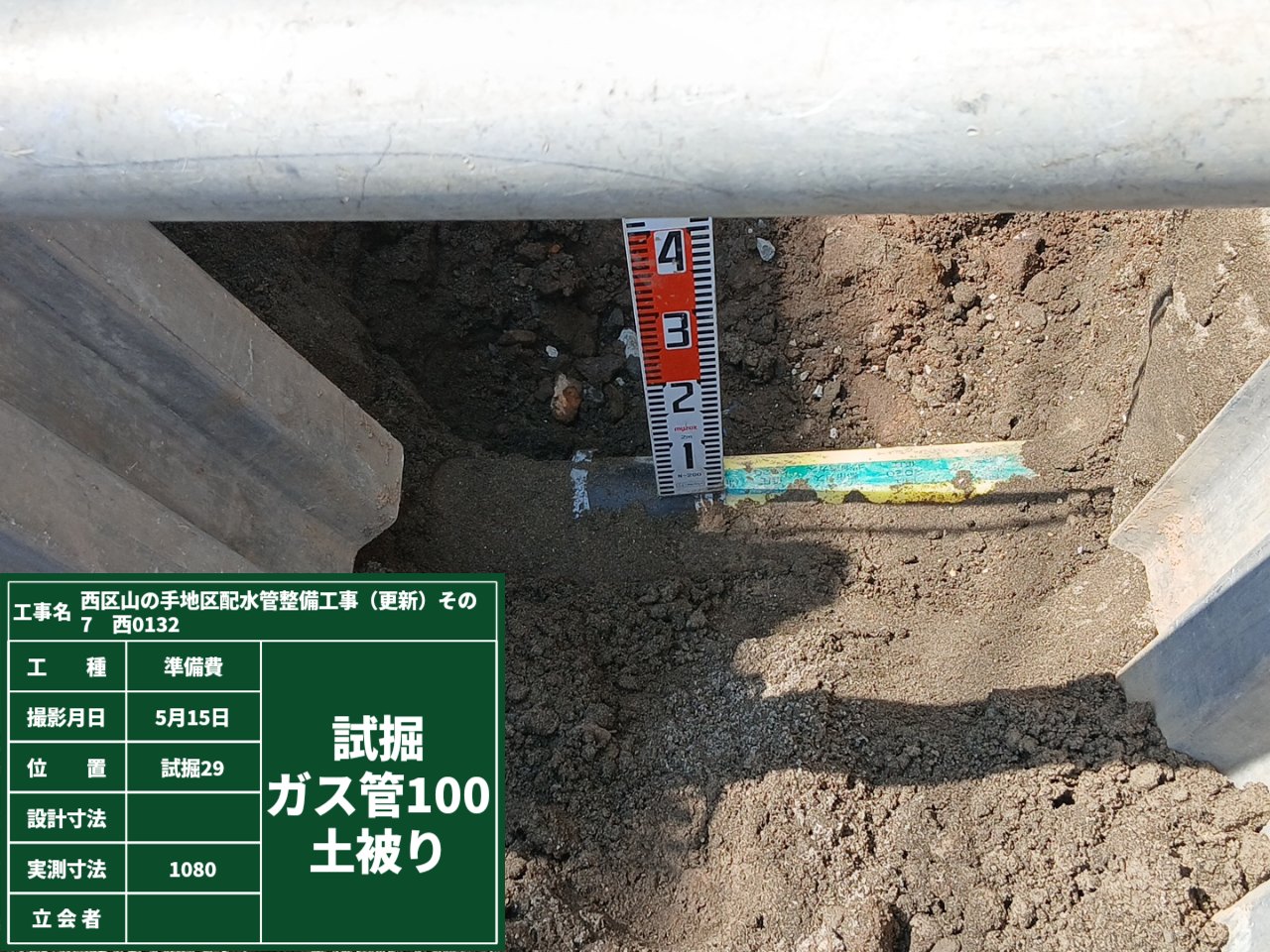

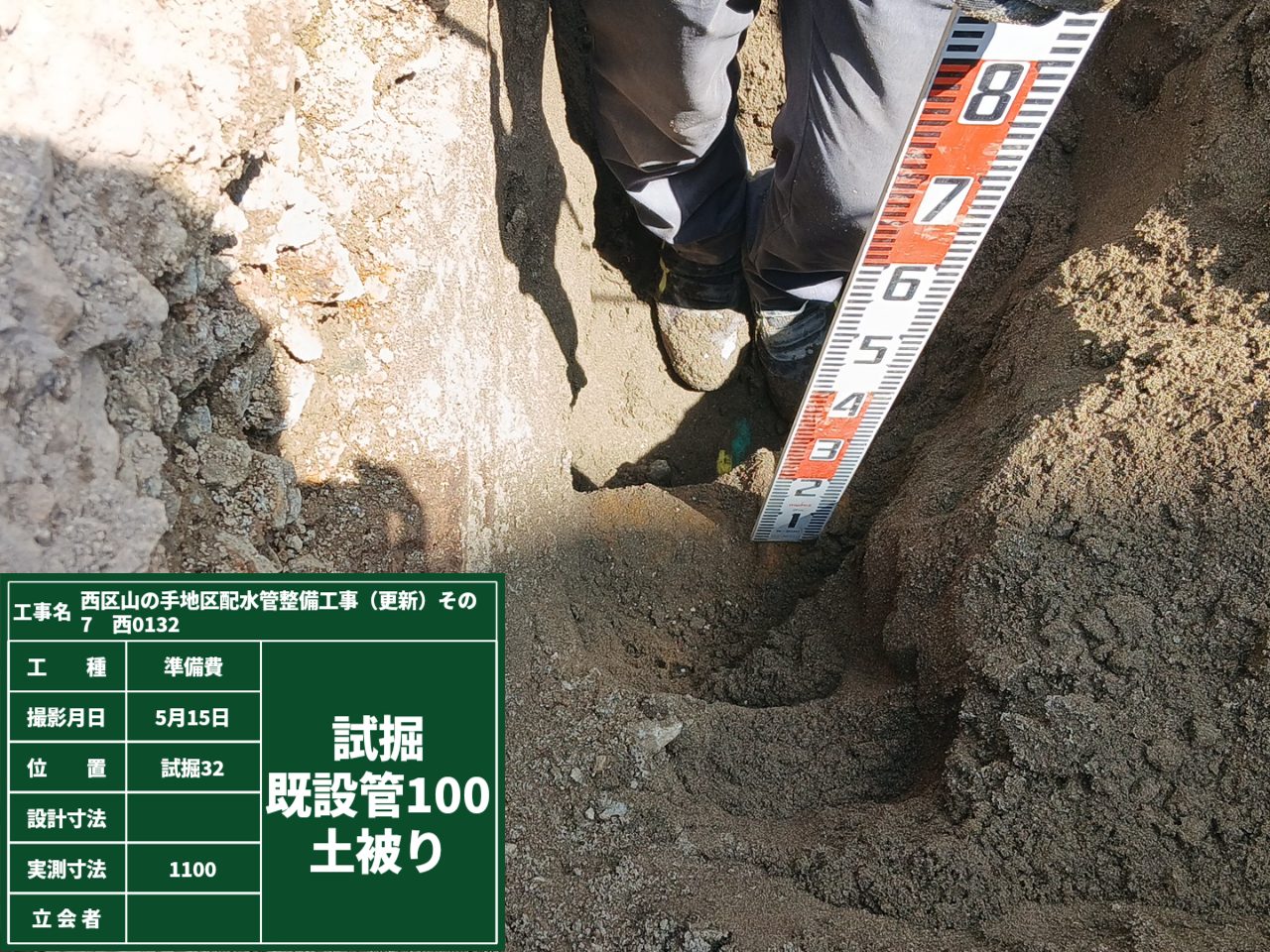

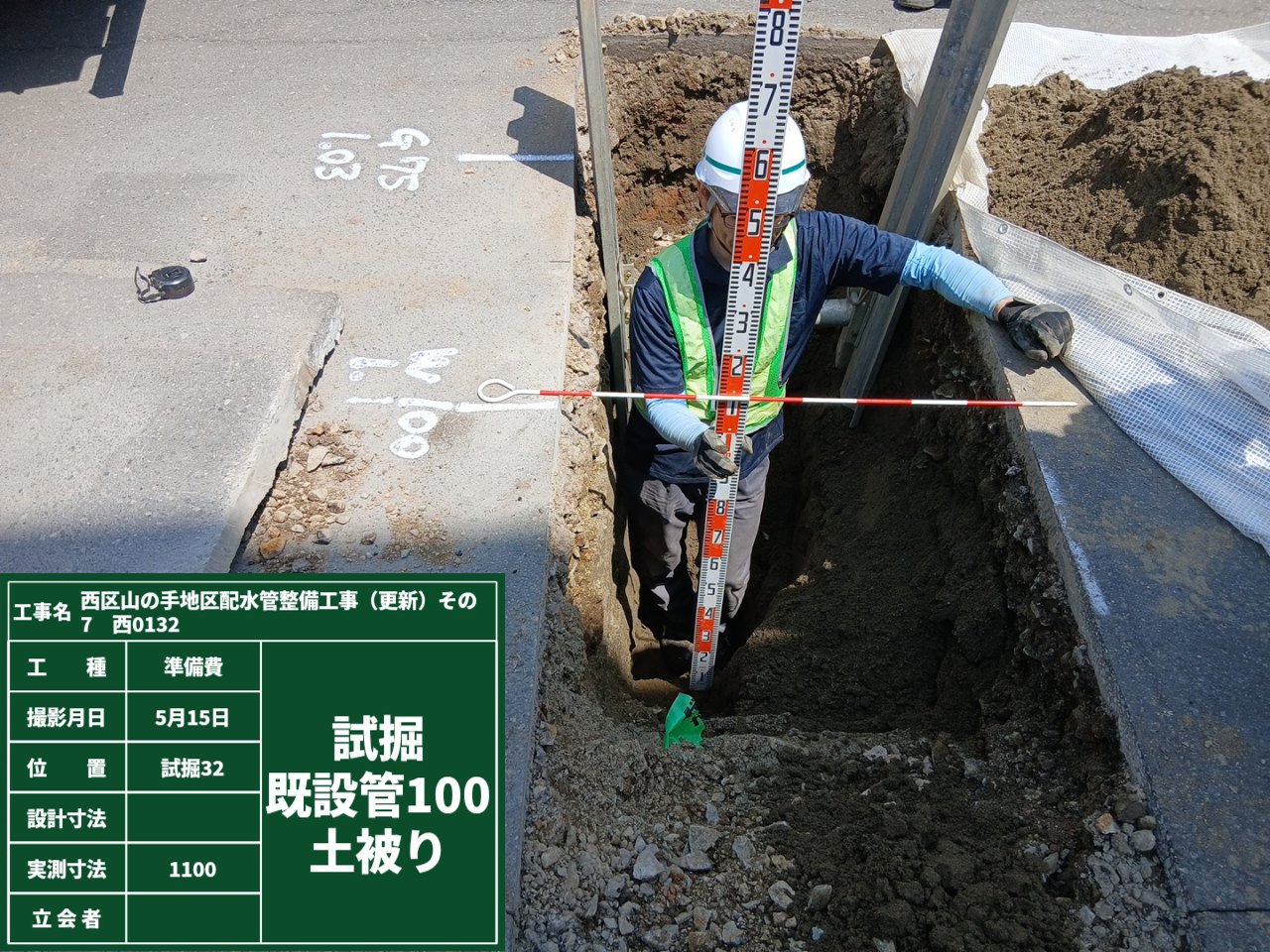

さっそくですが、現在試掘作業を行っています。
新しく布設する水道管路の予定位置を部分的に掘削し、埋設物の有り無しを確認しています。
もし予定している箇所に埋設物があったりすると困るので事前に確認しています。
この作業は今週で終わり、来週からは管割計画を行うため、2週間程度現地は休工になります。
本管布設作業の開始は、6月1日(月)~予定です。通行止めにて規制がかかりますので、ご協力お願い致します。
西区山の手配水管その7

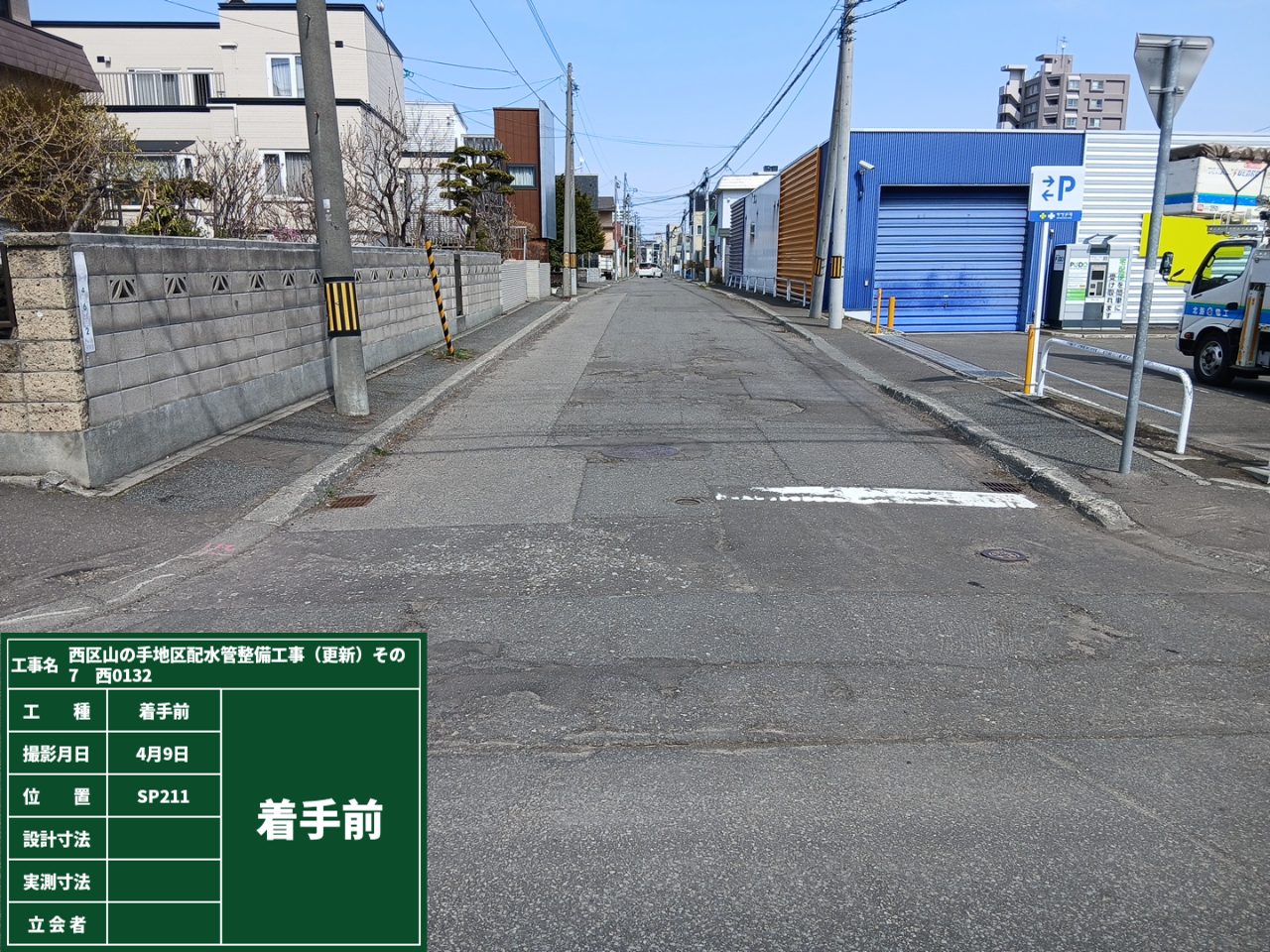

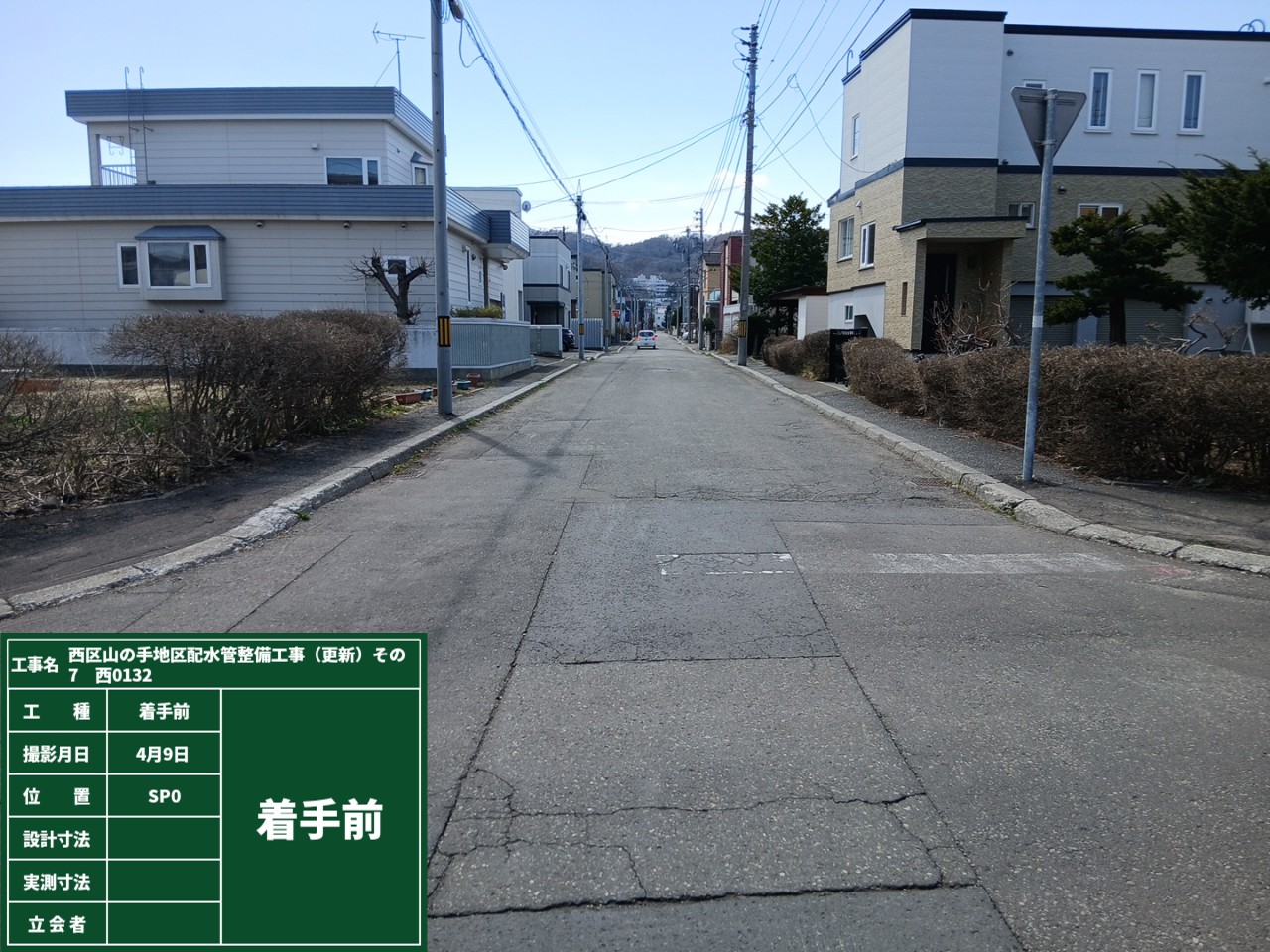

はじめまして。
令和8年5月11日より、西区山の手3・4条5・6丁目での水道更新工事が始まります。
全ての工事が完成は令和8年10月下旬頃と予想されます。
騒音・振動・車の出入り等、ご不便をおかけしますが、ご協力お願い致します。
